1 技术交底记录 2015年月日工程名称木莲路跨韶山路立交桥工程分部工程排水分项工程名称检查井及雨水口交底内容:一、检查井设计情况说明雨水检查井内壁抹面,污水检查井内外壁抹面
检查井按有地下水的情况施工, 详见国标 06MS201-3
污水系统检查井采用污水检查井,管顶覆土小于6m时采用砖砌检查井
管顶覆土大于6m 时采用钢筋砼检查井,井壁、井底、盖板厚均比国标增加 10cm,钢筋增大二级
雨水系统检查井采用雨水检查井,管顶覆土小于4m时采用砖砌检查井, 管顶覆土大于等于4m、管径 D600~D1000时采用圆形钢筋砼检查井;管顶覆土大于等于4m、管径大于等于D1200时采用矩形钢筋砼检查井,做法详 06MS201,井壁、 井底、盖板厚均比国标图增加10cm,钢筋增大二级
检查井井盖及井座在车行道下采用重型球墨铸铁井盖及井座,其它可采用钢纤维砼井盖
检查井在上下游管道跌差为0
0m 时井底比标准图用C30砼加厚 30cm
管道跌差 >1
0m 时采用跌水井,做法关06MS201-3
检查井井盖加强及周边回填材料执行《长沙市城市道路管线检查井、盖病虫害综合防治办法》、《长沙市地方管线检查井加固设计详图》等有关规定
二、砖砌检查井施工①砌筑所用材料应符合设计要求,砖强度达到规定等级,砂采用中砂、粗砂
井型、井径尺寸及踏步尺寸必须符合设计要求
②砌筑所用砂浆采用设计规定的标号并保证具有良好的流动性、保水性、 拌和均匀性
③砂浆配合比采用重量比,砂中含泥量不得超过3%
④砂浆采用机械拌和,流动性控制在7-10cm
⑤检查井砌筑必须保证位置准确,灰浆饱满,灰缝平整,不得有通缝、瞎缝,抹面应压光,不得空鼓、裂缝

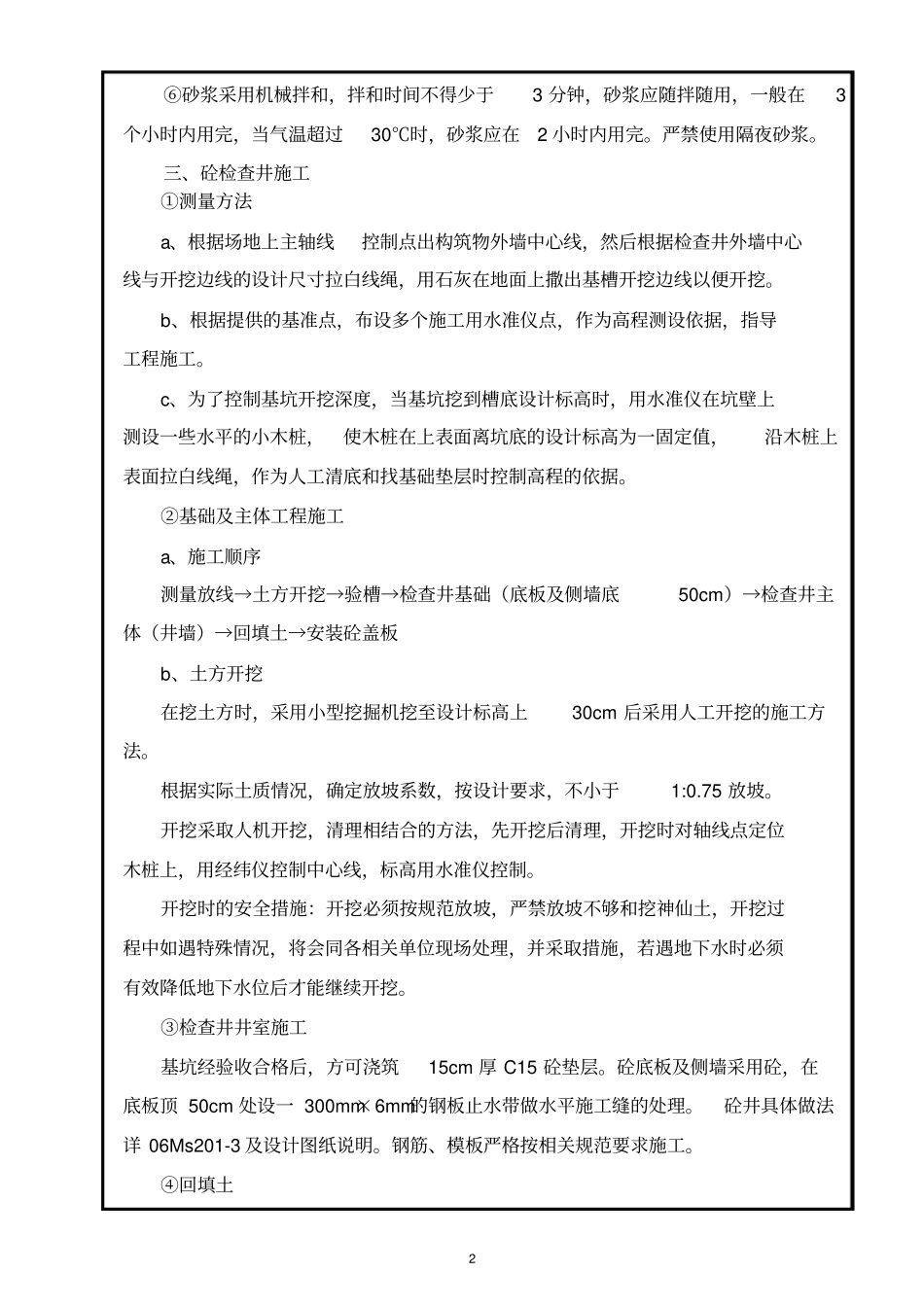

2 ⑥砂浆采用机械拌和,拌和时间不得少于3 分钟,砂浆应随拌随用,一般在3个小时内用完,当气温超过30℃时,砂浆应在2 小时内用完
严禁使用隔夜砂浆
三、砼检查井施工①
