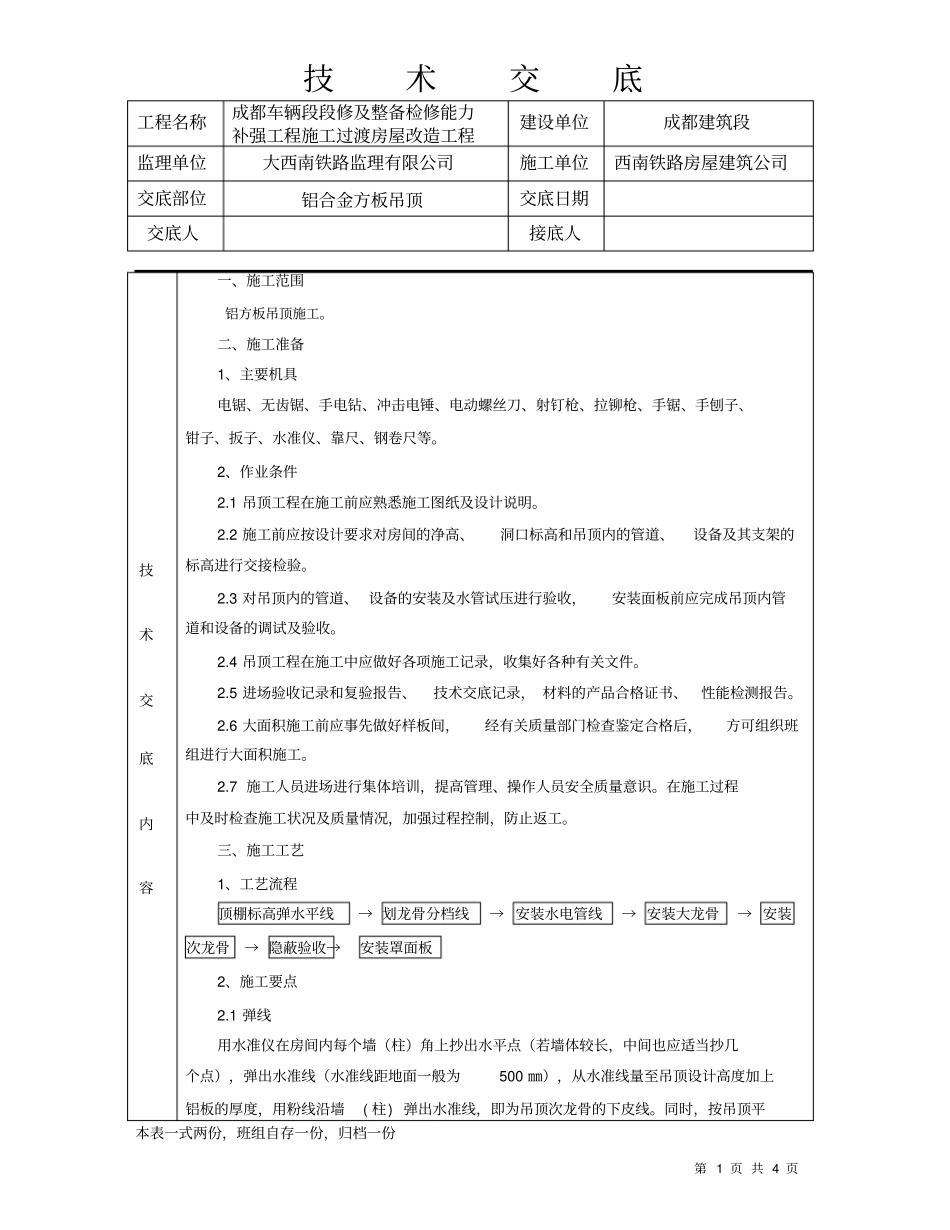

技术交底工程名称成都车辆段段修及整备检修能力补强工程施工过渡房屋改造工程建设单位成都建筑段监理单位大西南铁路监理有限公司施工单位西南铁路房屋建筑公司交底部位铝合金方板吊顶交底日期交底人接底人本表一式两份,班组自存一份,归档一份第 1 页 共 4 页技术交底内容一、施工范围铝方板吊顶施工
二、施工准备1、主要机具电锯、无齿锯、手电钻、冲击电锤、电动螺丝刀、射钉枪、拉铆枪、手锯、手刨子、钳子、扳子、水准仪、靠尺、钢卷尺等
2、作业条件2
1 吊顶工程在施工前应熟悉施工图纸及设计说明
2 施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验
3 对吊顶内的管道、 设备的安装及水管试压进行验收,安装面板前应完成吊顶内管道和设备的调试及验收
4 吊顶工程在施工中应做好各项施工记录,收集好各种有关文件
5 进场验收记录和复验报告、技术交底记录, 材料的产品合格证书、性能检测报告
6 大面积施工前应事先做好样板间,经有关质量部门检查鉴定合格后,方可组织班组进行大面积施工
7 施工人员进场进行集体培训,提高管理、操作人员安全质量意识
在施工过程中及时检查施工状况及质量情况,加强过程控制,防止返工
三、施工工艺1、工艺流程顶棚标高弹水平线→ 划龙骨分档线→ 安装水电管线→ 安装大龙骨→ 安装次龙骨→ 隐蔽验收→安装罩面板2、施工要点2
1 弹线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为500 ㎜),从水准线量至吊顶设计高度加上铝板的厚度,用粉线沿墙( 柱) 弹出水准线,即为吊顶次龙骨的下皮线
同时,按吊顶平技术交底工程名称成都车辆段段修及整备检修能力补强工程施工过渡房屋改造工程建设单位成都建筑段监理单位大西南铁路监理有限公司施工单位西南铁路房屋建筑公司交底部位铝合金方
