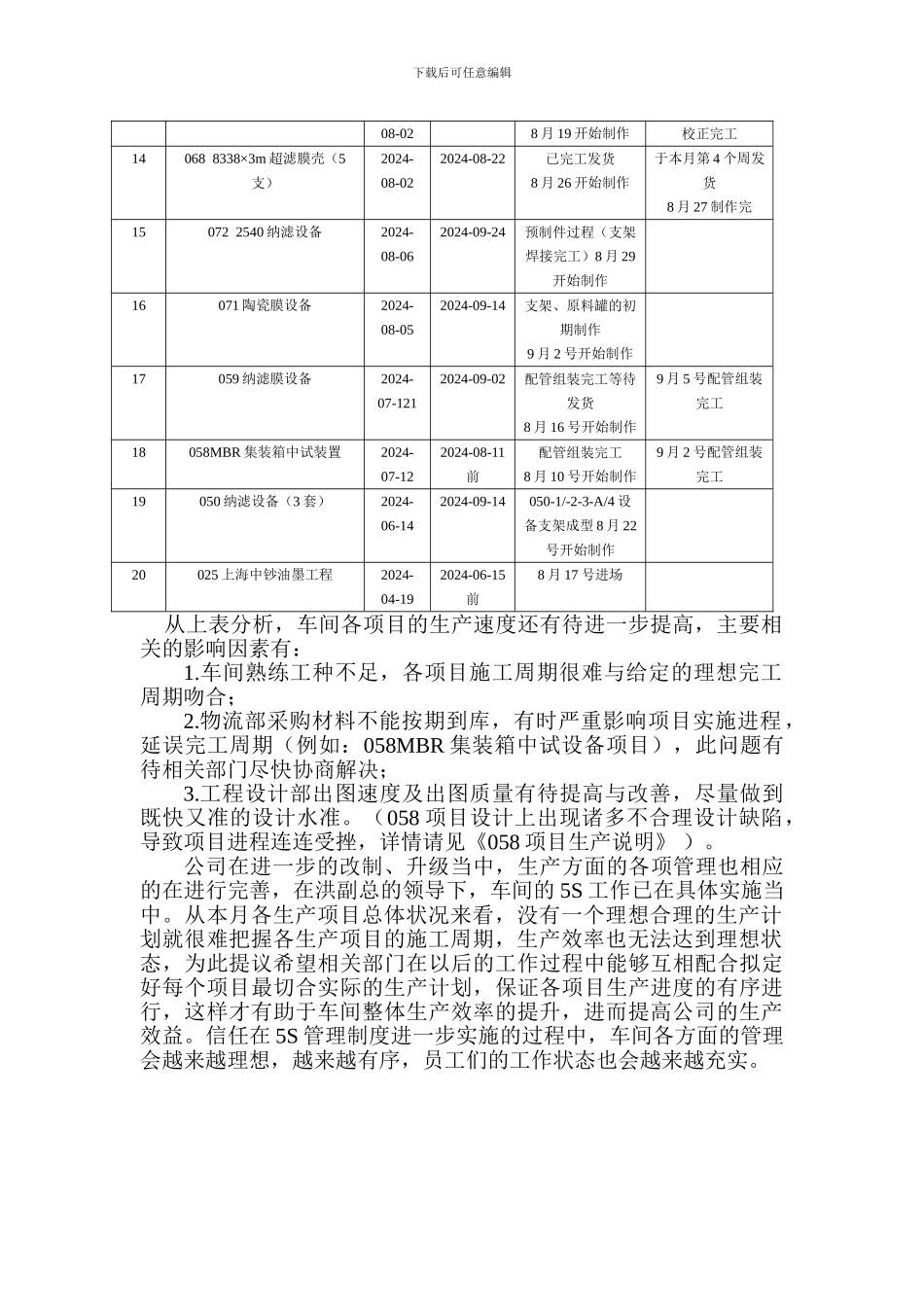

下载后可任意编辑八月份生产工作总结8 月,在工人们激情而又忙碌的背影下充实地走过。在这个辛勤耕耘的月份里,我们成套车间生产部良好的完成了公司下达的各项生产任务:8 月份生产进度表:序号项目项目下达时间原定交货时间项目完成进度备注01024(改)陶瓷膜设备2024-07-012024-08-10已完工发货于本月第 3 个周内发货02032 项目 4 套设备2024-05-092024-07-05前已完工发货于本月第 1 个周内发货03032 项目罐群(6 只)2024-05-092024-07-05前已完工发货7 月 25 开始制作8 月 8 号发货04033 防腐纳滤设备2024-05-102024-07-05前已完工发货于本月第 1 个周内发货05051 纳滤设备2024-06-152024-08-24前已完工发货8 月 19 号开始制作于本月第 4 个周内发货8 月 28 配管组装完工06053 一体化果汁超滤设备2024-06-222024-07-20前已完工发货于本月第 1 个周内发货7 月 30 号前配管组装完07060 果汁澄清设备2024-07-122024-08-26已完工发货8 月 8 号开始制作8 月 16 号前配管组装完于本月第 3个周内发货08061 陶瓷膜设备2024-07-122024-08-12已完工发货7 月 21 号开始制作8 月 6 号配管组装完工8 月 9 号发货09062 3838 纳滤膜壳 2 支2024-07-142024-08-10前已完工发货10063 8040×3m 纳滤膜壳(6支)2024-07-262024-09-26已完工8 月 17 上午开始制作8 月 18 上午完工11065 91 芯陶瓷膜设备2024-08-012024-09-05前已完工 等待发货8 月 10 号开始制作9 月 2 号前配管组装完工12066 7 芯陶瓷膜组件2024-08-012024-08-11已完工发货8 月 10 号完工入库13067 1812 型有机膜设备2024-2024-09-02已完工 等待发货9 月 1 号配管组装下载后可任意编辑08-028 月 19 开始制作校正完工14068 8338×3m 超滤膜壳(5支)2024-08-022024-08-22已完工发货8 月 26 开始制作于本月第 4 个周发货8 月 27 制作完15072 2540 纳滤设备2024-08-062024-09-24预制件过程(支架焊接完工)8 月 29开始制作16071 陶瓷膜设备2024-08-052024-09-14支架、原料罐的初期制作9 月 2 号开始制作17059 纳滤膜设备2024-07-1212024-09-02配管组装完工等待发货8 月 16 号开始制作9 月 5 号配管组装完工18058MBR 集装箱中试装置2024-07-122024-08-11前配管组装完工8 月 10 号开始制作9 月 2 号配管组装完工19050 纳滤设备(3 套)2024-06-142024-09-14050-1/-2-3-A/4 ...
