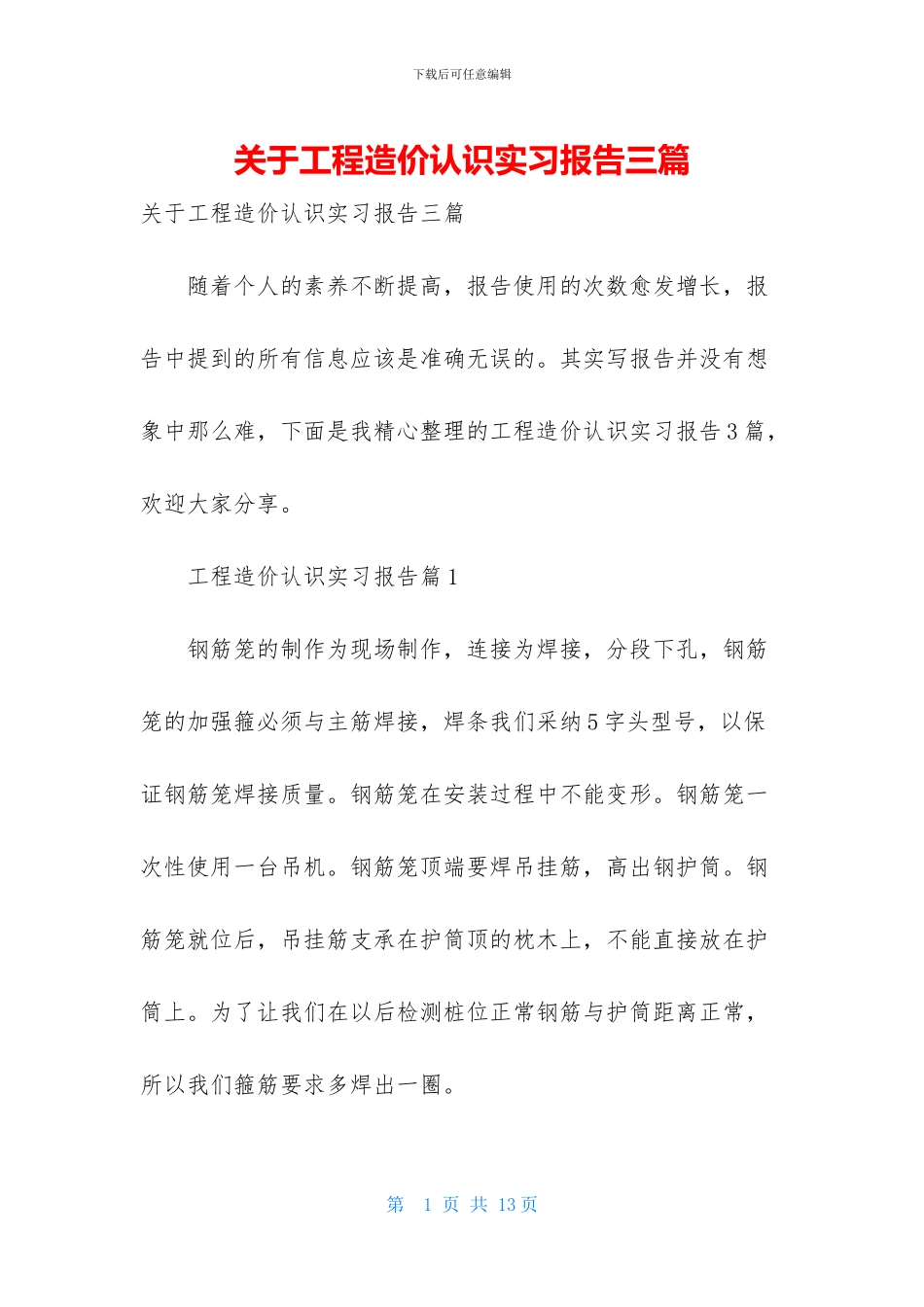

下载后可任意编辑关于工程造价认识实习报告三篇关于工程造价认识实习报告三篇 随着个人的素养不断提高,报告使用的次数愈发增长,报告中提到的所有信息应该是准确无误的
其实写报告并没有想象中那么难,下面是我精心整理的工程造价认识实习报告 3 篇,欢迎大家分享
工程造价认识实习报告篇 1 钢筋笼的制作为现场制作,连接为焊接,分段下孔,钢筋笼的加强箍必须与主筋焊接,焊条我们采纳 5 字头型号,以保证钢筋笼焊接质量
钢筋笼在安装过程中不能变形
钢筋笼一次性使用一台吊机
钢筋笼顶端要焊吊挂筋,高出钢护筒
钢筋笼就位后,吊挂筋支承在护筒顶的枕木上,不能直接放在护筒上
为了让我们在以后检测桩位正常钢筋与护筒距离正常,所以我们箍筋要求多焊出一圈

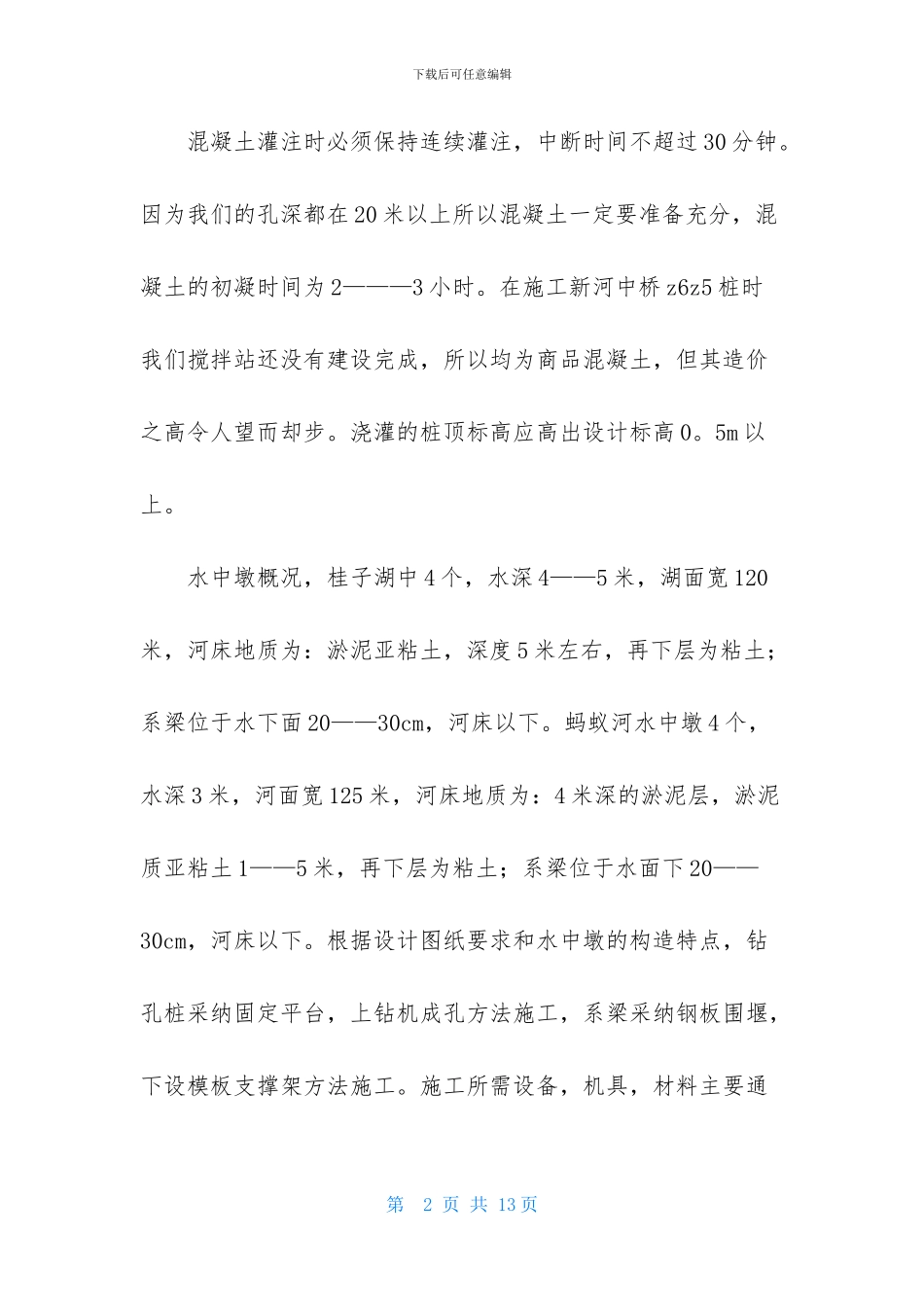

第 1 页 共 13 页下载后可任意编辑 混凝土灌注时必须保持连续灌注,中断时间不超过 30 分钟
因为我们的孔深都在 20 米以上所以混凝土一定要准备充分,混凝土的初凝时间为 2———3 小时
在施工新河中桥 z6z5 桩时我们搅拌站还没有建设完成,所以均为商品混凝土,但其造价之高令人望而却步
浇灌的桩顶标高应高出设计标高 0
水中墩概况,桂子湖中 4 个,水深 4——5 米,湖面宽 120米,河床地质为:淤泥亚粘土,深度 5 米左右,再下层为粘土;系梁位于水下面 20——30cm,河床以下
蚂蚁河水中墩 4 个,水深 3 米,河面宽 125 米,河床地质为:4 米深的淤泥层,淤泥质亚粘土 1——5 米,再下层为粘土;系梁位于水面下 20——30cm,河床以下
根据设计图纸要求和水中墩的构造特点,钻孔桩采纳固定平台,上钻机成孔方法施工,系梁采纳钢板围堰,下设模板支撑架方法施工
施工所需设备,机具,材料主要通第 2 页 共 13 页下载后可任意编辑过水上运输船运送,小型机具及混凝土利用混凝土输送管泵通过临时践桥输送

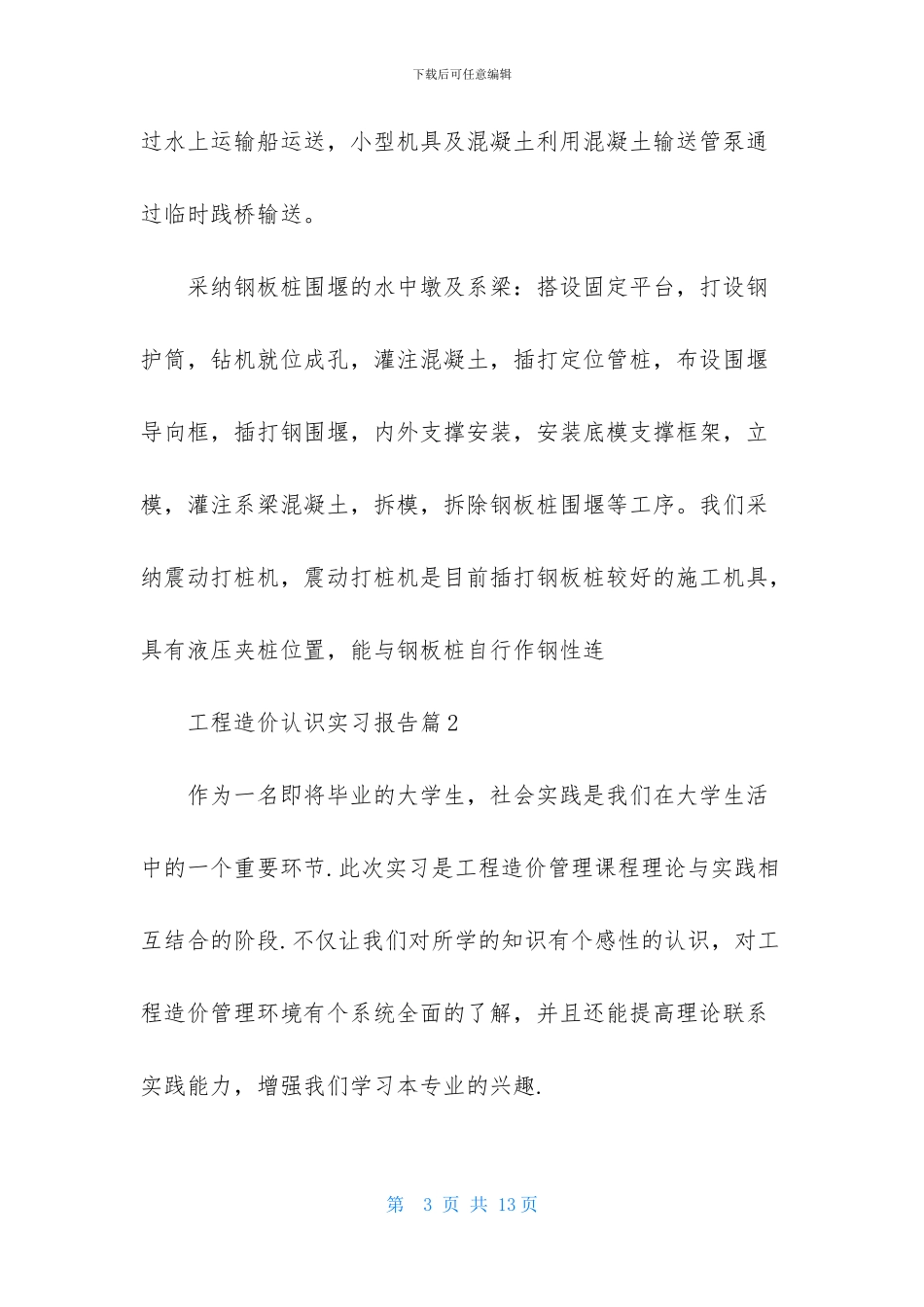

采纳钢板桩围堰的水
