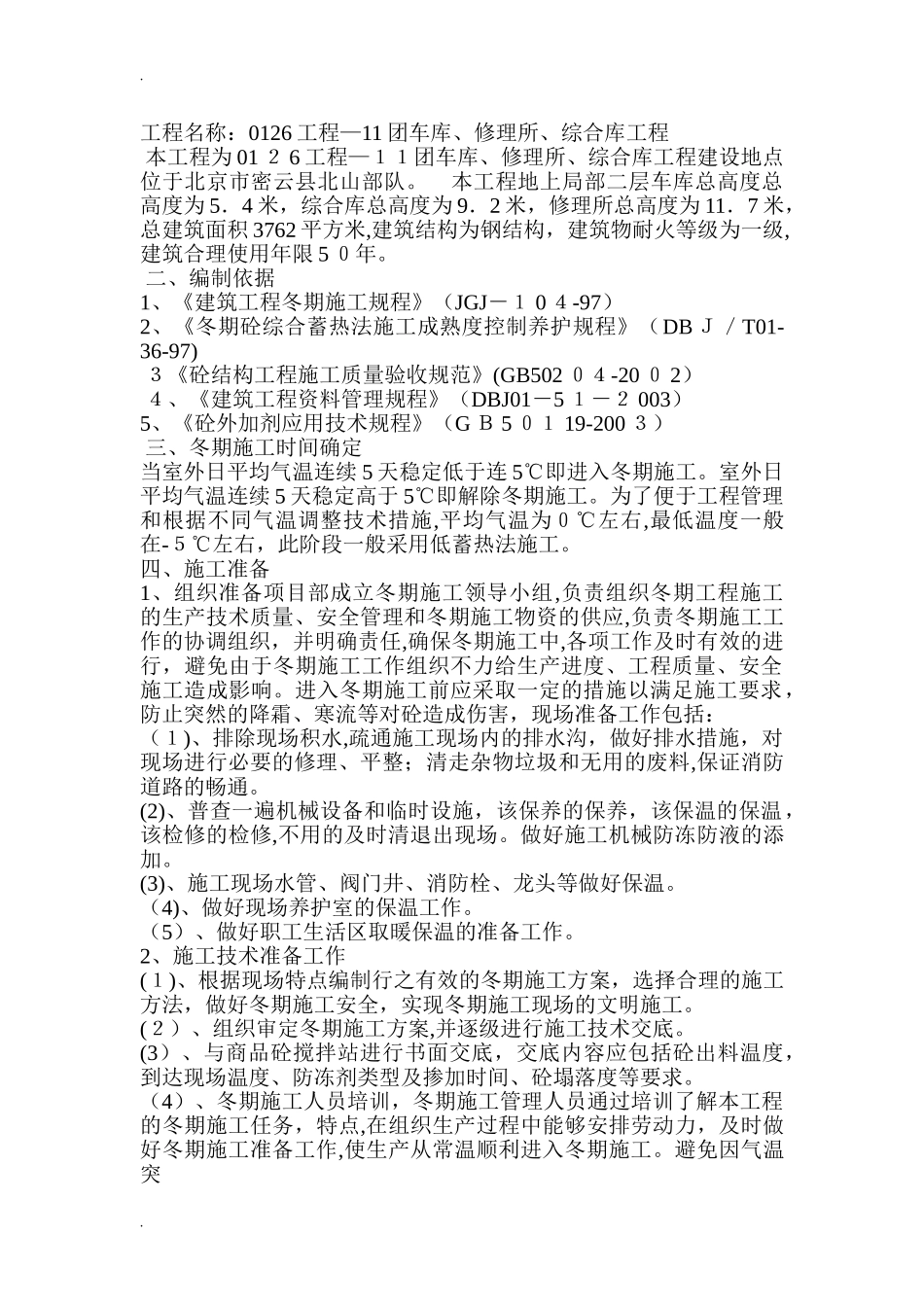

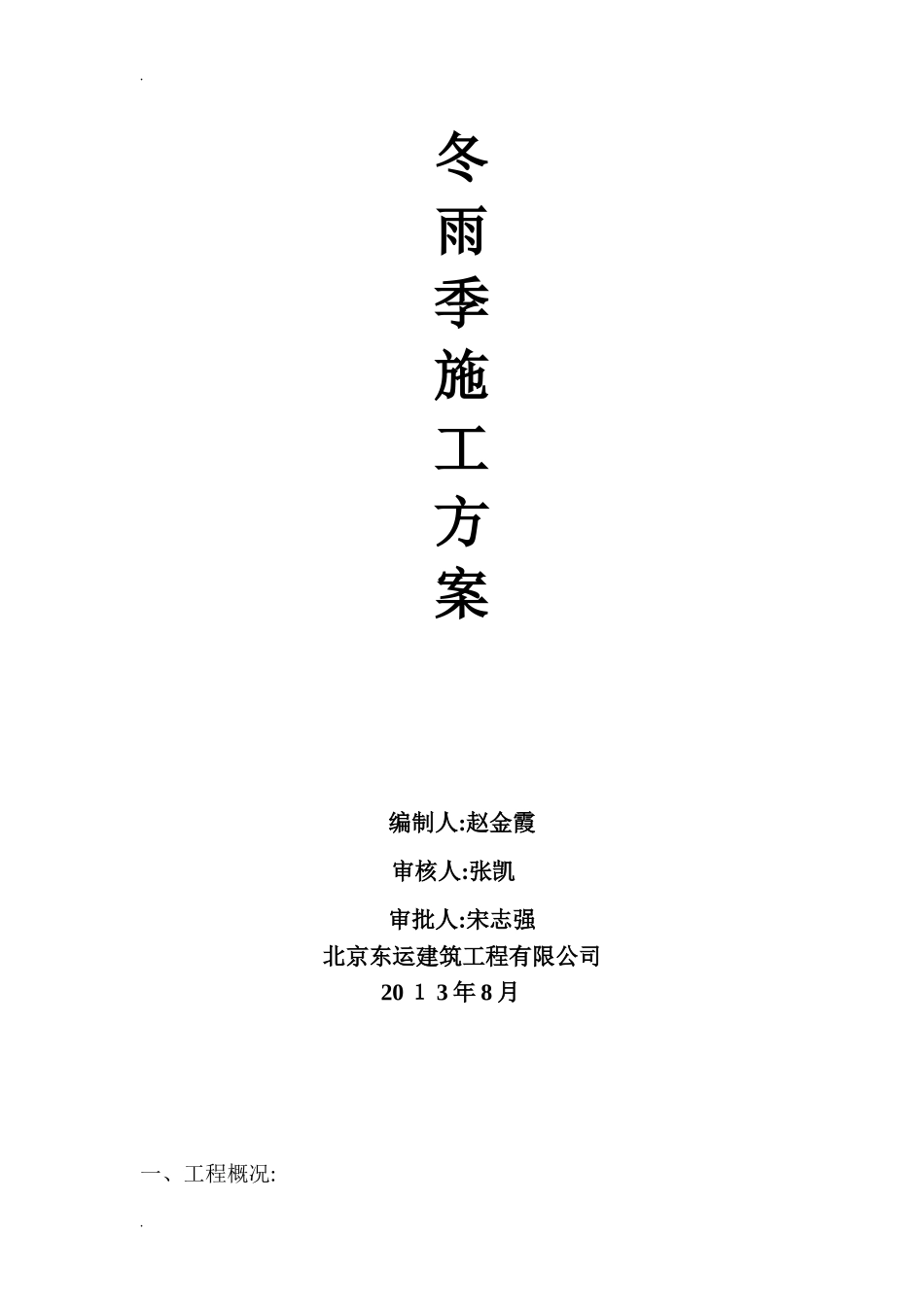

冬雨季施工方案编制人:赵金霞审核人:张凯审批人:宋志强北京东运建筑工程有限公司2013年8月一、工程概况:
工程名称:0126工程—11团车库、修理所、综合库工程本工程为0126工程—11团车库、修理所、综合库工程建设地点位于北京市密云县北山部队
本工程地上局部二层车库总高度总高度为5.4米,综合库总高度为9.2米,修理所总高度为11.7米,总建筑面积3762平方米,建筑结构为钢结构,建筑物耐火等级为一级,建筑合理使用年限50年
二、编制依据1、《建筑工程冬期施工规程》(JGJ-104-97)2、《冬期砼综合蓄热法施工成熟度控制养护规程》(DBJ/T01-36-97)3《砼结构工程施工质量验收规范》(GB50204-2002)4、《建筑工程资料管理规程》(DBJ01-51-2003)5、《砼外加剂应用技术规程》(GB50119-2003)三、冬期施工时间确定当室外日平均气温连续5天稳定低于连5℃即进入冬期施工
室外日平均气温连续5天稳定高于5℃即解除冬期施工
为了便于工程管理和根据不同气温调整技术措施,平均气温为0℃左右,最低温度一般在-5℃左右,此阶段一般采用低蓄热法施工
四、施工准备1、组织准备项目部成立冬期施工领导小组,负责组织冬期工程施工的生产技术质量、安全管理和冬期施工物资的供应,负责冬期施工工作的协调组织,并明确责任,确保冬期施工中,各项工作及时有效的进行,避免由于冬期施工工作组织不力给生产进度、工程质量、安全施工造成影响
进入冬期施工前应采取一定的措施以满足施工要求,防止突然的降霜、寒流等对砼造成伤害,现场准备工作包括:(1)、排除现场积水,疏通施工现场内的排水沟,做好排水措施,对现场进行必要的修理、平整;清走杂物垃圾和无用的废料,保证消防道路的畅通

(2)、普查一遍机械设备和临时设施,该保养的保养,该保温的保温,该检修的检修,不用的及时清退出现场
