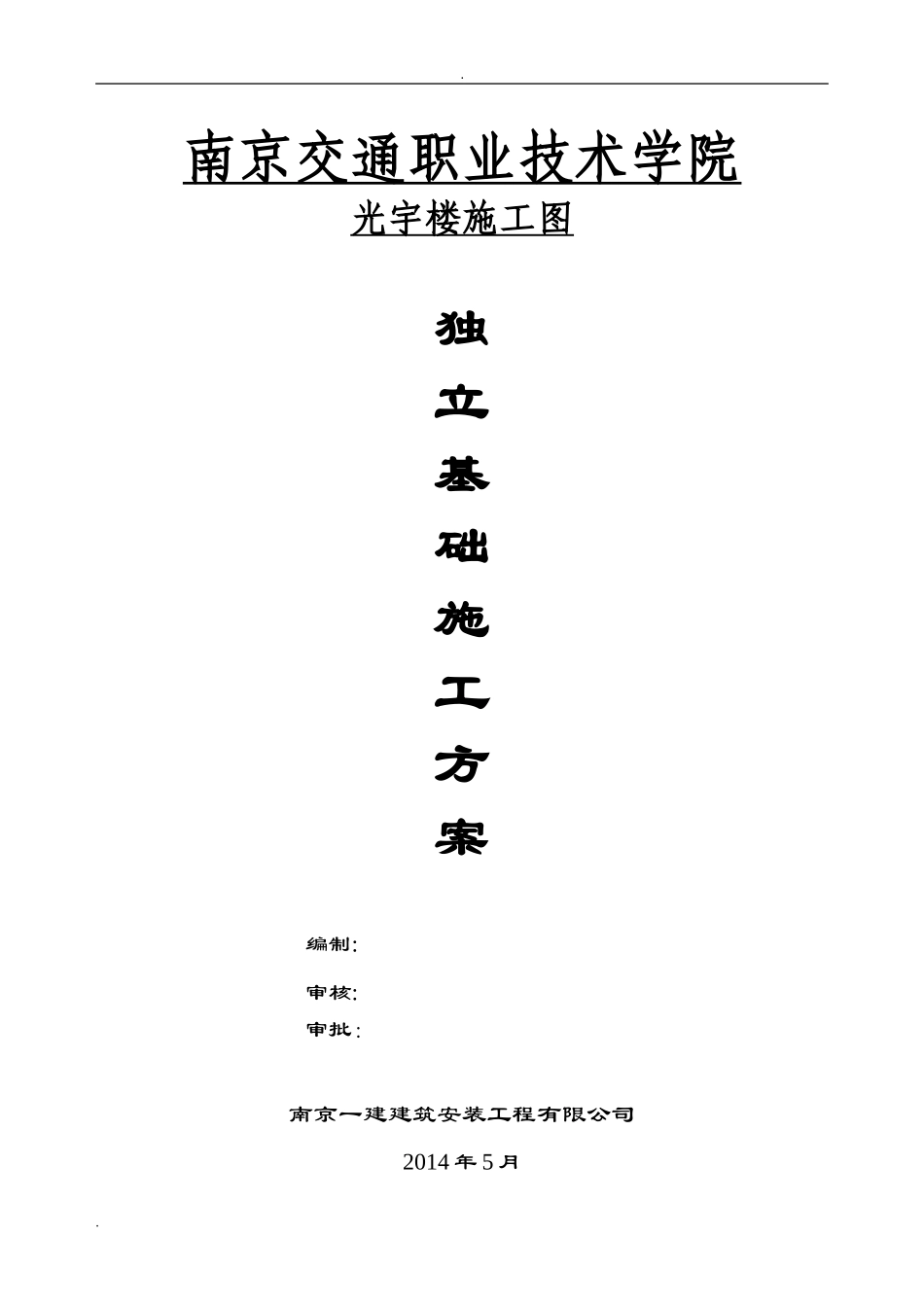

南京交通职业技术学院光宇楼施工图独立基础施工方案编制:审核:审批:南京一建建筑安装工程有限公司2014年5月

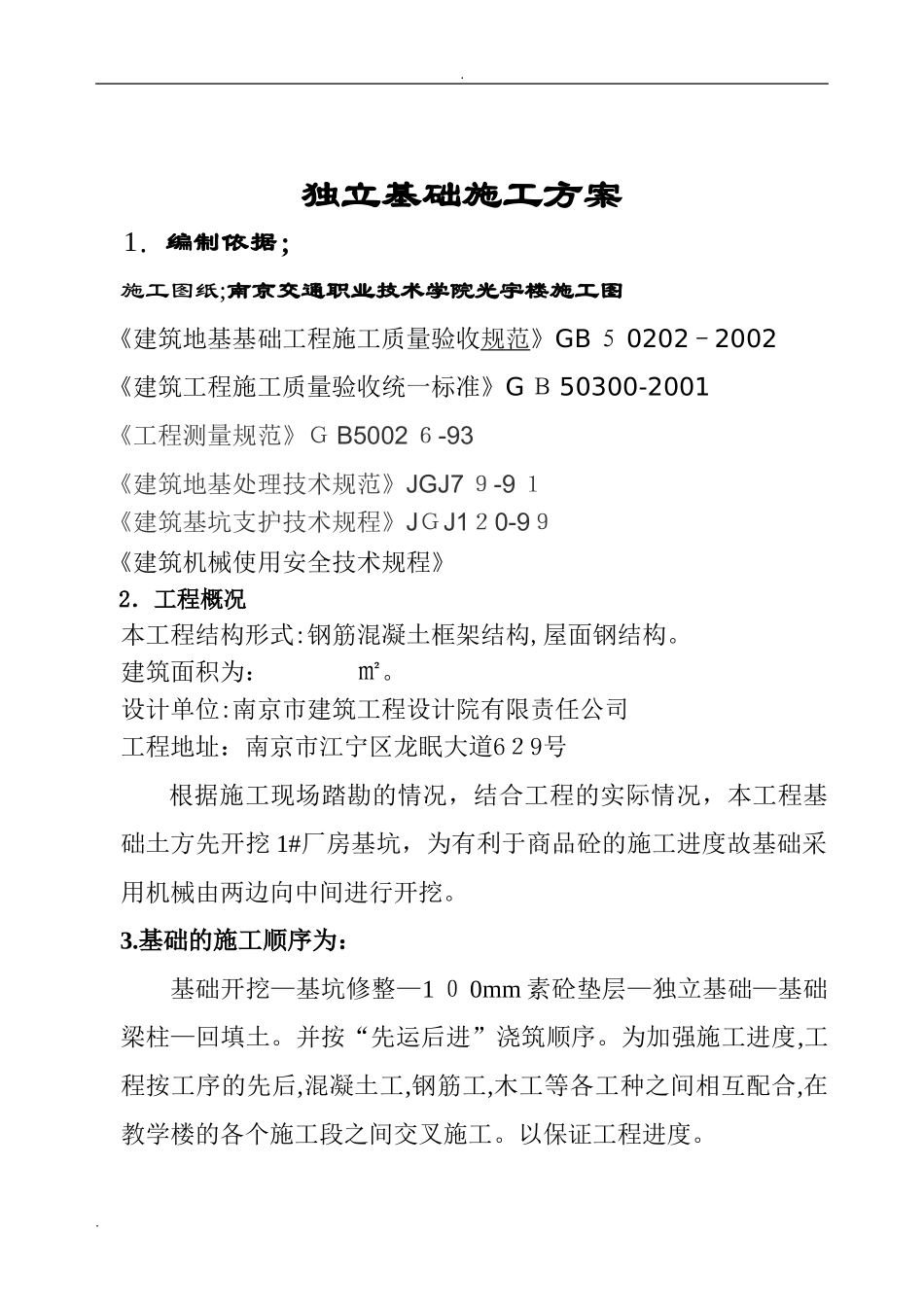

独立基础施工方案1.编制依据;施工图纸;南京交通职业技术学院光宇楼施工图《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑工程施工质量验收统一标准》GB50300-2001《工程测量规范》GB50026-93《建筑地基处理技术规范》JGJ79-91《建筑基坑支护技术规程》JGJ120-99《建筑机械使用安全技术规程》2.工程概况本工程结构形式:钢筋混凝土框架结构,屋面钢结构
建筑面积为:㎡
设计单位:南京市建筑工程设计院有限责任公司工程地址:南京市江宁区龙眠大道629号根据施工现场踏勘的情况,结合工程的实际情况,本工程基础土方先开挖1#厂房基坑,为有利于商品砼的施工进度故基础采用机械由两边向中间进行开挖
基础的施工顺序为:基础开挖—基坑修整—100mm素砼垫层—独立基础—基础梁柱—回填土
并按“先运后进”浇筑顺序
为加强施工进度,工程按工序的先后,混凝土工,钢筋工,木工等各工种之间相互配合,在教学楼的各个施工段之间交叉施工
以保证工程进度

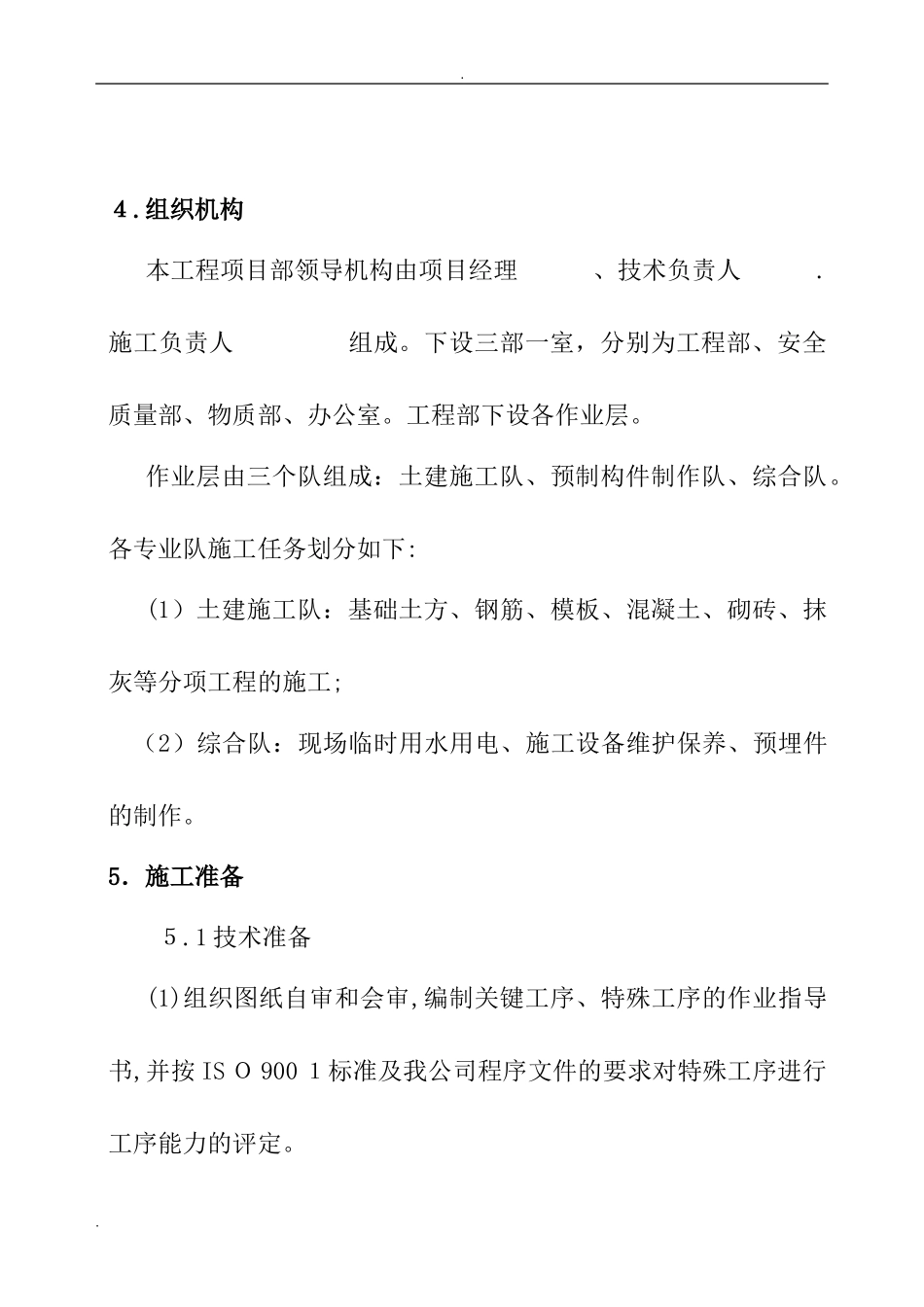

组织机构本工程项目部领导机构由项目经理、技术负责人
施工负责人组成
下设三部一室,分别为工程部、安全质量部、物质部、办公室
工程部下设各作业层
作业层由三个队组成:土建施工队、预制构件制作队、综合队
各专业队施工任务划分如下:(1)土建施工队:基础土方、钢筋、模板、混凝土、砌砖、抹灰等分项工程的施工;(2)综合队:现场临时用水用电、施工设备维护保养、预埋件的制作
5.施工准备5
1技术准备(1)组织图纸自审和会审,编制关键工序、特殊工序的作业指导书,并按ISO9001标准及我公司程序文件的要求对特殊工序进行工序能力的评定
(2)项目主任工程师、技术员在认真学习设计文件的基础上,准备各种所需施工及
