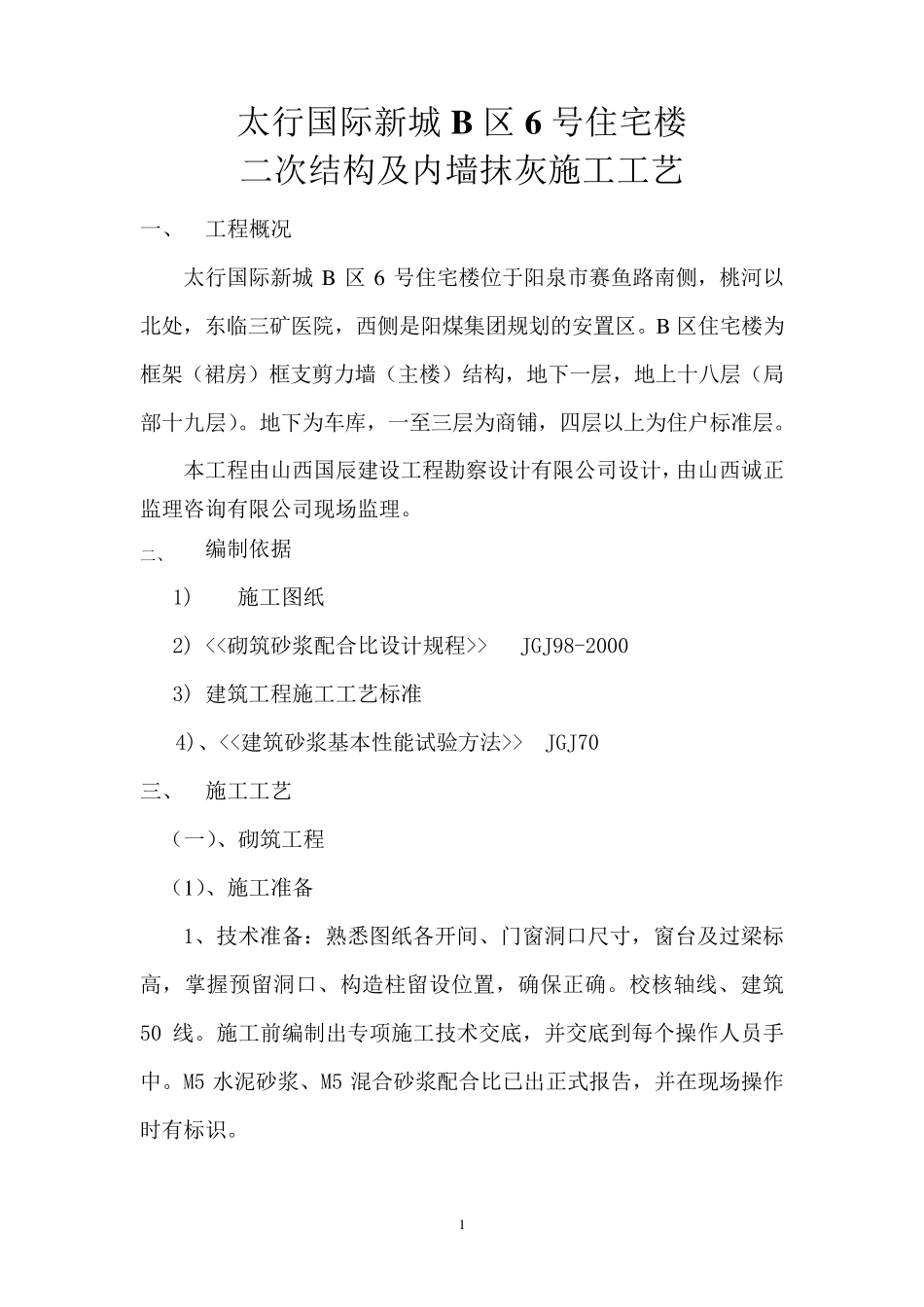

1 太行国际新城B 区6 号住宅楼 二次结构及内墙抹灰施工工艺 一、 工程概况 太行国际新城B 区6 号住宅楼位于阳泉市赛鱼路南侧,桃河以北处,东临三矿医院,西侧是阳煤集团规划的安置区
B 区住宅楼为框架(裙房)框支剪力墙(主楼)结构,地下一层,地上十八层(局部十九层)
地下为车库,一至三层为商铺,四层以上为住户标准层
本工程由山西国辰建设工程勘察设计有限公司设计,由山西诚正监理咨询有限公司现场监理
二、 编制依据 1) 施工图纸 2) JGJ98-2000 3) 建筑工程施工工艺标准 4)、 JGJ70 三、 施工工艺 (一)、砌筑工程 (1)、施工准备 1、技术准备:熟悉图纸各开间、门窗洞口尺寸,窗台及过梁标高,掌握预留洞口、构造柱留设位置,确保正确
校核轴线、建筑50 线
施工前编制出专项施工技术交底,并交底到每个操 作 人 员 手中
M5 水 泥 砂 浆 、M5 混 合 砂 浆 配 合 比 已 出正式 报 告 ,并在 现场操 作时 有标识

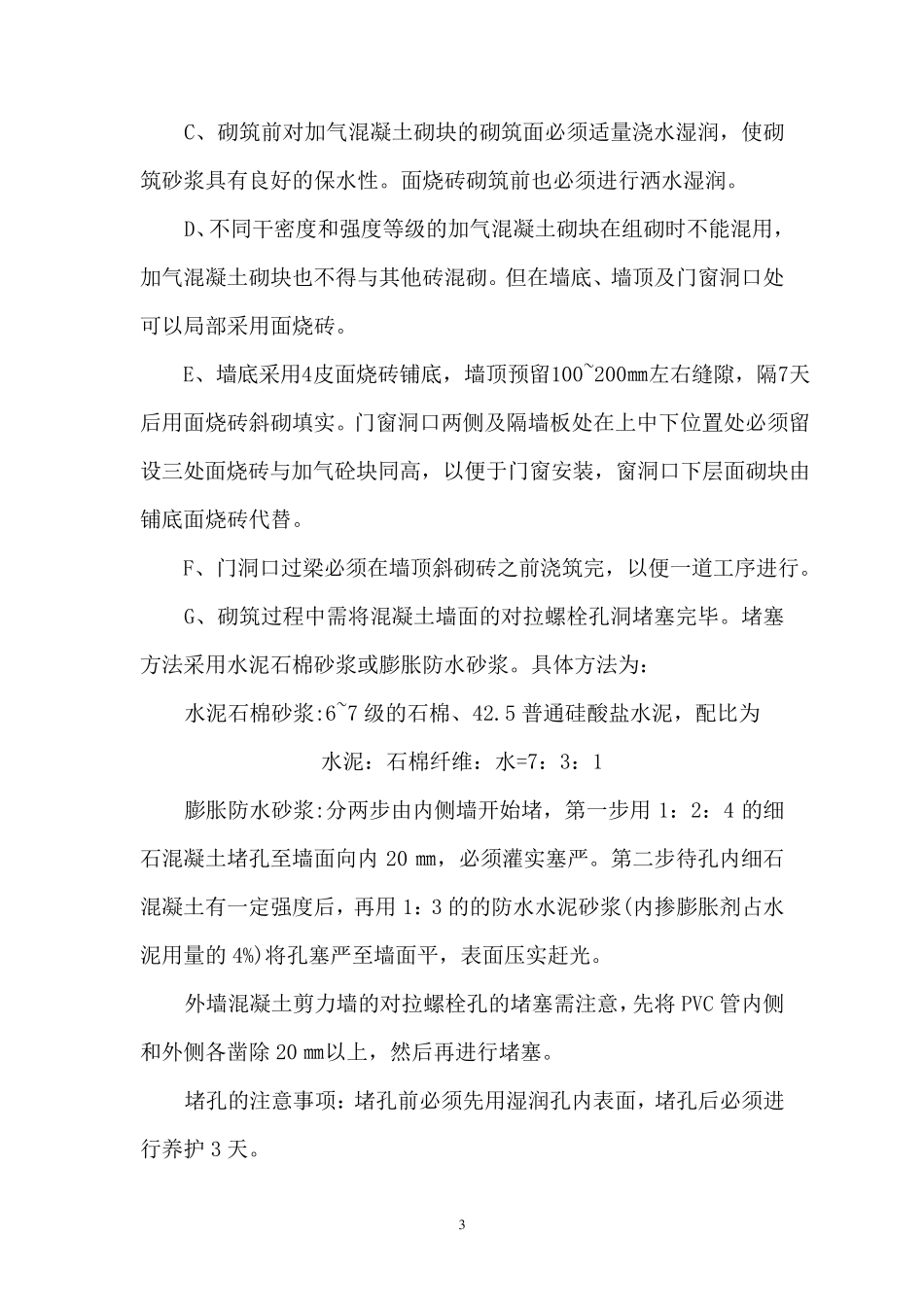

2 2、材料准备:32
5 水泥、白灰膏、黄砂、220 厚及160 厚加气块、植筋专用胶、石棉纤维或膨胀剂加防水粉等
3、机具准备:砂浆搅拌机、磅称、靠尺 4、施工条件:主体结构的飘窗、栏板需施工完毕
(2)、施工要求 1、构造柱墙压筋设置: 砌体填充墙与框架柱或剪力墙的连接:沿框架柱或抗震墙高度每隔500mm或砌块皮数,预留2Φ6钢筋,用于拉接砌体填充墙,拉接筋的长度为通长或至洞口边,伸入柱或抗震墙中200mm
外墙装饰线墙和外墙窗户墙体采用每皮砖压一层墙压筋
当填充墙高度大于4m时,在1/2墙高或门窗洞口上皮设置与柱连接且沿墙全长贯通的钢筋混凝土水平拉梁,拉梁高度180mm,与墙同厚,配筋为:主筋为4Φ12,箍筋为Φ6@200,砼C20;当墙长大于5m时,墙顶部与梁有可靠连接

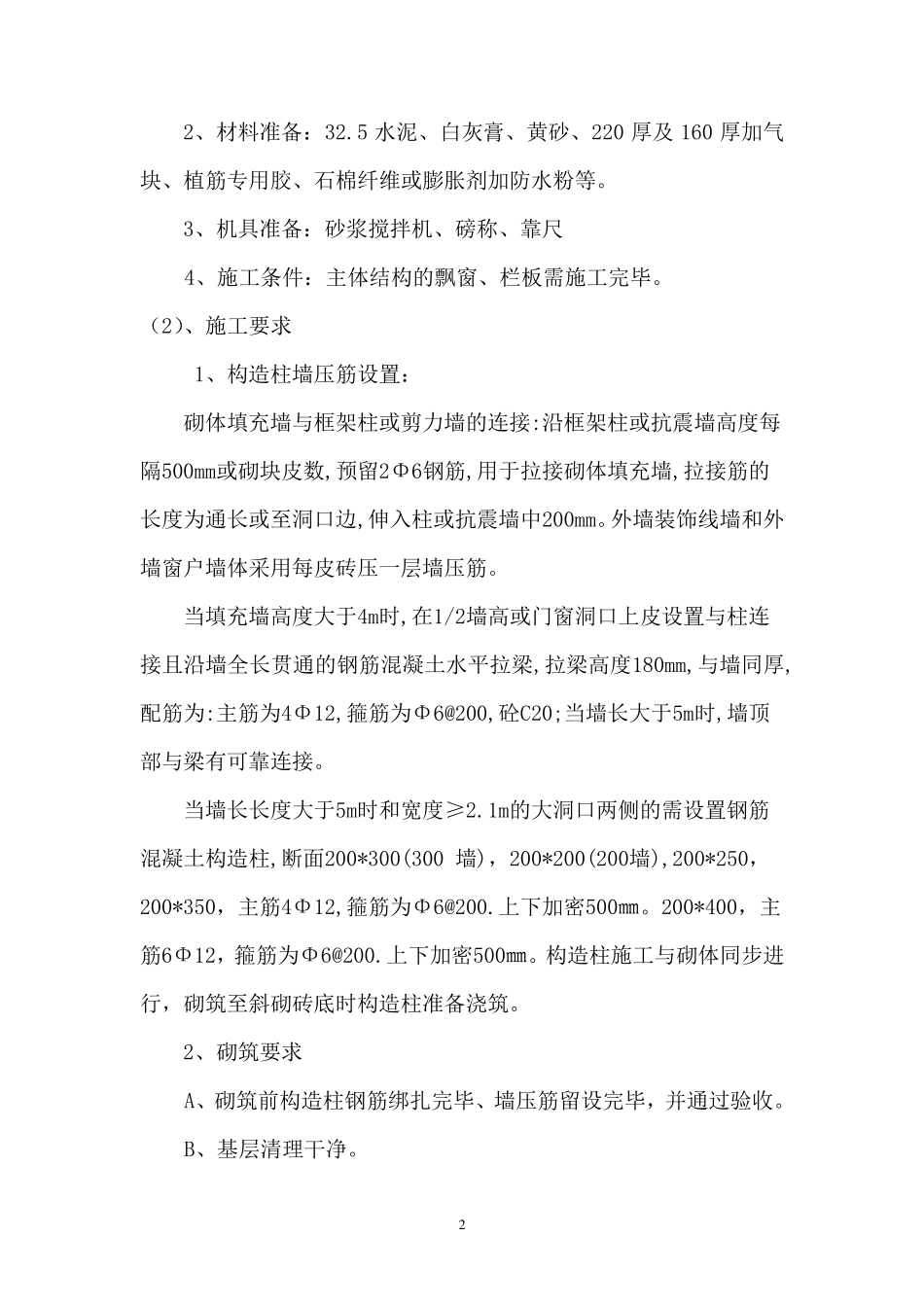

当墙长长度大于5m时和宽度≥2
