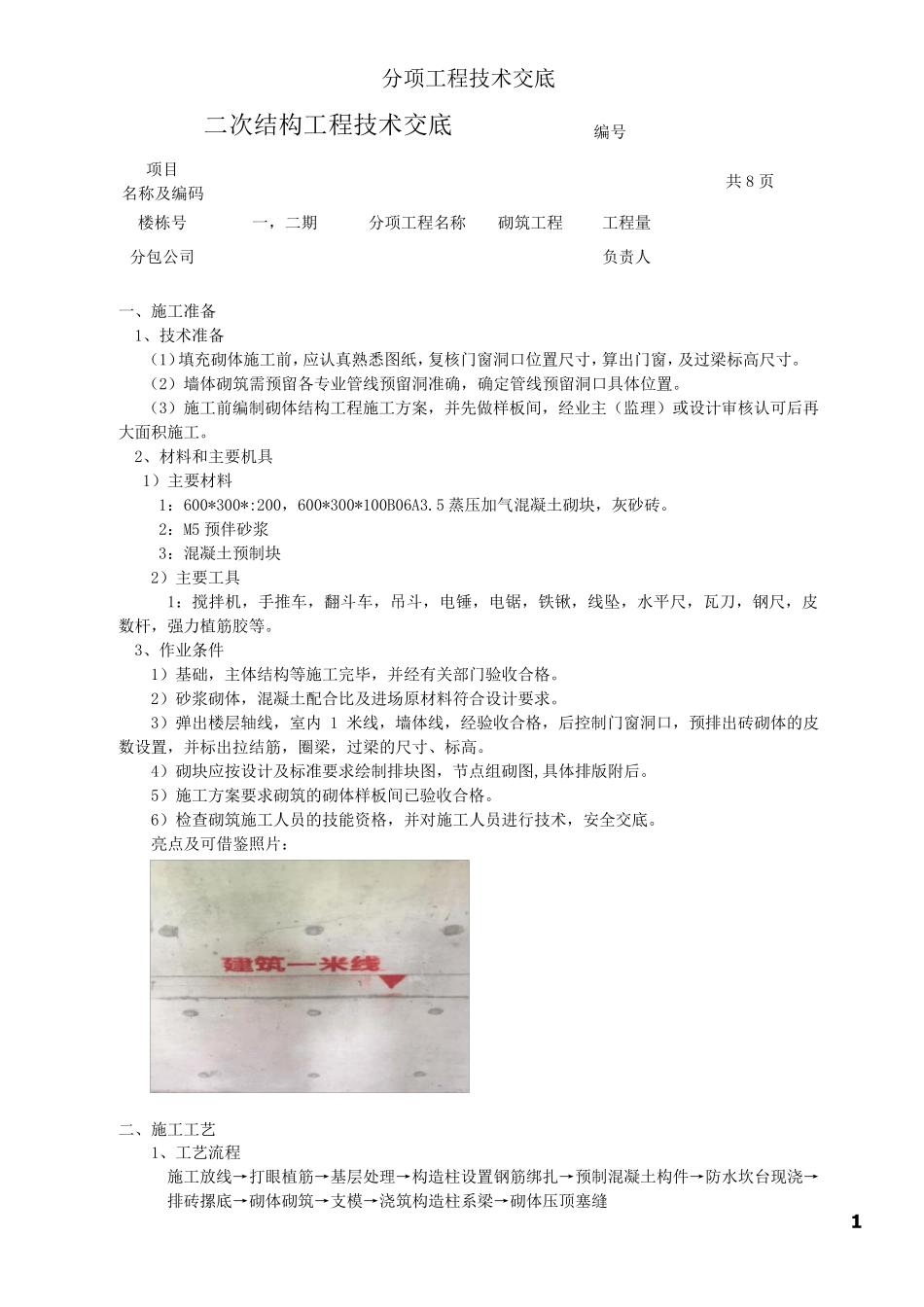

1 分 项 工 程 技 术 交 底 二 次 结 构 工 程 技 术 交 底 编 号 项 目 名 称 及 编 码 共 8 页 楼 栋 号 一 , 二 期 分 项 工 程 名 称 砌 筑 工 程 工 程 量 分 包 公 司 负 责 人 一 、 施 工 准 备 1、 技 术 准 备 ( 1) 填 充 砌 体 施 工 前 , 应 认 真 熟 悉 图 纸 , 复 核 门 窗 洞 口 位 置 尺 寸 , 算 出 门 窗 , 及 过 梁 标 高 尺 寸
( 2) 墙 体 砌 筑 需 预 留 各 专 业 管 线 预 留 洞 准 确 , 确 定 管 线 预 留 洞 口 具 体 位 置
( 3) 施 工 前 编 制 砌 体 结 构 工 程 施 工 方 案 , 并 先 做 样 板 间 , 经 业 主 ( 监 理 ) 或 设 计 审 核 认 可 后 再大 面 积 施 工
2、 材 料 和 主 要 机 具 1) 主 要 材 料 1: 600*300*:200, 600*300*100B06A3
5 蒸 压 加 气 混 凝 土 砌 块 , 灰 砂 砖
2: M5 预 伴 砂 浆 3: 混 凝 土 预 制 块 2) 主 要 工 具 1: 搅 拌 机 , 手 推 车 , 翻斗车 , 吊斗, 电锤, 电锯, 铁锹, 线 坠, 水平尺 , 瓦刀, 钢尺 , 皮数杆, 强力植筋胶等
3、 作业 条件 1) 基础, 主 体 结 构 等施 工 完毕, 并 经 有关部门 验收合格
2) 砂 浆 砌 体 , 混 凝 土 配合比及 进场原材 料 符合设 计 要 求
3) 弹出 楼 层轴线 , 室内1 米线 , 墙 体 线 , 经 验收合格, 后 控制 门 窗 洞 口 , 预 排出 砖 砌 体 的皮数设 置 , 并 标 出 拉结 筋, 圈梁 , 过 梁 的尺 寸 、 标 高
4) 砌 块 应 按设
