二次结构施工工艺及验收标准 二次结构施工工艺及验收标准 1、填充墙砌体工程施工工艺 2、一般抹灰工程 3、装饰抹灰工程 4、门窗工程 5、金属门窗安装工程 6、塑钢门窗 7、特种门窗 8、门窗玻璃安装工程 9、板材隔墙工程 10、护栏和扶手制作与安装工程 二次结构施工工艺及验收标准 1 填充墙砌体工程 一、施工要求: 1、 二次结构砌砖必须在结构墙、柱上弹好+500mm 标高水平线、加气混凝土墙立边线、门口位置线

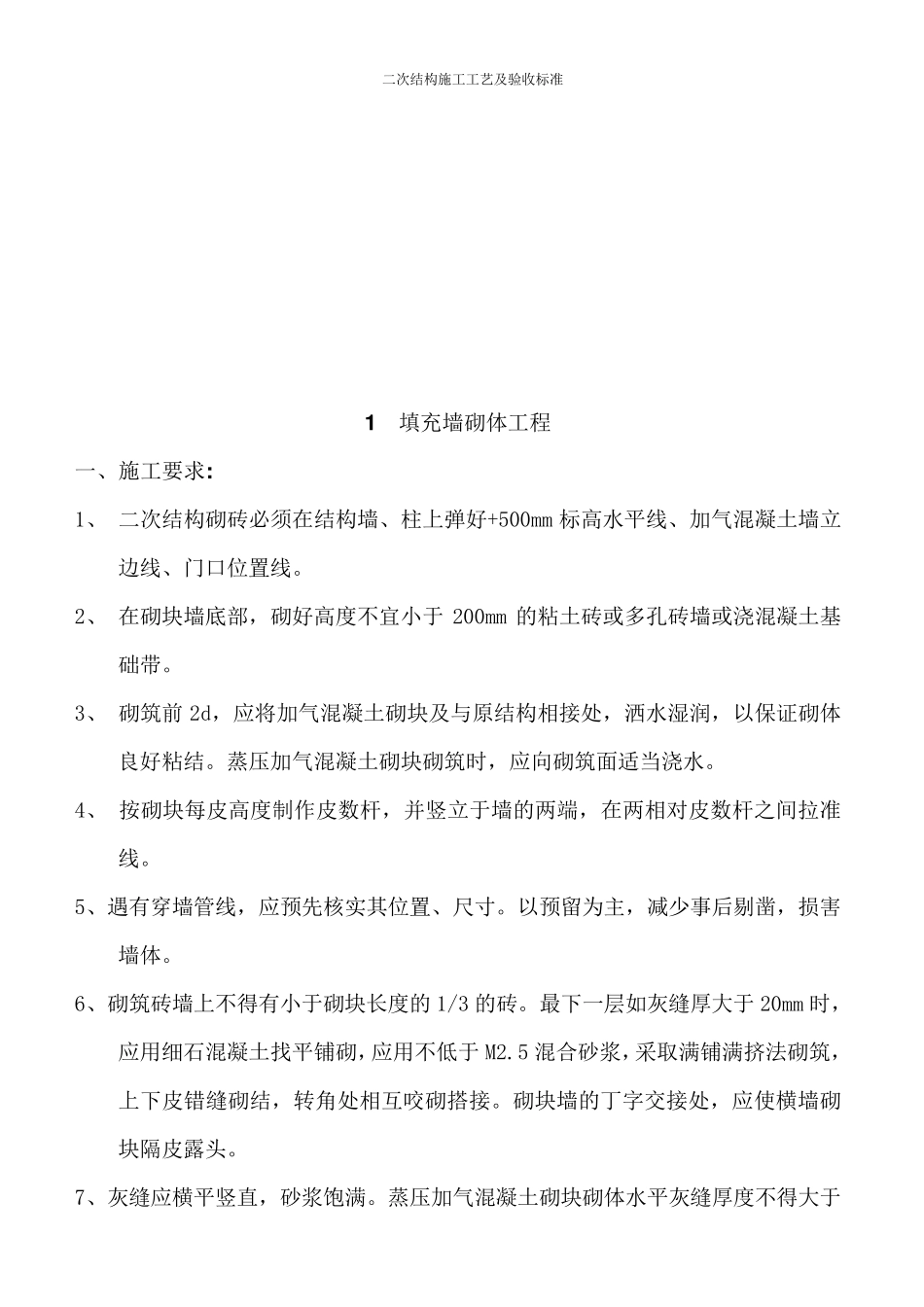

2、 在砌块墙底部,砌好高度不宜小于 200mm 的粘土砖或多孔砖墙或浇混凝土基础带
3、 砌筑前 2d,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结
蒸压加气混凝土砌块砌筑时,应向砌筑面适当浇水
4、 按砌块每皮高度制作皮数杆,并竖立于墙的两端,在两相对皮数杆之间拉准线
5、遇有穿墙管线,应预先核实其位置、尺寸
以预留为主,减少事后剔凿,损害墙体
6、砌筑砖墙上不得有小于砌块长度的 1/3 的砖
最下一层如灰缝厚大于 20mm 时,应用细石混凝土找平铺砌,应用不低于 M2
5 混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接
砌块墙的丁字交接处,应使横墙砌块隔皮露 头
7、灰缝应横平竖直 ,砂浆饱 满
蒸压加气混凝土砌块砌体水平灰缝厚度不得大于二次结构施工工艺及验收标准 15mm,竖向灰缝宜用内外临时夹板夹住后灌缝,其宽度不得大于20mm;空心砖、轻骨料混凝土小型空心砌块灰缝应为8~12mm
8、砌到接近上层梁、板底部时,应用普通粘土砖斜砌挤紧,砖的倾斜度约60°左右,砂浆灰缝必须饱满密实
9、 墙体洞口上部应放置钢筋,伸过洞口每边长度不小于500mm
10、 砌块墙与承重墙或柱交接处,应在承重墙或柱内预埋拉结筋,每500mm 高设一道2ø6 钢筋,伸入 砌块墙水 平 灰缝内不小于700mm

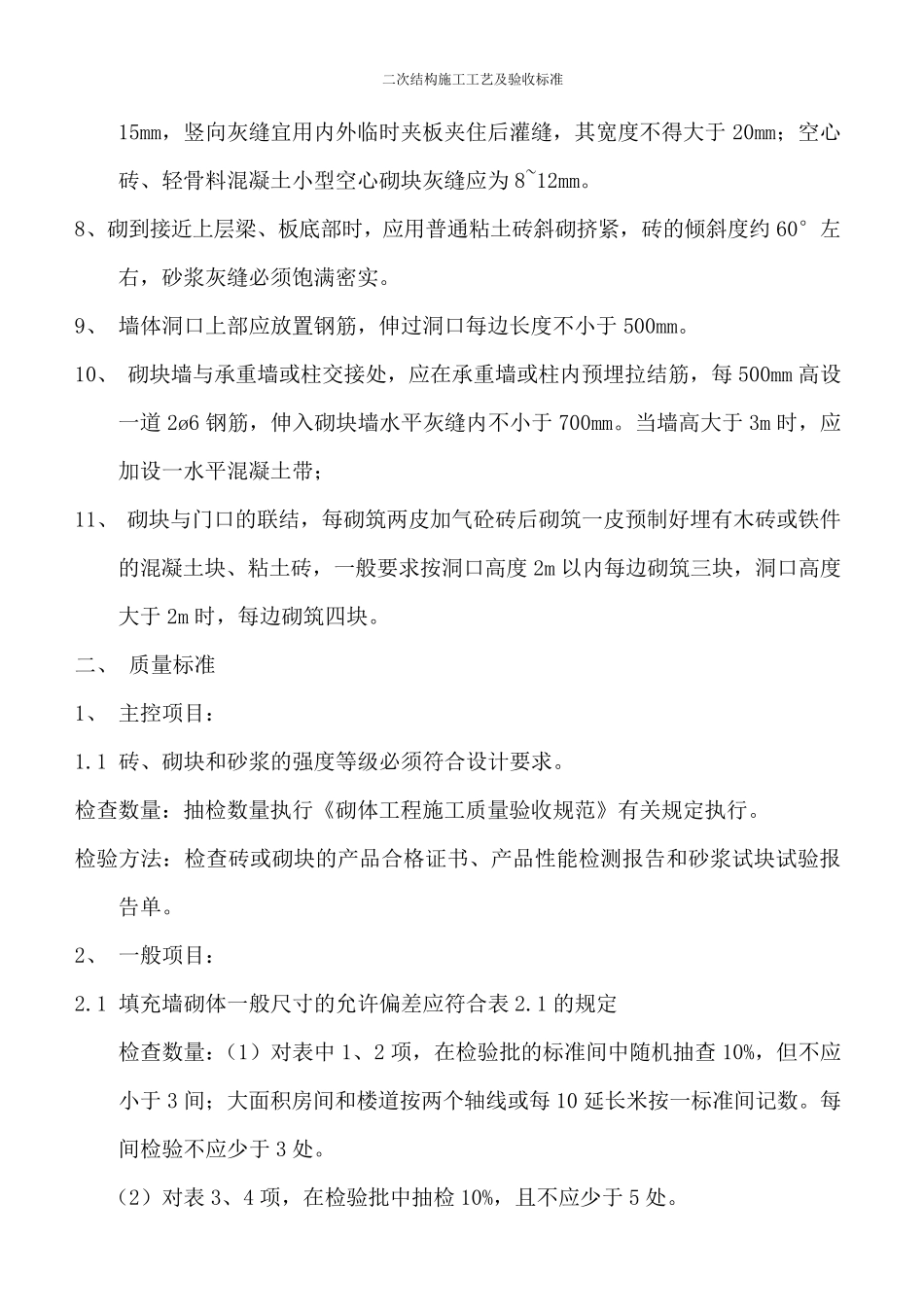

当 墙高大于3
