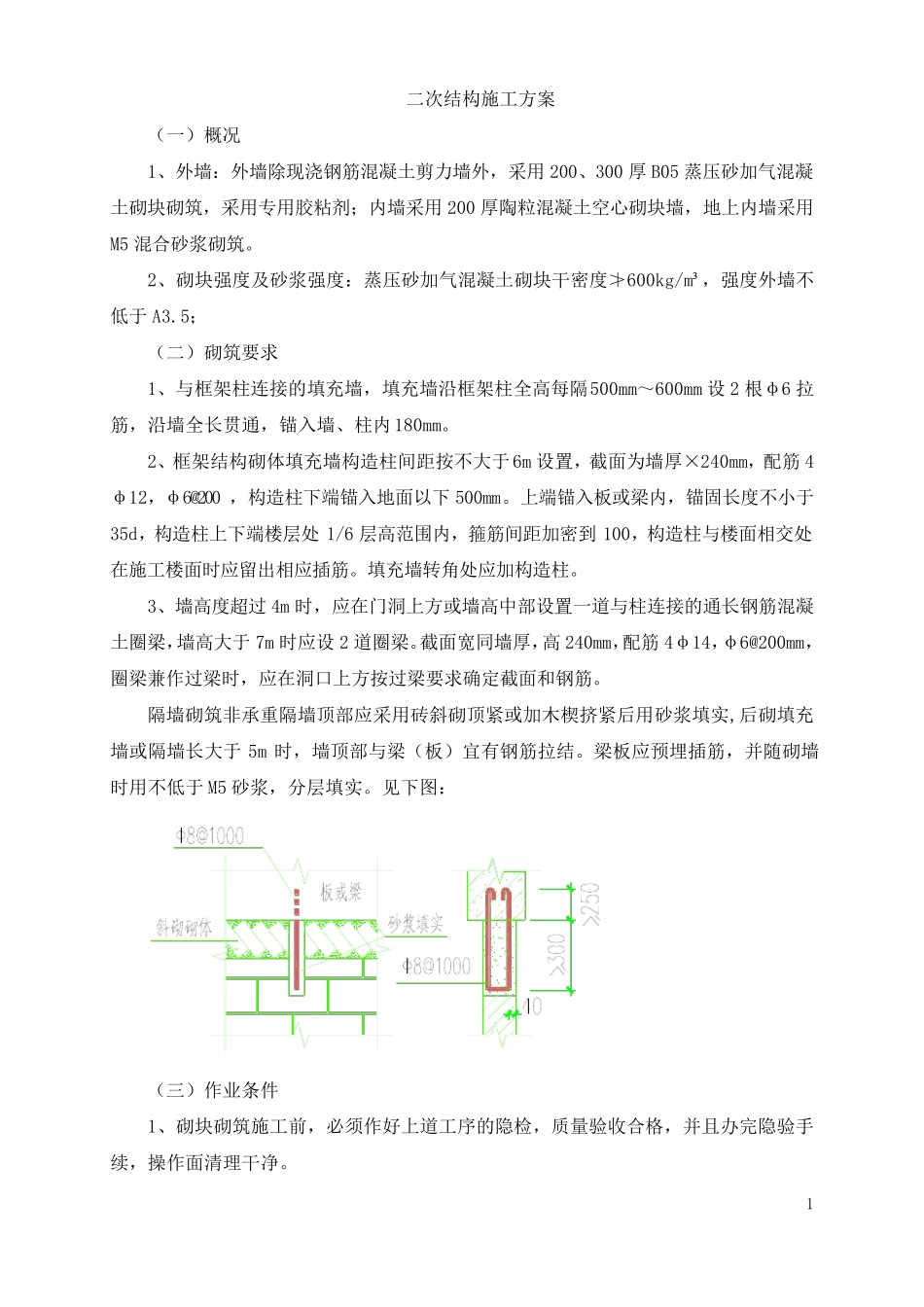

1 二次结构施工方案 (一)概况 1、外墙:外墙除现浇钢筋混凝土剪力墙外,采用200、300 厚B05 蒸压砂加气混凝土砌块砌筑,采用专用胶粘剂;内墙采用200 厚陶粒混凝土空心砌块墙,地上内墙采用M5 混合砂浆砌筑
2、砌块强度及砂浆强度:蒸压砂加气混凝土砌块干密度≯600kg/m³,强度外墙不低于A3
5; (二)砌筑要求 1、与框架柱连接的填充墙,填充墙沿框架柱全高每隔500mm~600mm 设2 根φ6 拉筋,沿墙全长贯通,锚入墙、柱内180mm
2、框架结构砌体填充墙构造柱间距按不大于6m 设置,截面为墙厚×240mm,配筋4φ12,φ6@200 ,构造柱下端锚入地面以下 500mm
上端锚入板或梁内,锚固长度不小于35d,构造柱上下端楼层处 1/6 层高范围内,箍筋间距加密到 100,构造柱与楼面相交处在施工楼面时应留出相应插筋
填充墙转角处应加构造柱
3、墙高度超过4m 时,应在门洞上方或墙高中部设置一道与柱连接的通长钢筋混凝土圈梁,墙高大于7m 时应设2 道圈梁
截面宽同墙厚,高240mm,配筋4φ14,φ6@200mm,圈梁兼作过梁时,应在洞口上方按过梁要求确定截面和钢筋
隔墙砌筑非承重隔墙顶部应采用砖斜砌顶紧或加木楔挤紧后用砂浆填实,后砌填充墙或隔墙长大于5m 时,墙顶部与梁(板)宜有钢筋拉结
梁板应预埋插筋,并随 砌墙时用不低于M5 砂浆,分 层填实
见 下图 : (三 )作业 条 件 1、砌块砌筑施工前 ,必 须 作好 上道工序 的隐 检 ,质 量 验 收 合格 ,并且 办 完 隐 验 手续 ,操 作面清 理 干净

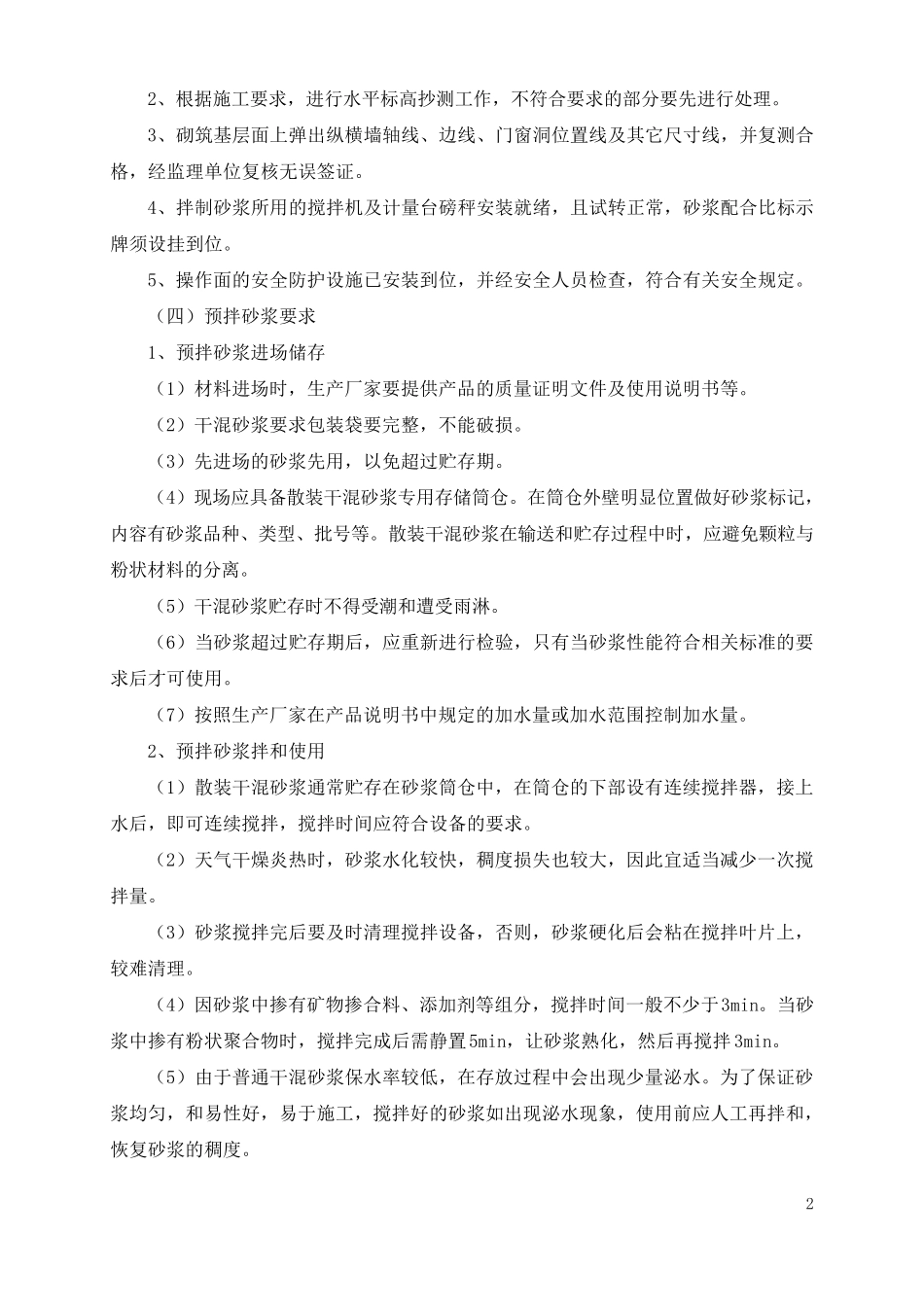

2 2、根据施工要求,进行水平标高抄测工作,不符合要求的部分要先进行处理
3、砌筑基层面上弹出纵横墙轴线、边线、门窗洞位置线及其它尺寸线,并复测合格,经监理单位复核无误签证

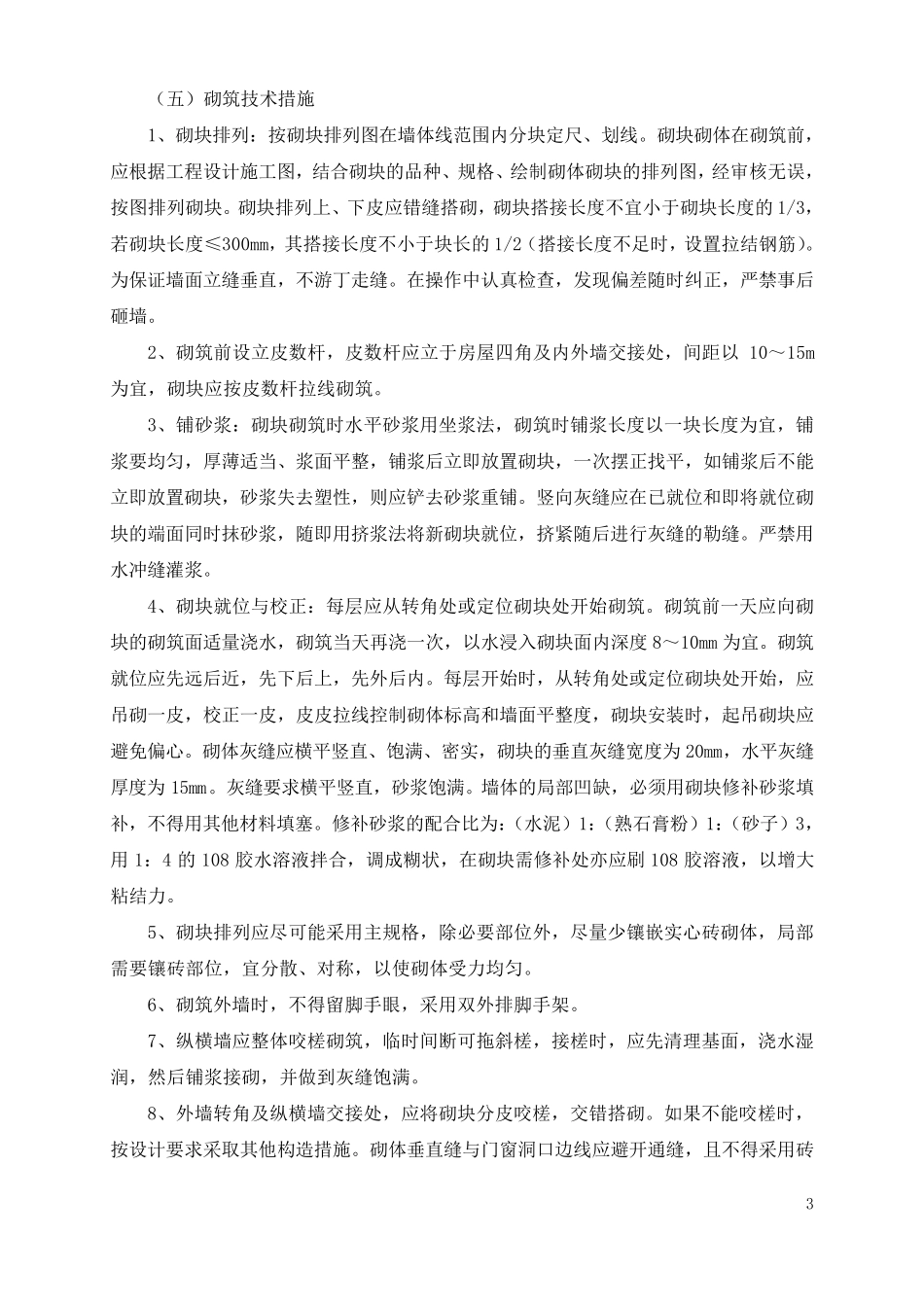

4、拌制砂浆所用的搅拌机及计量台磅秤安装就绪,且
