二次结构模板技术交底VIP专享VIP免费

二次结构模板技术交底_第1页
1/6
二次结构模板技术交底_第2页
2/6
二次结构模板技术交底_第3页
3/6

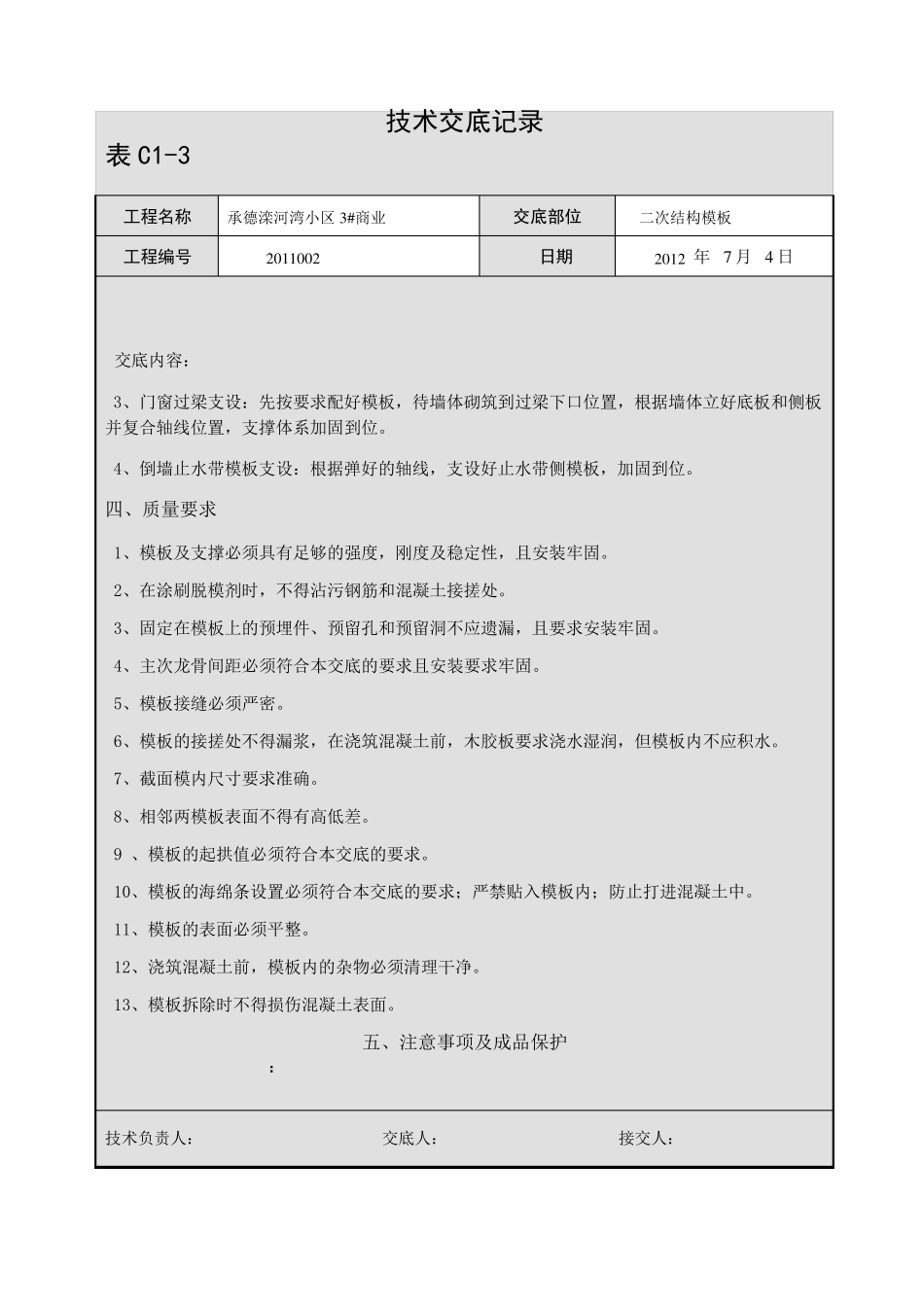

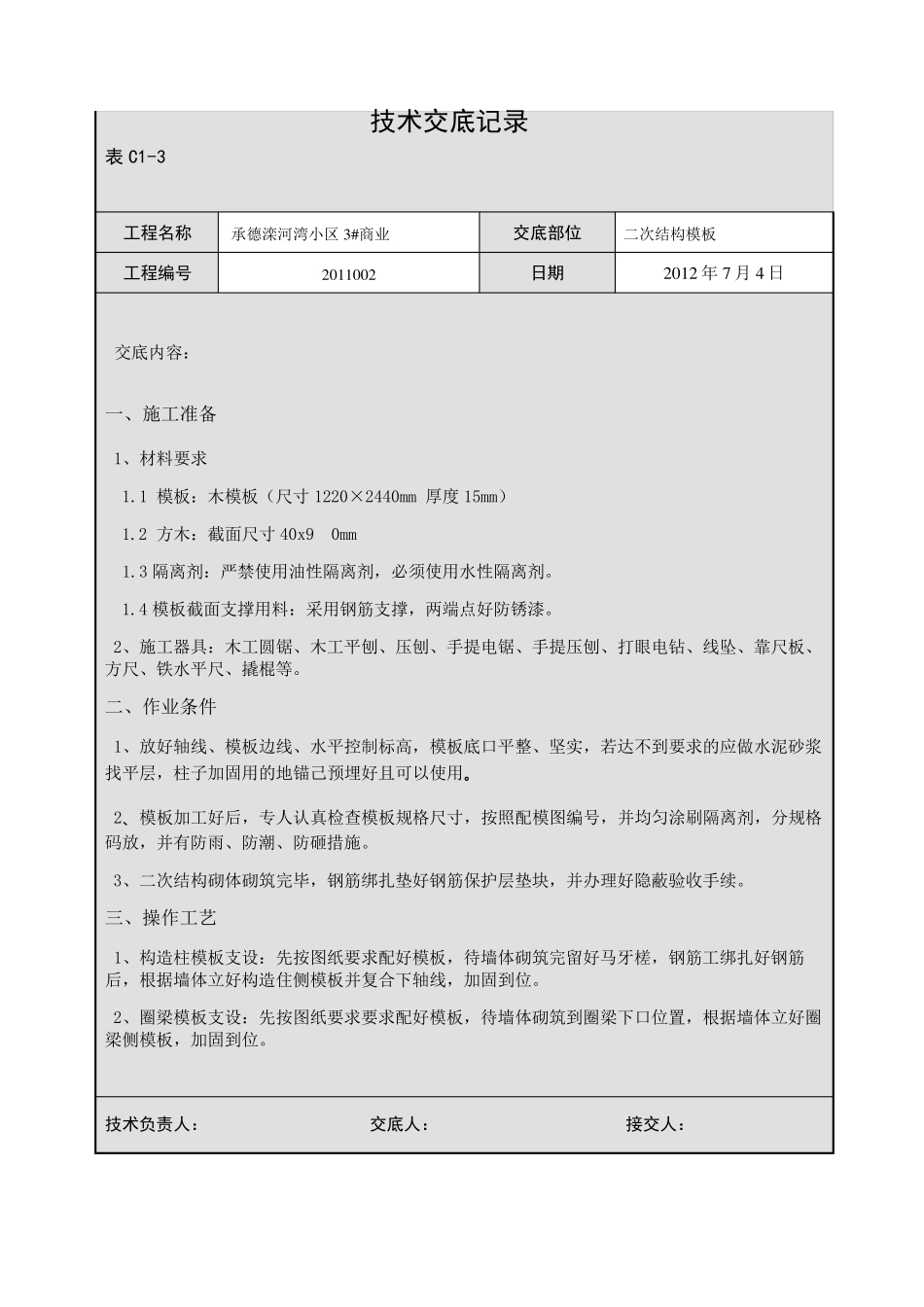

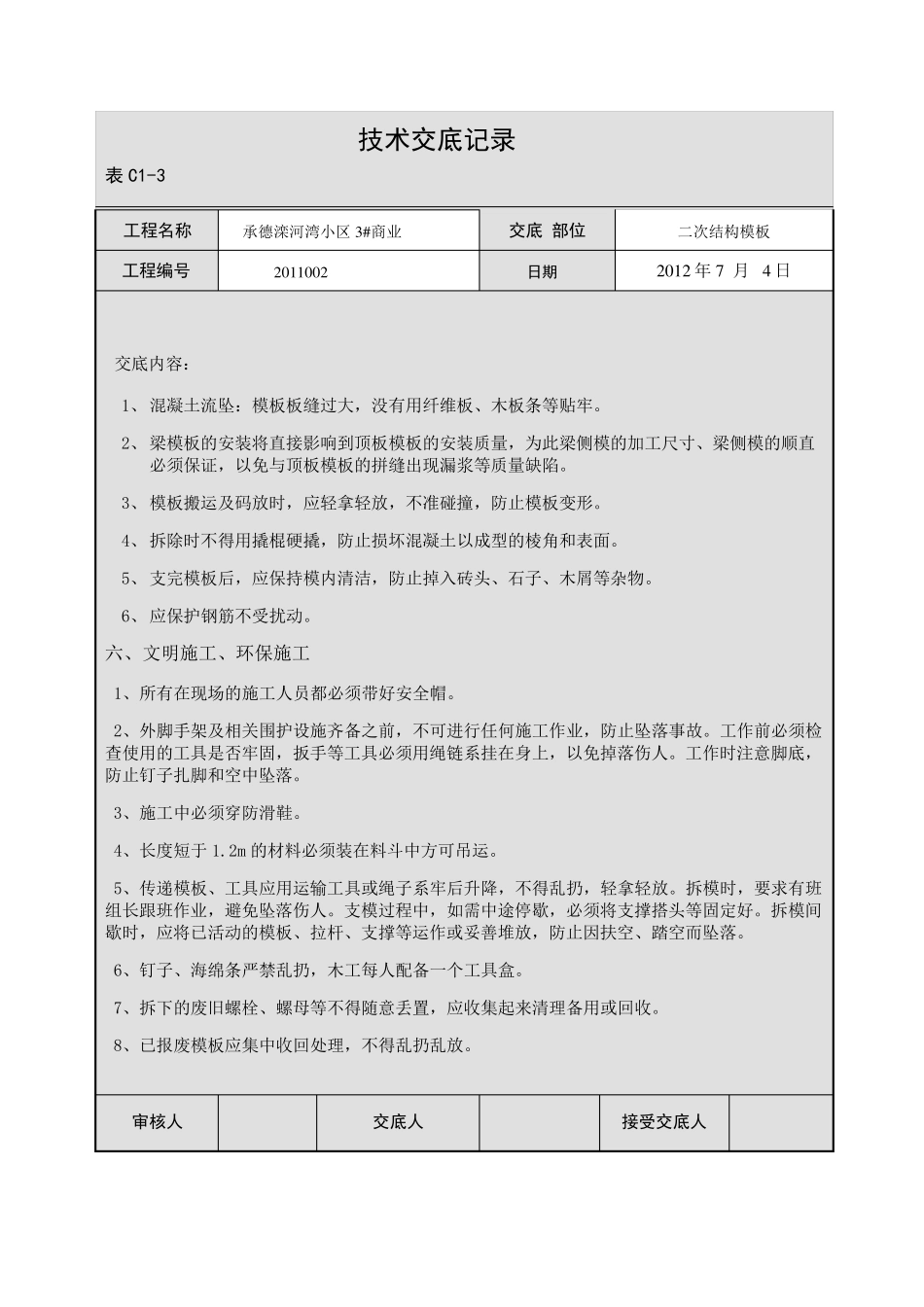

技术交底记录 表 C1-3 工程名称 承德滦河湾小区3 # 商业 交底部位 二次结构模板 工程编号 2 0 1 1 0 0 2 日期 2 0 1 2 年7 月4 日 交底内容: 一、施工准备 1、材料要求 1.1 模板:木模板(尺寸1220×2440mm 厚度 15mm) 1.2 方木:截面尺寸40x9 0mm 1.3 隔离剂:严禁使用油性隔离剂,必须使用水性隔离剂。 1.4 模板截面支撑用料:采用钢筋支撑,两端点好防锈漆。 2、施工器具:木工圆锯、木工平刨、压刨、手提电锯、手提压刨、打眼电钻、线坠、靠尺板、方尺、铁水平尺、撬棍等。 二、作业条件 1、放好轴线、模板边线、水平控制标高,模板底口平整、坚实,若达不到要求的应做水泥砂浆找平层,柱子加固用的地锚己预埋好且可以使用。 2、 模板加工好后,专人认真检查模板规格尺寸,按照配模图编号,并均匀涂刷隔离剂,分规格码放,并有防雨、防潮、防砸措施。 3、二次结构砌体砌筑完毕,钢筋绑 扎 垫 好钢筋保 护 层垫 块 ,并办 理 好隐 蔽 验 收 手续 。 三 、操 作工艺 1、构造 柱模板支设 :先 按图纸 要求配好模板,待 墙 体砌筑完留 好马 牙 槎 ,钢筋工绑 扎 好钢筋后,根 据 墙 体立 好构造 住 侧 模板并复 合 下 轴线,加固到位 。 2、圈 梁 模板支设 :先 按图纸 要求要求配好模板,待 墙 体砌筑到圈 梁 下 口位 置 ,根 据 墙 体立 好圈梁 侧 模板,加固到位 。 技术负责人: 交底人: 接交人: 技术交底记录 表 C1-3 工程名称 承德滦河湾小区3 # 商业 交底部位 二次结构模板 工程编号 2 0 1 1 0 0 2 日期 2 0 1 2 年 7 月 4 日 交底内容: 3、门窗过梁支设:先按要求配好模板,待墙体砌筑到过梁下口位置,根据墙体立好底板和侧板并复合轴线位置,支撑体系加固到位。 4、倒墙止水带模板支设:根据弹好的轴线,支设好止水带侧模板,加固到位。 四、质量要求 1、模板及支撑必须具有足够的强度,刚度及稳定性,且安装牢固。 2、在涂刷脱模剂时,不得沾污钢筋和混凝土接搓处。 3、固定在模板上的预埋件、预留孔和预留洞不应遗漏,且要求安装牢固。 4、主次龙骨间距必须符合本交底的要求且安装要求牢固。 5、模板接缝必须严密。 6、模板的接搓处不得漏浆,在浇筑混凝土前,木胶板要求浇水湿润,但模板内不应积水。 7、截面模内尺寸要求准确。 8、相邻两模板表面不得有高低差。 9 、模...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

二次结构模板技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
