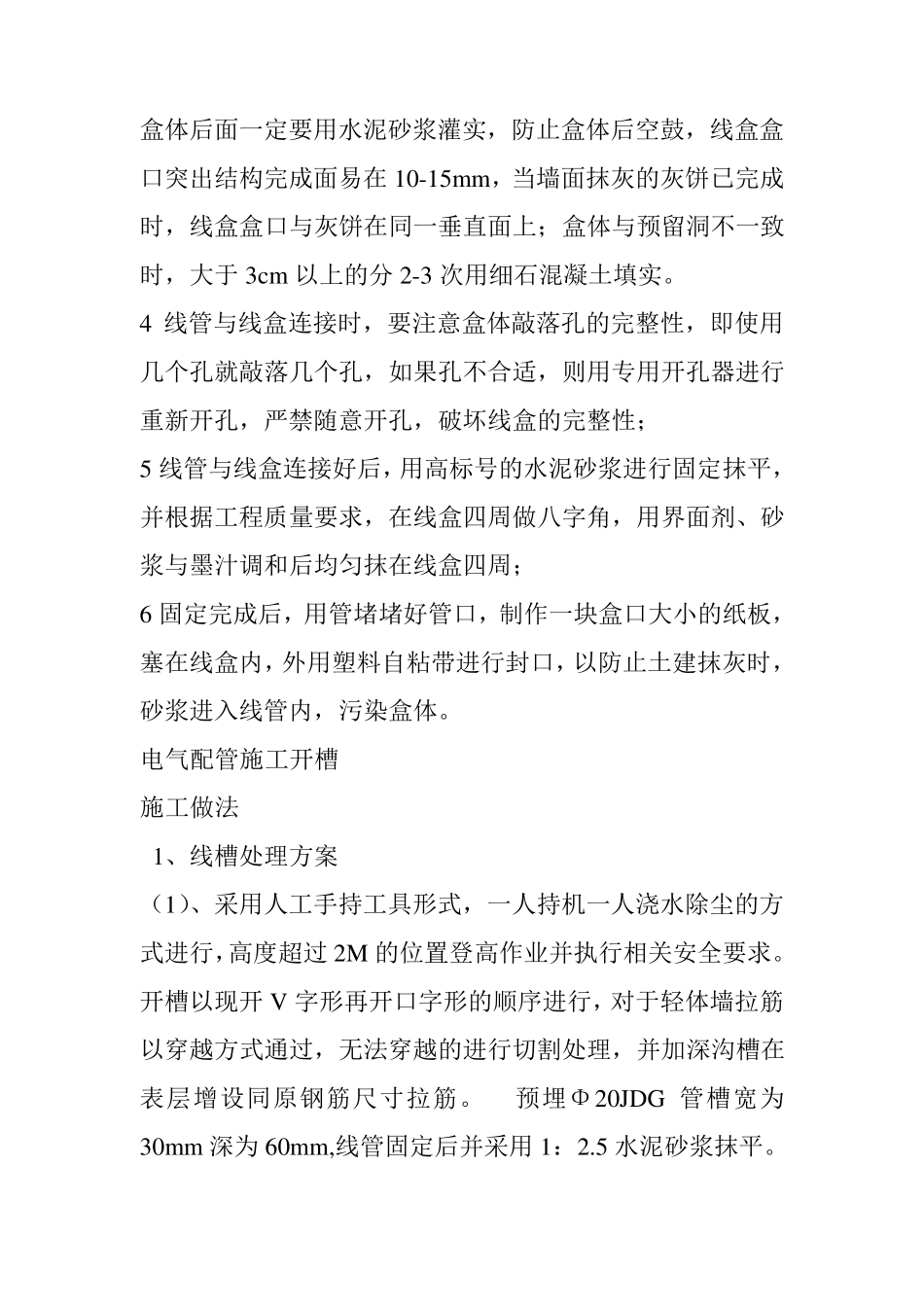

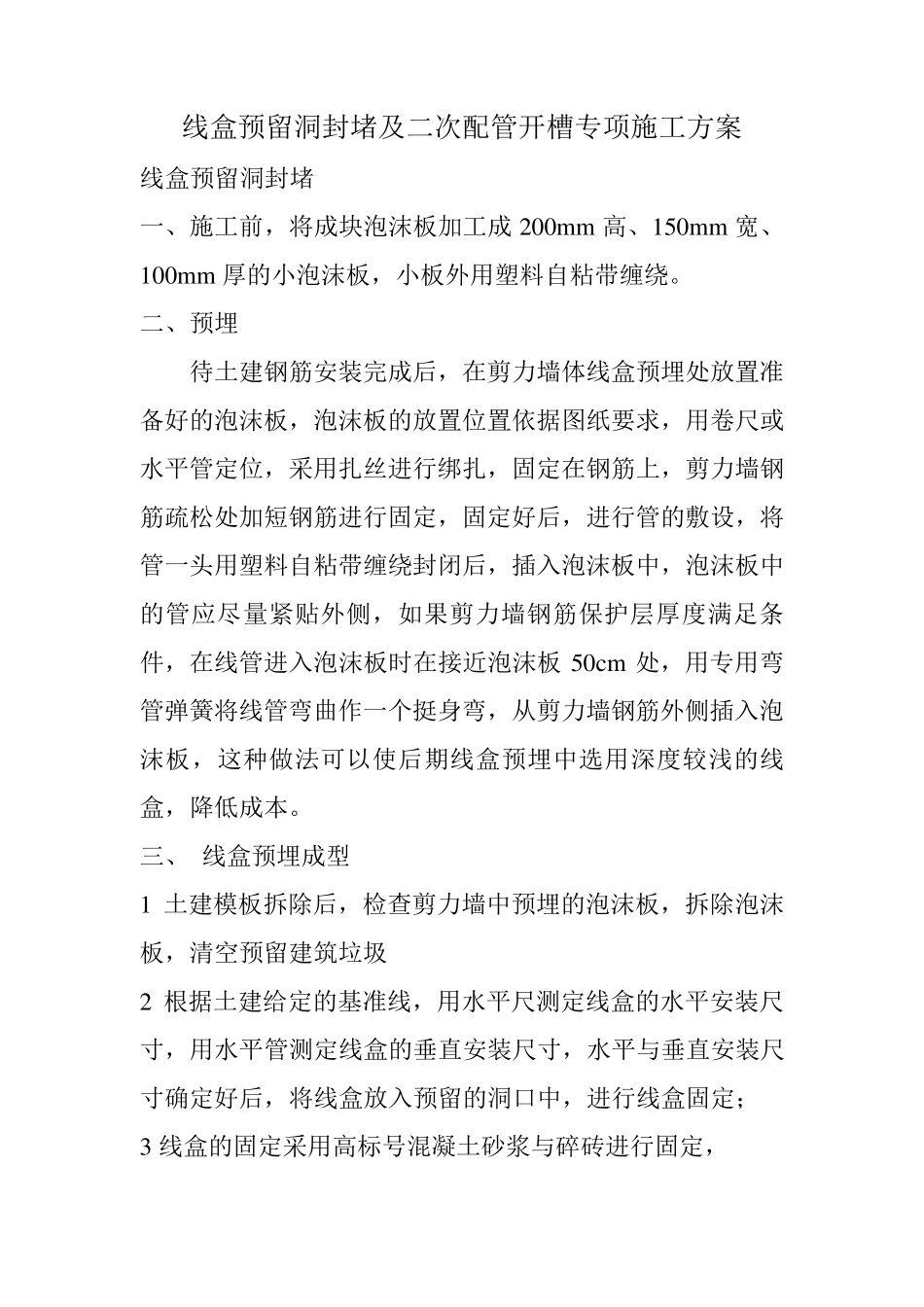

线盒预留洞封堵及二次配管开槽处理 专 项 施 工 方 案 编制人: 日期: 审核人: 日期: 审批人: 日期: 南通安装集团股份有限公司 线盒预留洞封堵及二次配管开槽专项施工方案 线盒预留洞封堵 一、施工前,将成块泡沫板加工成 200m m 高、150m m 宽、100m m 厚的小泡沫板,小板外用塑料自粘带缠绕。 二、预埋 待土建钢筋安装完成后,在剪力墙体线盒预埋处放置准备好的泡沫板,泡沫板的放置位置依据图纸要求,用卷尺或水平管定位,采用扎丝进行绑扎,固定在钢筋上,剪力墙钢筋疏松处加短钢筋进行固定,固定好后,进行管的敷设,将管一头用塑料自粘带缠绕封闭后,插入泡沫板中,泡沫板中的管应尽量紧贴外侧,如果剪力墙钢筋保护层厚度满足条件,在线管进入泡沫板时在接近泡沫板 50cm 处,用专用弯管弹簧将线管弯曲作一个挺身弯,从剪力墙钢筋外侧插入泡沫板,这种做法可以使后期线盒预埋中选用深度较浅的线盒,降低成本。 三、 线盒预埋成型 1 土建模板拆除后,检查剪力墙中预埋的泡沫板,拆除泡沫板,清空预留建筑垃圾 2 根据土建给定的基准线,用水平尺测定线盒的水平安装尺寸,用水平管测定线盒的垂直安装尺寸,水平与 垂直安装尺寸确 定好后,将线盒放入预留的洞口 中,进行线盒固定; 3 线盒的固定采用高标 号 混 凝 土砂 浆 与 碎 砖 进行固定, 盒体后面一定要用水泥砂浆灌实,防止盒体后空鼓,线盒盒口突出结构完成面易在 10-15m m ,当墙面抹灰的灰饼已完成时,线盒盒口与灰饼在同一垂直面上;盒体与预留洞不一致时,大于 3cm 以上的分 2-3 次用细石混凝土填实。 4 线管与线盒连接时,要注意盒体敲落孔的完整性,即使用几个孔就敲落几个孔,如果孔不合适,则用专用开孔器进行重新开孔,严禁随意开孔,破坏线盒的完整性; 5 线管与线盒连接好后,用高标号的水泥砂浆进行固定抹平,并根据工程质量要求,在线盒四周做八字角,用界面剂、砂浆与墨汁调和后均匀抹在线盒四周; 6 固定完成后,用管堵堵好管口,制作一块盒口大小的纸板,塞在线盒内,外用塑料自粘带进行封口,以防止土建抹灰时,砂浆进入线管内,污染盒体。 电气配管施工开槽 施工做法 1、线槽处理方案 (1)、采用人工手持工具形式,一人持机一人浇水除尘的方式进行,高度超过2M 的位置登高作业并执行相关安全要求。 开槽以现开 V 字形再开口字形的顺序进行,对于轻体墙拉筋以穿越方式通过,无法穿越的进行...
