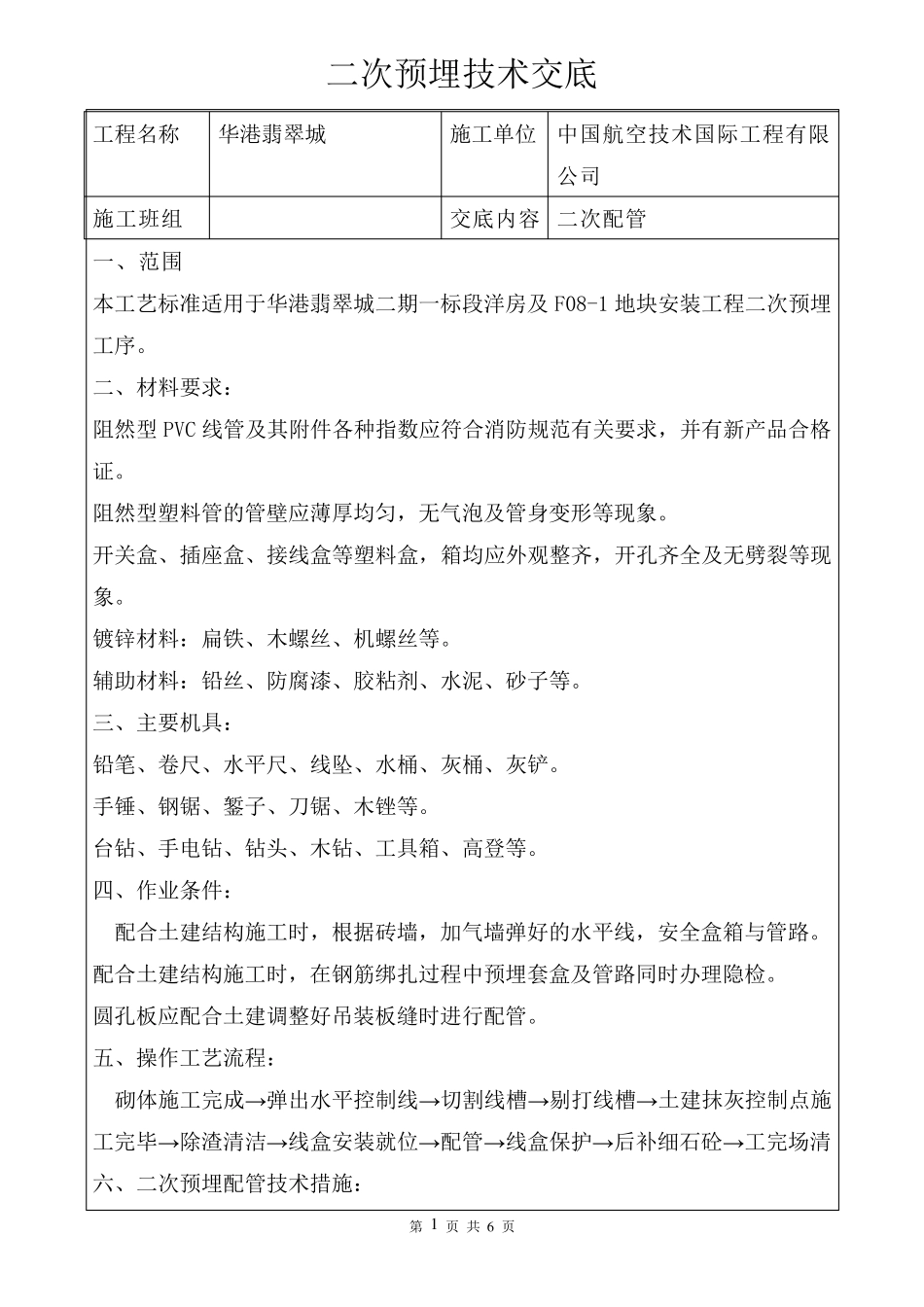

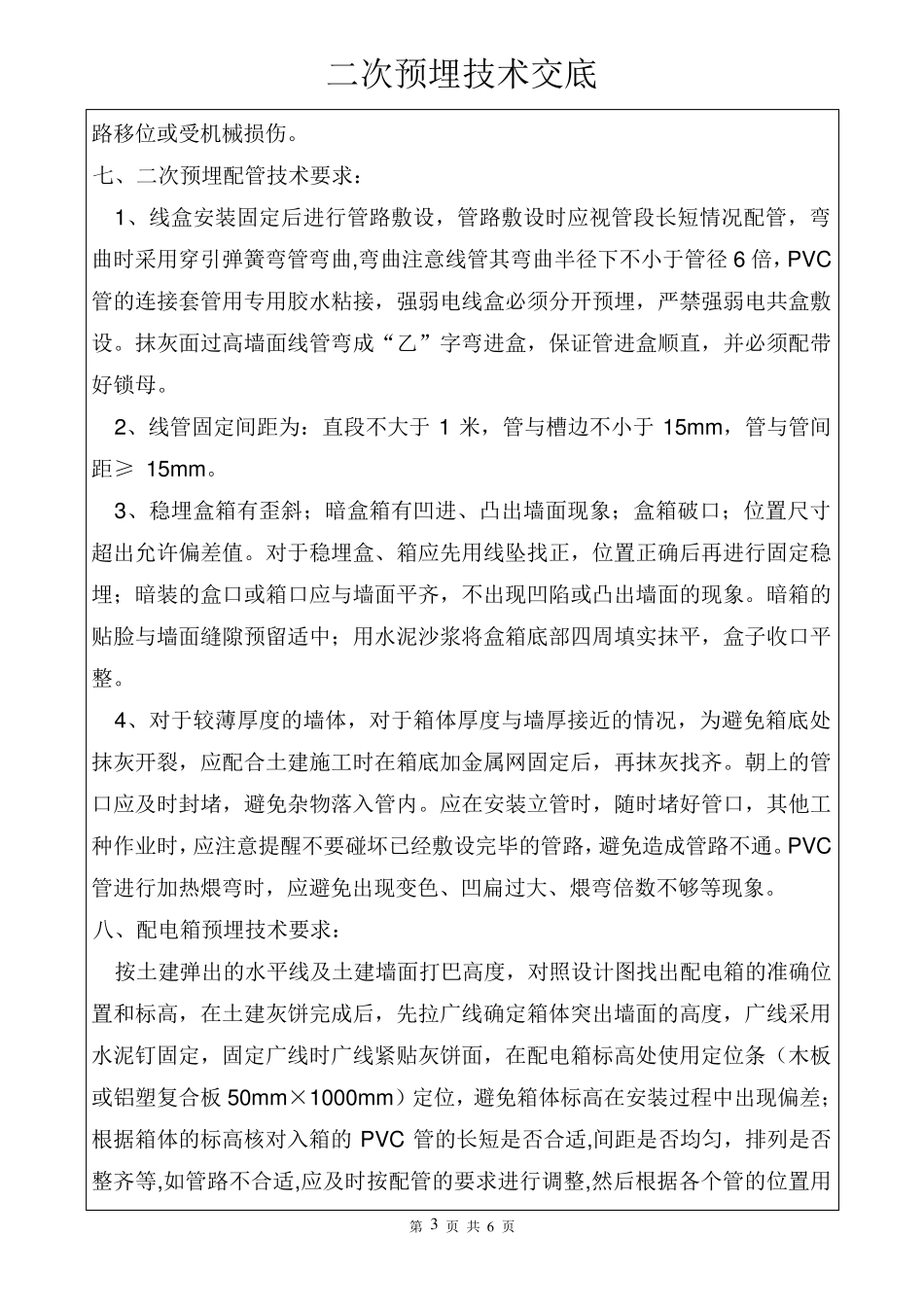

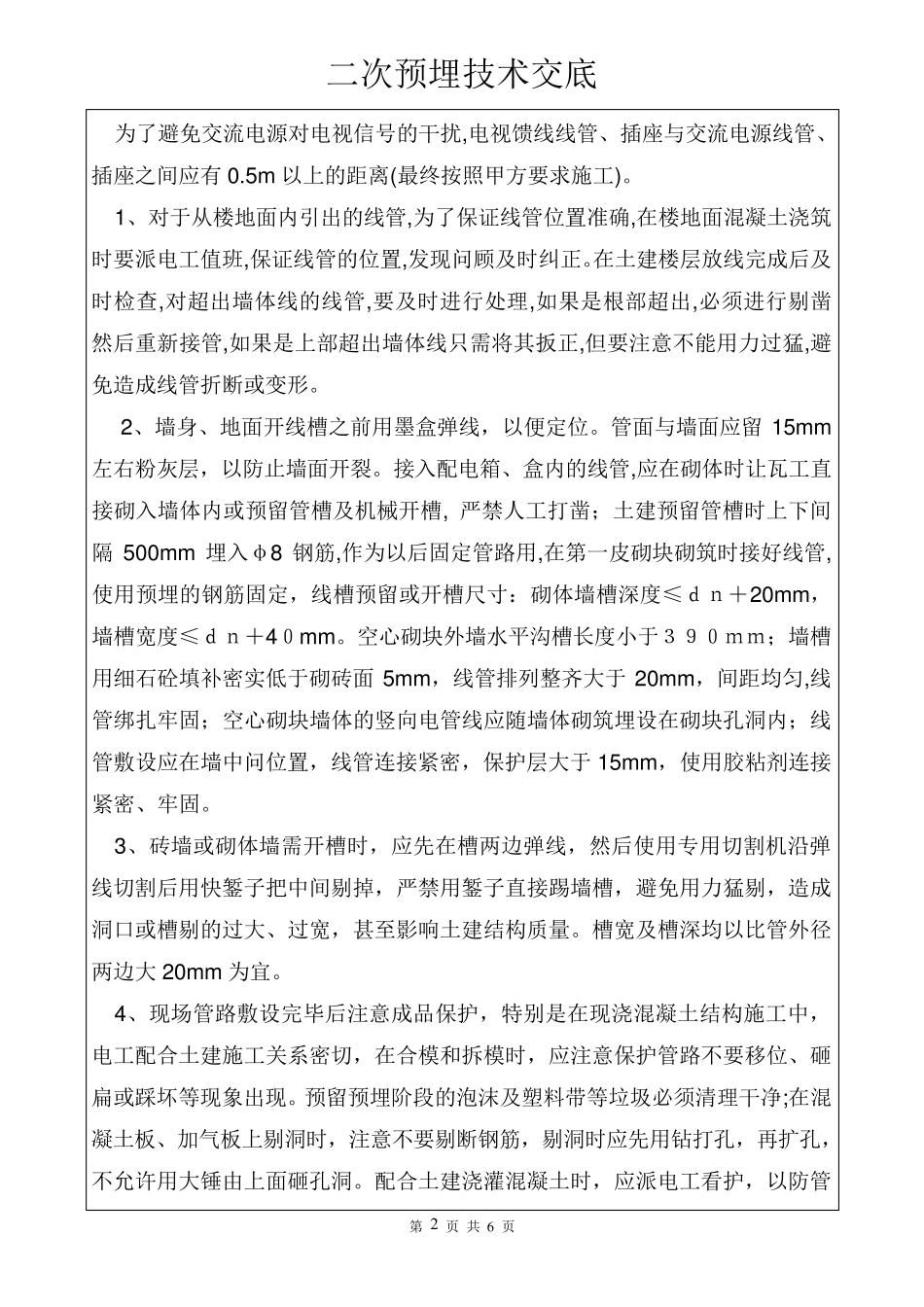

二次预埋技术交底 第 1 页 共 6 页 工程名称 华港翡翠城 施工单位 中国航空技术国际工程有限公司 施工班组 交底内容 二次配管 一、范围 本工艺标准适用于华港翡翠城二期一标段洋房及 F08-1 地块安装工程二次预埋工序。 二、材料要求: 阻然型 PVC 线管及其附件各种指数应符合消防规范有关要求,并有新产品合格证。 阻然型塑料管的管壁应薄厚均匀,无气泡及管身变形等现象。 开关盒、插座盒、接线盒等塑料盒,箱均应外观整齐,开孔齐全及无劈裂等现象。 镀锌材料:扁铁、木螺丝、机螺丝等。 辅助材料:铅丝、防腐漆、胶粘剂、水泥、砂子等。 三、主要机具: 铅笔、卷尺、水平尺、线坠、水桶、灰桶、灰铲。 手锤、钢锯、錾子、刀锯、木锉等。 台钻、手电 钻、钻头 、木钻、工具箱、高 登 等。 四 、作 业 条 件: 配合土 建 结 构 施工时 ,根 据 砖 墙 ,加 气墙 弹 好 的水平线,安全盒箱与 管路 。 配合土 建 结 构 施工时 ,在 钢筋 绑 扎 过 程中预埋套 盒及管路 同 时 办 理 隐 检 。 圆 孔板 应配合土 建 调 整好 吊 装板 缝 时 进 行 配管。 五 、操 作 工艺流 程: 砌 体 施工完 成 →弹 出 水平控 制 线→切 割 线槽 →剔 打 线槽 →土 建 抹 灰控 制 点 施工完 毕 →除 渣 清 洁 →线盒安装就 位→配管→线盒保 护 →后 补 细 石 砼 →工完 场 清 六 、二次预埋配管技术措 施: 二次预埋技术交底 第 2 页 共 6 页 为了避免交流电源对电视信号的干扰,电视馈线线管、插座与交流电源线管、插座之间应有 0.5m 以上的距离(最终按照甲方要求施工)。 1、对于从楼地面内引出的线管,为了保证线管位置准确,在楼地面混凝土浇筑时要派电工值班,保证线管的位置,发现问顾及时纠正。在土建楼层放线完成后及时检查,对超出墙体线的线管,要及时进行处理,如果是根部超出,必须进行剔凿然后重新接管,如果是上部超出墙体线只需将其扳正,但要注意不能用力过猛,避免造成线管折断或变形。 2、墙身、地面开线槽之前用墨盒弹线,以便定位。管面与墙面应留15m m左右粉灰层,以防止墙面开裂。接入配电箱、盒内的线管,应在砌体时让瓦工直接砌入墙体内或预留管槽及机械开槽, 严禁人工打凿;土建预留管槽时上下间隔500m m埋入φ8 钢筋,作为以后固定管路用,在第一皮砌块砌筑时接好线管,使用预埋的钢筋固定,线槽预留...
