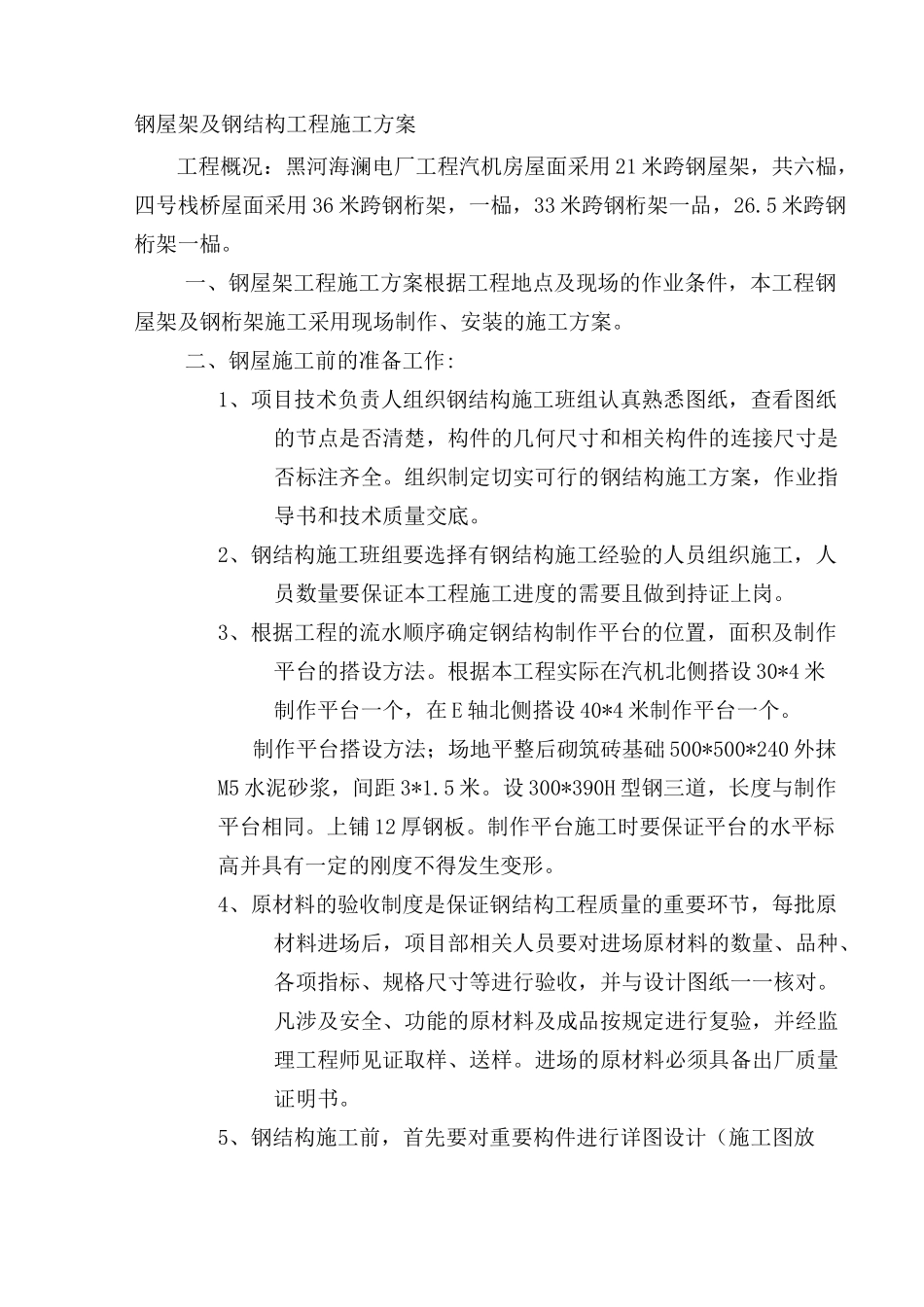

钢屋架及钢结构工程施工方案工程概况:黑河海澜电厂工程汽机房屋面采用 21 米跨钢屋架,共六榀,四号栈桥屋面采用 36 米跨钢桁架,一榀,33 米跨钢桁架一品,26
5 米跨钢桁架一榀
一、钢屋架工程施工方案根据工程地点及现场的作业条件,本工程钢屋架及钢桁架施工采用现场制作、安装的施工方案
二、钢屋施工前的准备工作:1、项目技术负责人组织钢结构施工班组认真熟悉图纸,查看图纸的节点是否清楚,构件的几何尺寸和相关构件的连接尺寸是否标注齐全
组织制定切实可行的钢结构施工方案,作业指导书和技术质量交底
2、钢结构施工班组要选择有钢结构施工经验的人员组织施工,人员数量要保证本工程施工进度的需要且做到持证上岗
3、根据工程的流水顺序确定钢结构制作平台的位置,面积及制作平台的搭设方法
根据本工程实际在汽机北侧搭设 30*4 米制作平台一个,在 E 轴北侧搭设 40*4 米制作平台一个
制作平台搭设方法;场地平整后砌筑砖基础 500*500*240 外抹M5 水泥砂浆,间距 3*1
设 300*390H 型钢三道,长度与制作平台相同
上铺 12 厚钢板
制作平台施工时要保证平台的水平标高并具有一定的刚度不得发生变形
4、原材料的验收制度是保证钢结构工程质量的重要环节,每批原材料进场后,项目部相关人员要对进场原材料的数量、品种、各项指标、规格尺寸等进行验收,并与设计图纸一一核对
凡涉及安全、功能的原材料及成品按规定进行复验,并经监理工程师见证取样、送样
进场的原材料必须具备出厂质量证明书

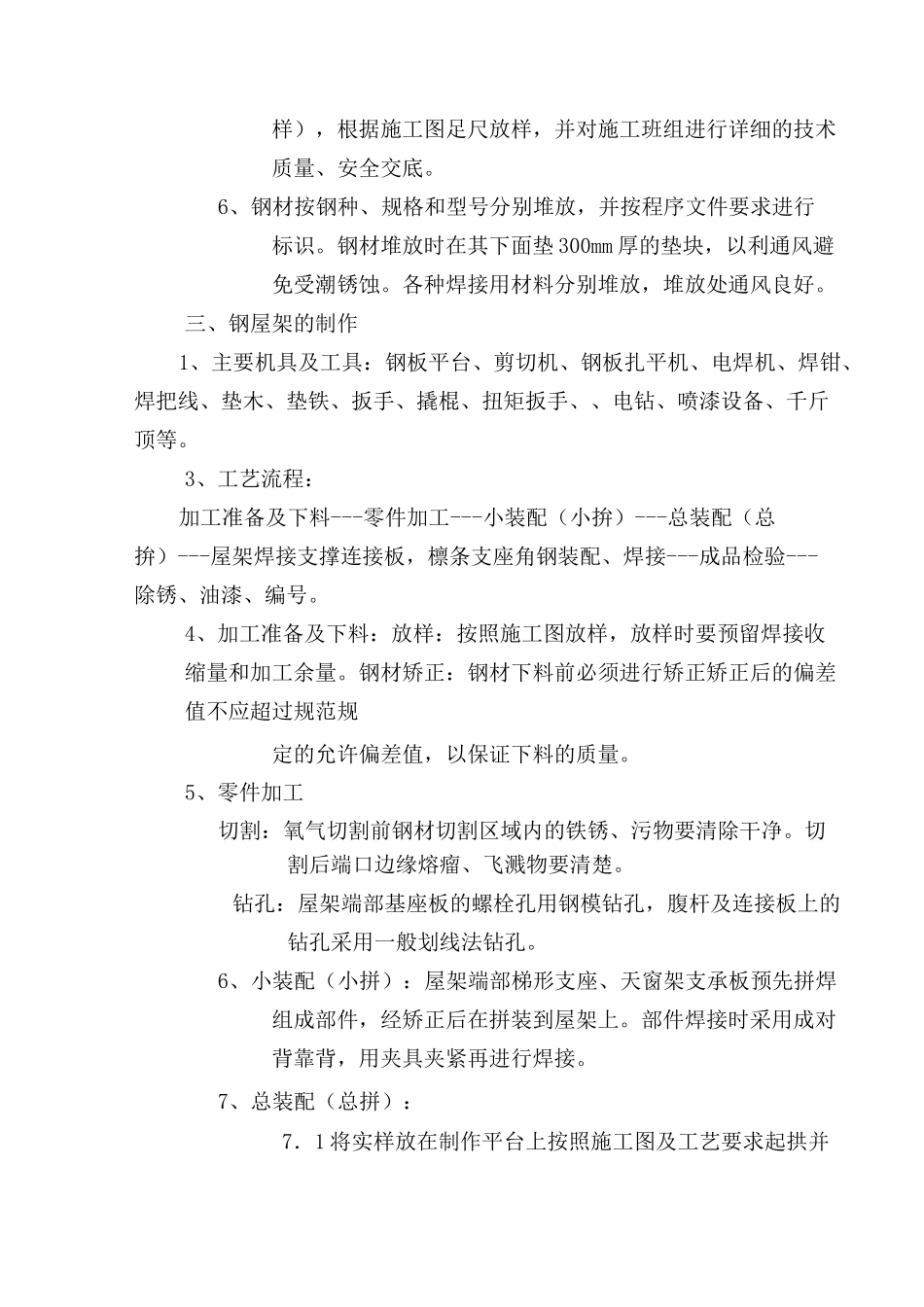

5、钢结构施工前,首先要对重要构件进行详图设计(施工图放样),根据施工图足尺放样,并对施工班组进行详细的技术质量、安全交底
6、钢材按钢种、规格和型号分别堆放,并按程序文件要求进行标识
钢材堆放时在其下面垫 300mm 厚的垫块,以利通风避免受潮锈蚀
各种焊接用材料分别堆放,堆放处通风良好
