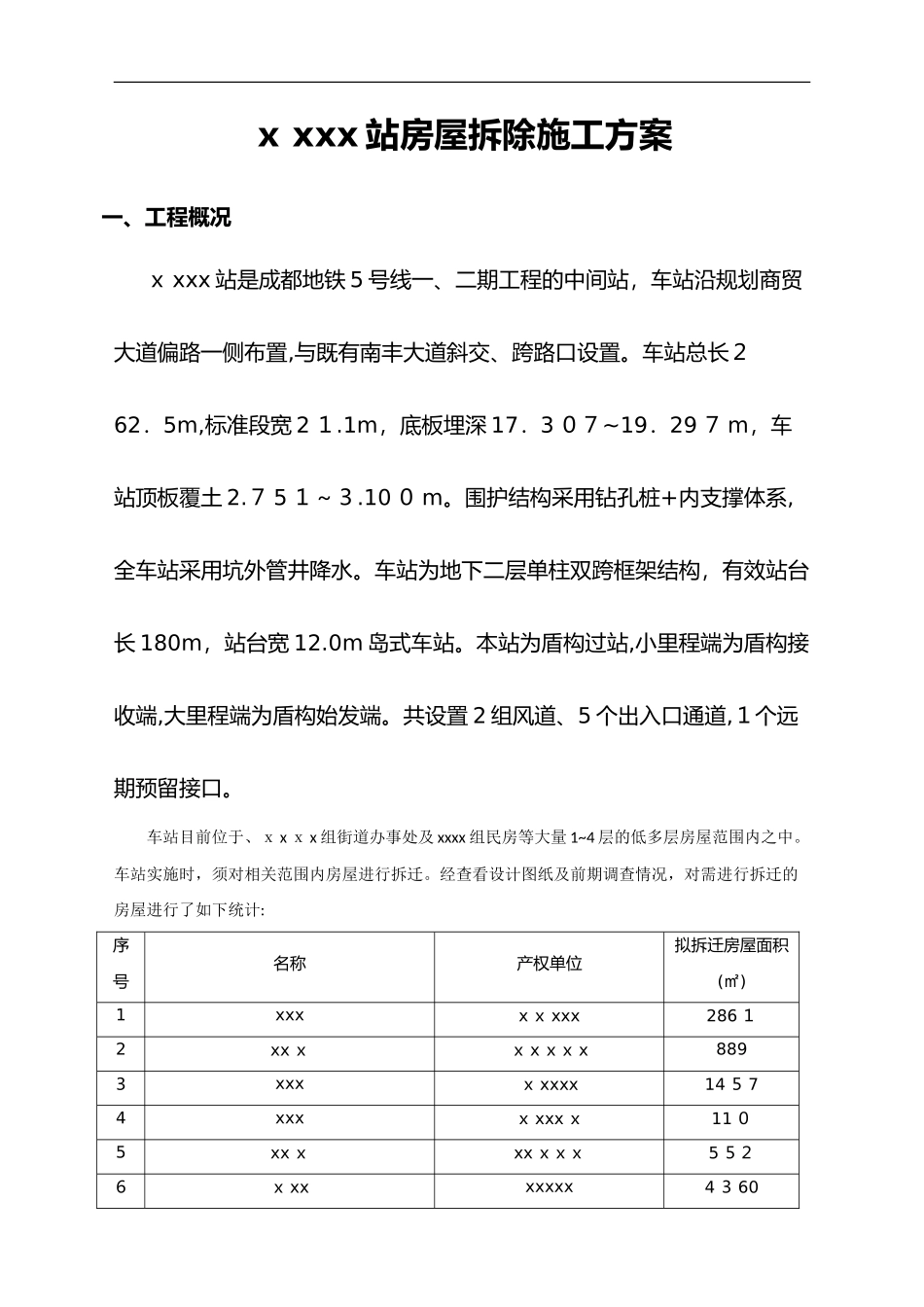

xxxx站房屋拆除施工方案一、工程概况xxxx站是成都地铁5号线一、二期工程的中间站,车站沿规划商贸大道偏路一侧布置,与既有南丰大道斜交、跨路口设置
车站总长262.5m,标准段宽21
1m,底板埋深17.307~19.297m,车站顶板覆土2
围护结构采用钻孔桩+内支撑体系,全车站采用坑外管井降水
车站为地下二层单柱双跨框架结构,有效站台长180m,站台宽12
0m岛式车站
本站为盾构过站,小里程端为盾构接收端,大里程端为盾构始发端
共设置2组风道、5个出入口通道,1个远期预留接口
车站目前位于、xxxx组街道办事处及xxxx组民房等大量1~4层的低多层房屋范围内之中
车站实施时,须对相关范围内房屋进行拆迁

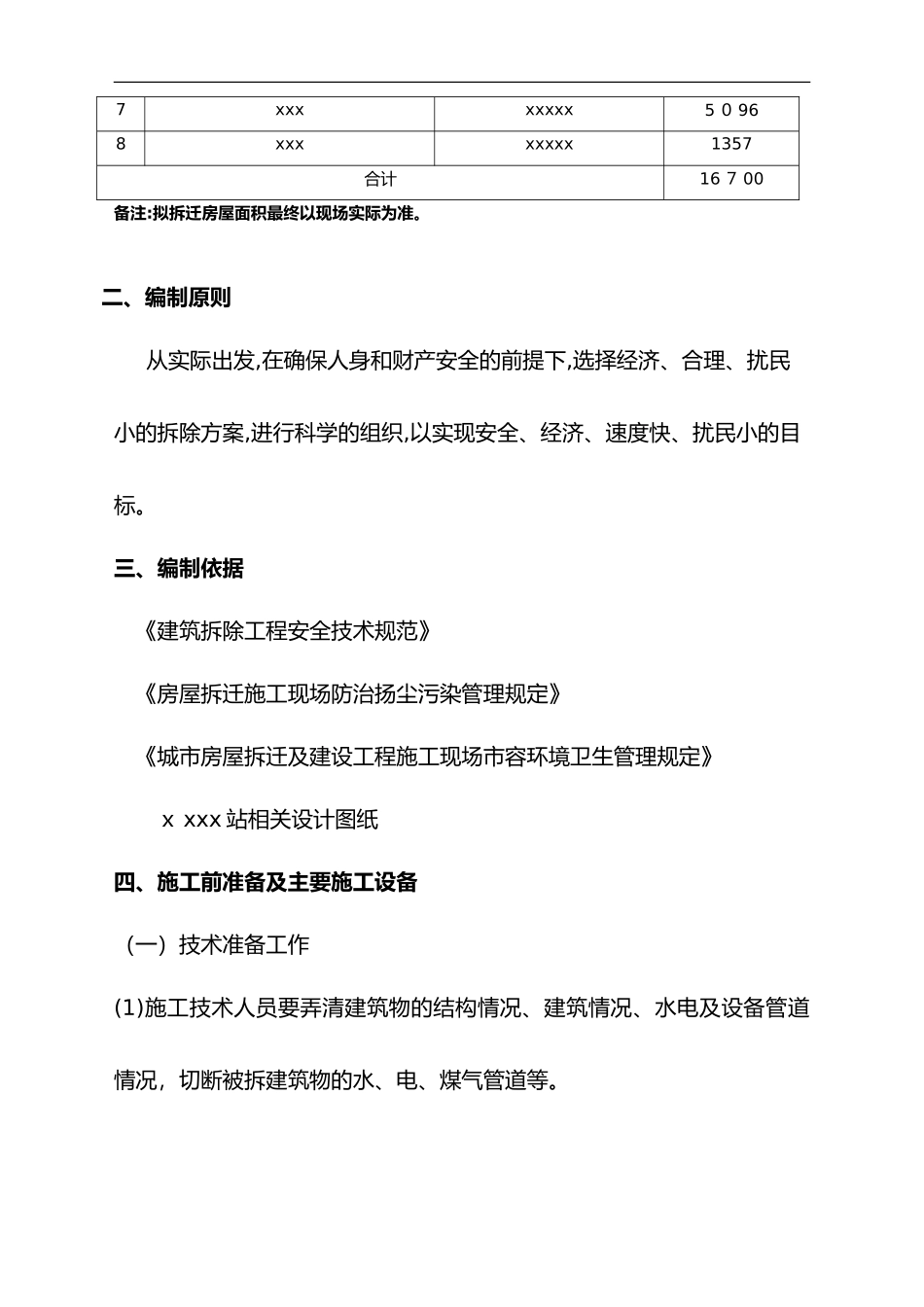

经查看设计图纸及前期调查情况,对需进行拆迁的房屋进行了如下统计:序号名称产权单位拟拆迁房屋面积(㎡)1xxxxxxxx28612xxxxxxxx8893xxxxxxxx14574xxxxxxxx1105xxxxxxxx5526xxxxxxxx43607xxxxxxxx50968xxxxxxxx1357合计16700备注:拟拆迁房屋面积最终以现场实际为准
二、编制原则从实际出发,在确保人身和财产安全的前提下,选择经济、合理、扰民小的拆除方案,进行科学的组织,以实现安全、经济、速度快、扰民小的目标
三、编制依据《建筑拆除工程安全技术规范》《房屋拆迁施工现场防治扬尘污染管理规定》《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》xxxx站相关设计图纸四、施工前准备及主要施工设备(一)技术准备工作(1)施工技术人员要弄清建筑物的结构情况、建筑情况、水电及设备管道情况,切断被拆建筑物的水、电、煤气管道等

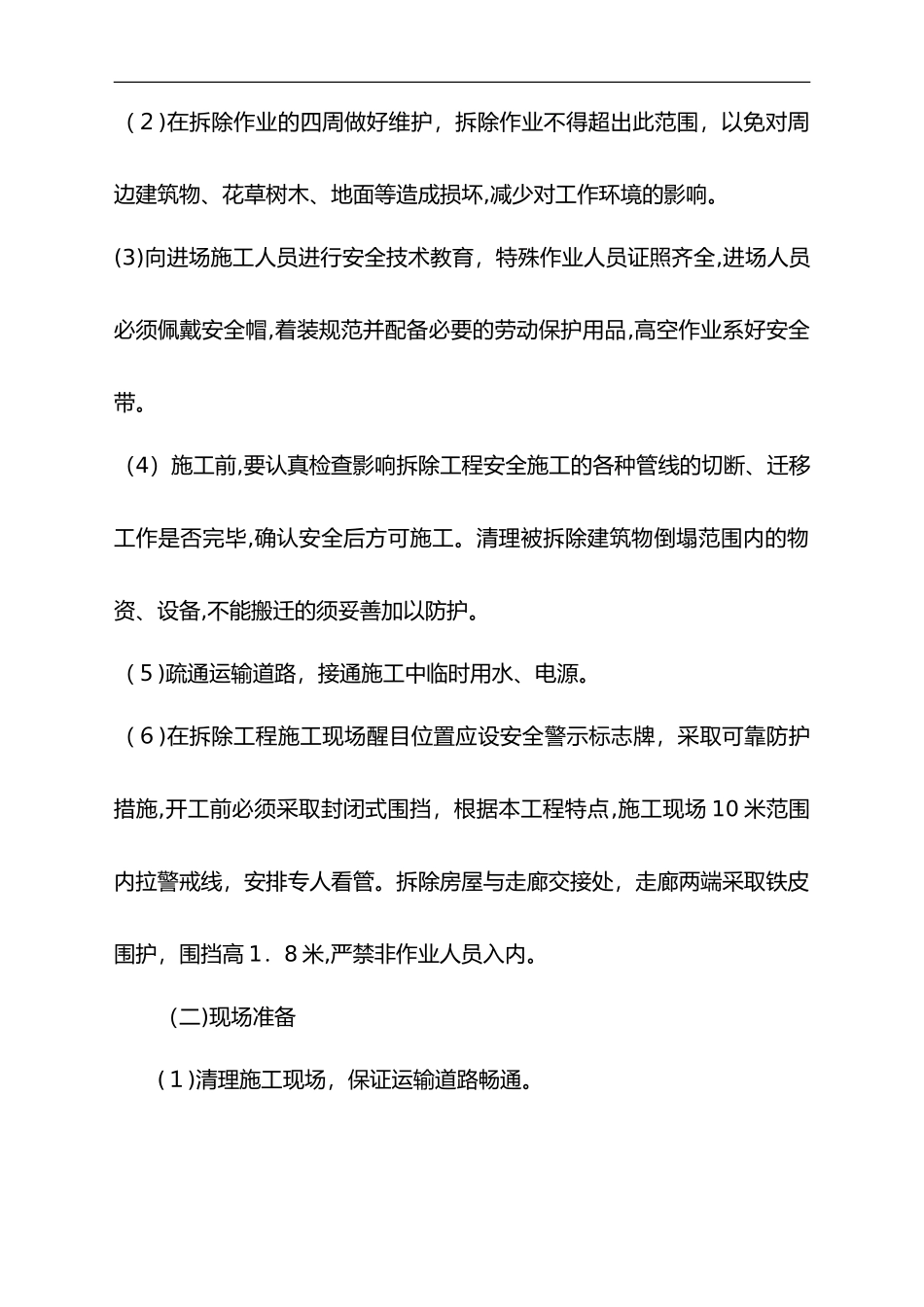

(2)在拆除作业的四周做好维护,拆除作业不得超出此范围,以免对周边建筑物、花草树木、地面等造成损坏,减少对工作环境的影响
(3)向进场施工人员进行安全
