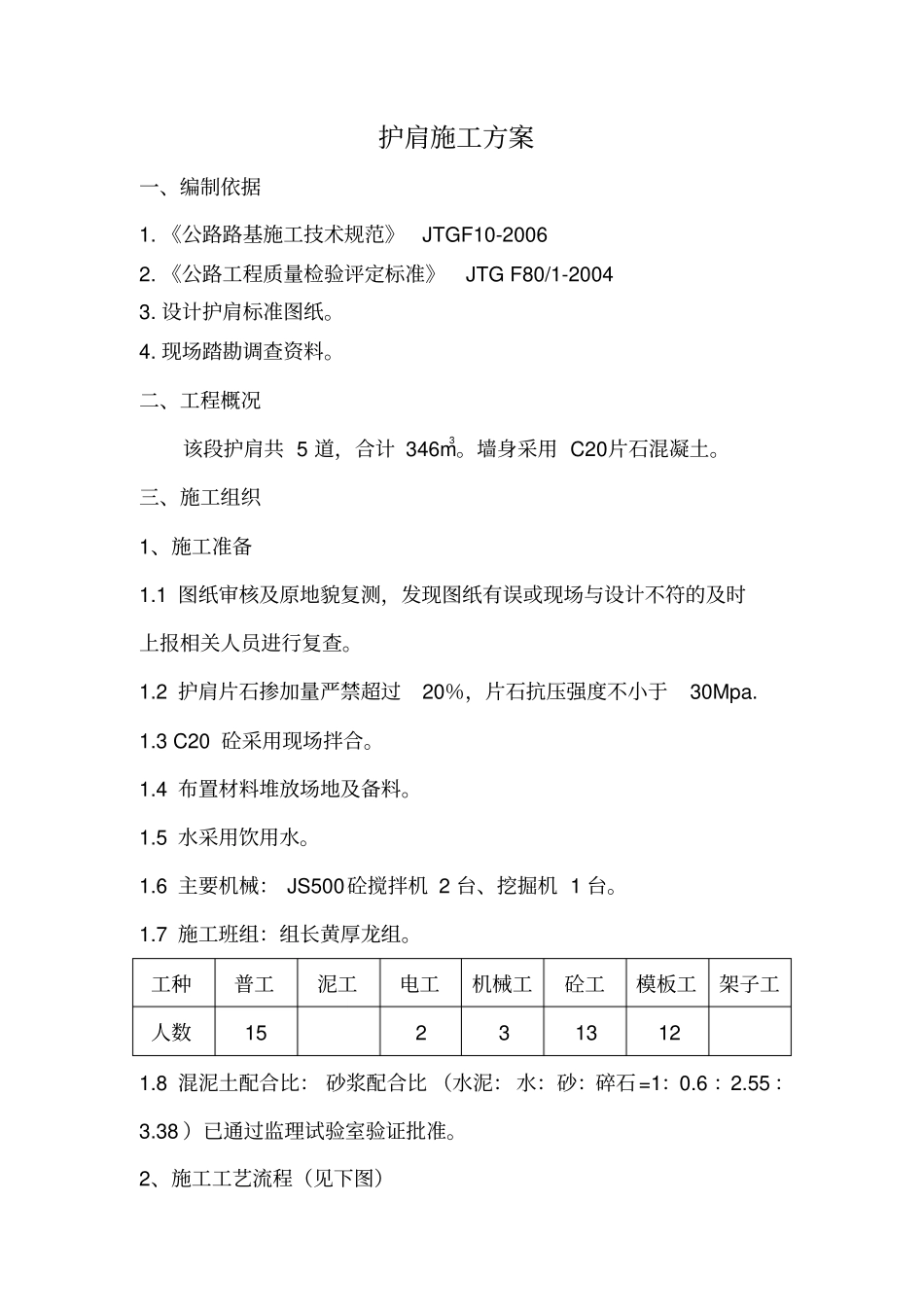

九环东线公路隐患整治工程(平武段)护肩施工方案施工方案编制:复核:审核:四 川 豪 特 路 桥 工 程 有 限 公 司二 0 一 四 年 四 月护肩施工方案一、编制依据1
《公路路基施工技术规范》JTGF10-2006 2
《公路工程质量检验评定标准》JTG F80/1-2004 3
设计护肩标准图纸
现场踏勘调查资料
二、工程概况该段护肩共 5 道,合计 346m3
墙身采用 C20片石混凝土
三、施工组织1、施工准备1
1 图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查
2 护肩片石掺加量严禁超过20%,片石抗压强度不小于30Mpa
3 C20 砼采用现场拌合
4 布置材料堆放场地及备料
5 水采用饮用水
6 主要机械: JS500砼搅拌机 2 台、挖掘机 1 台
7 施工班组:组长黄厚龙组
工种普工泥工电工机械工砼工模板工架子工人数15 2 3 13 12 1
8 混泥土配合比: 砂浆配合比 (水泥:水:砂:碎石=1:0
38 )已通过监理试验室验证批准

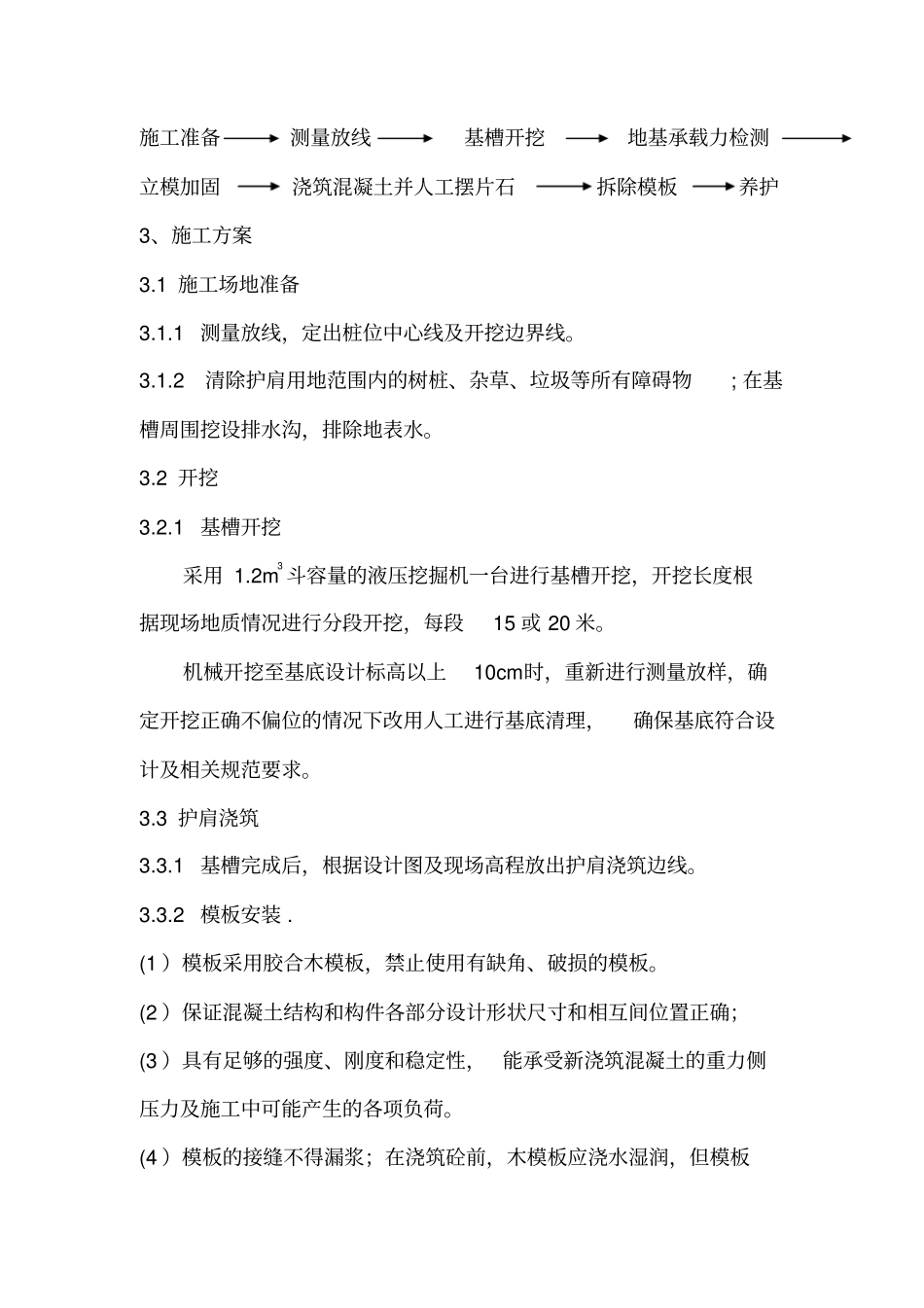

2、施工工艺流程(见下图)施工准备测量放线基槽开挖地基承载力检测立模加固浇筑混凝土并人工摆片石拆除模板养护3、施工方案3
1 施工场地准备3
1 测量放线,定出桩位中心线及开挖边界线
2清除护肩用地范围内的树桩、杂草、垃圾等所有障碍物; 在基槽周围挖设排水沟,排除地表水
1 基槽开挖采用 1
2m3 斗容量的液压挖掘机一台进行基槽开挖,开挖长度根据现场地质情况进行分段开挖,每段15 或 20 米
机械开挖至基底设计标高以上10cm时,重新进行测量放样,确定开挖正确不偏位的情况下改用人工进行基底清理,确保基底符合设计及相关规范要求
3 护肩浇筑3
1 基槽完成后,根据设计图及现场高程放出护肩
