房屋拆除施工方案1
工程概况经过现场踏勘,综合考虑施工安全、施工进度等要求,结合我公司多年来从事此类工程的施工经验,编制此方案
1甲方提供的拆除物资料文件;ﻫ2.2现行国家规范及行业标准《房屋拆迁工程施工安全管理条例》、《建筑拆除工程安全技术规范》、《房屋拆迁施工现场防治扬尘污染管理规定》、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;2
3由甲方提供的拆除建筑物的设计图;ﻫ2.4其它相关专业规范及行业标准
工程管理目标3
1质量管理目标:合格标准;3.2安全生产目标:杜绝伤亡事故;3
3文明工地目标:采用湿式作业法,控制扬尘污染,实施封闭式管理,避免垃圾和扬尘四周扩散
4.施工准备工作4.1拆除工程施工准备ﻫ4
1.1技术准备工作ﻫ4.1
2施工技术人员要弄清建筑物的结构情况、建筑情况、水电及设备管道情况
3在拆除作业的四周做好维护,拆除作业不得超出此范围,以免对周边建筑物、花草树木、地面等造成损坏,减少对工作环境的影响
大型拆除机械进出要采取措施保护好路面
4对作业区域内保留的地面、花草树木及地下管线等做好保护措施,保证其完好无损
5学习有关规范和安全技术文件
6明确周围环境、

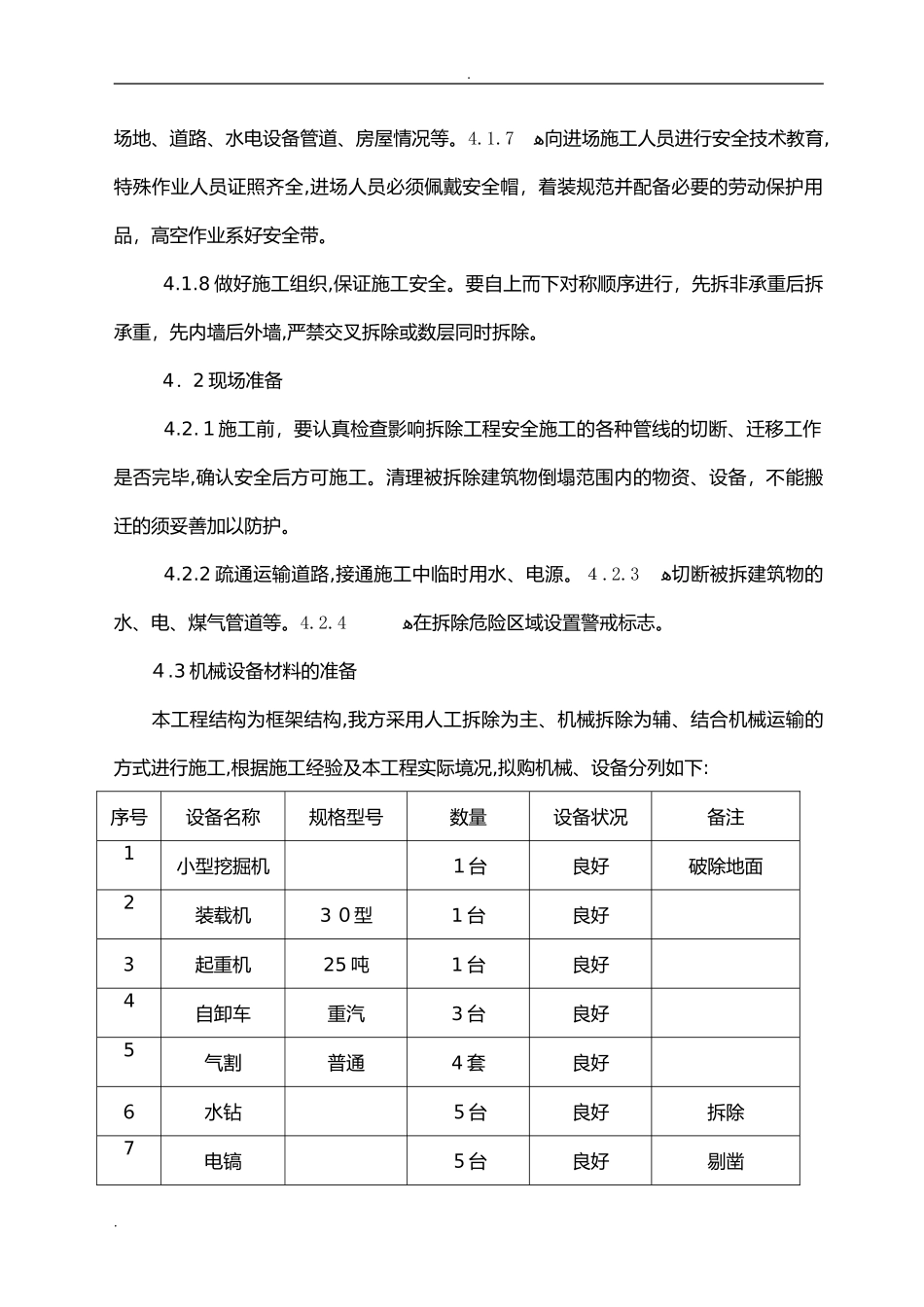

场地、道路、水电设备管道、房屋情况等
7向进场施工人员进行安全技术教育,特殊作业人员证照齐全,进场人员必须佩戴安全帽,着装规范并配备必要的劳动保护用品,高空作业系好安全带
8做好施工组织,保证施工安全
要自上而下对称顺序进行,先拆非承重后拆承重,先内墙后外墙,严禁交叉拆除或数层同时拆除
4.2现场准备4
1施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工
清理被拆除建筑物倒塌范围内的物资、设备,不能搬迁的须妥善加以防护
2疏通运输道路,接通施工中临时用水
