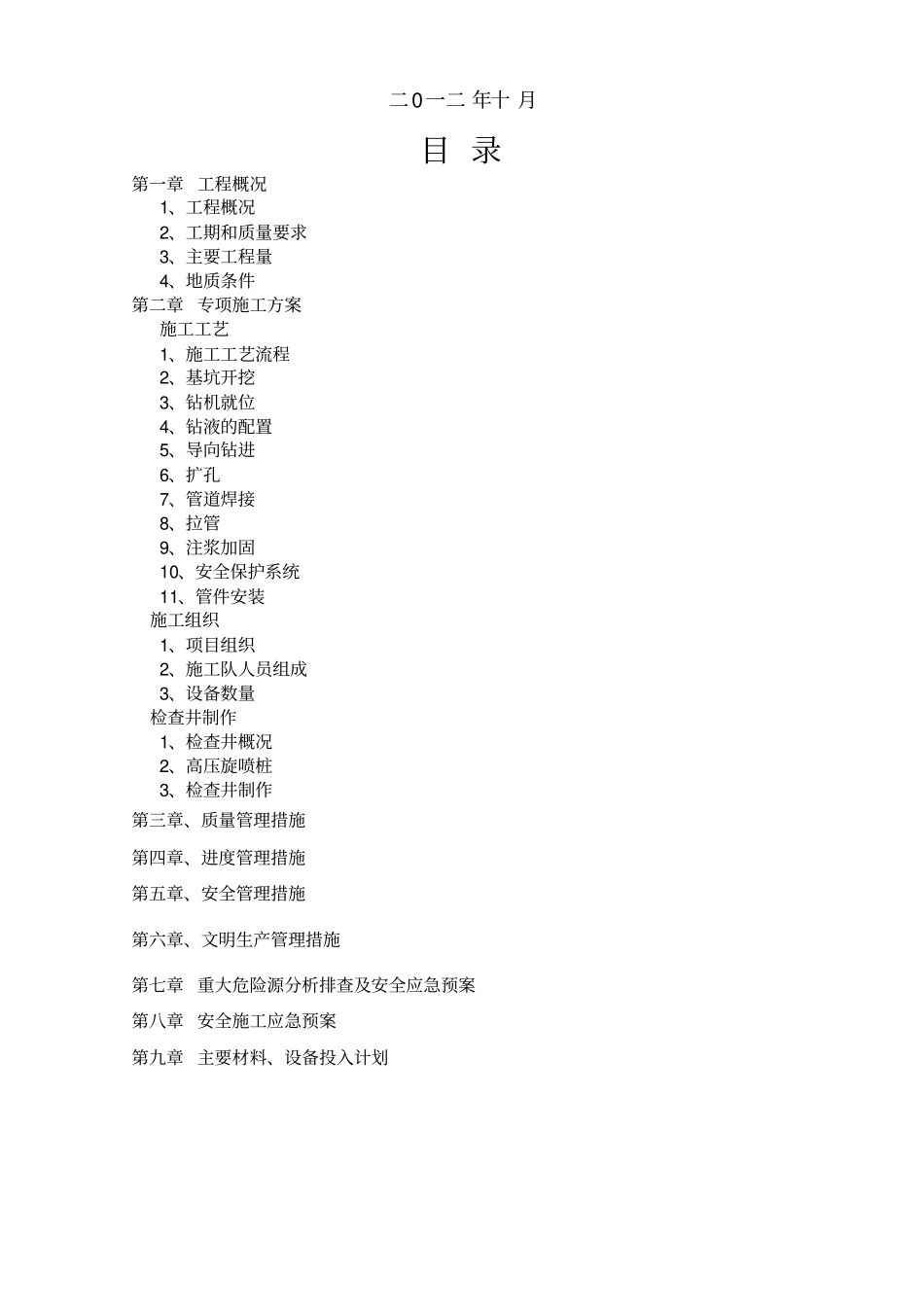

拉管道工程牵引管工程施工方案编制人:审核人:审批人:二0一二 年十 月目 录第一章 工程概况1、工程概况2、工期和质量要求3、主要工程量4、地质条件第二章 专项施工方案施工工艺1、施工工艺流程2、基坑开挖3、钻机就位4、钻液的配置5、导向钻进6、扩孔7、管道焊接8、拉管9、注浆加固10、安全保护系统11、管件安装施工组织1、项目组织2、施工队人员组成3、设备数量检查井制作1、检查井概况2、高压旋喷桩3、检查井制作第三章、质量管理措施第四章、进度管理措施第五章、安全管理措施第六章、文明生产管理措施第七章 重大危险源分析排查及安全应急预案第八章 安全施工应急预案第九章 主要材料、设备投入计划第一章工程概况 1 、工程概况黄河路位于南京市河西新城区南部地区,道路北起滨江大道,南至荷花路,为城市主干道,标准段宽55m,道路总长约
黄 河 路 污 水 管 道 部 分 管 段 采 用 拉 管 施 工 , 拉 管 管 径 为D400---D600(We1— We5 ,We7— We19, We11— We11-1 ,We16— We23 、We23— We23-1)
总长约 1258 米,平均埋深约 6 米
2、工期和质量要求本工程计划从 2012 年 10 月,2012 年年底竣工,质量标准:符合设计要求
3、主要工程量本工程须完成的主要工作量如下:1)、管线调查用管线仪探测管线的种类、走向、位置与深度,共探测2000m2
2)、开挖、支护、围挡工作坑如有地下水,可放坡,工作坑深度、具体位置见附录:平面、剖面示意图
3)、非开挖导向钻机铺管本工程 1 次使用非开挖技术铺设完成
铺设的 HDPE管的连接采用热融的焊接工艺
,非开挖导向钻进用水较多、并有泥浆要外运
4)、施工准备熟悉施工图纸,领会设计意图,深入现场进行实地勘察,作好以下调查
如发现与设计发生原则冲突,及时与有关部门联
