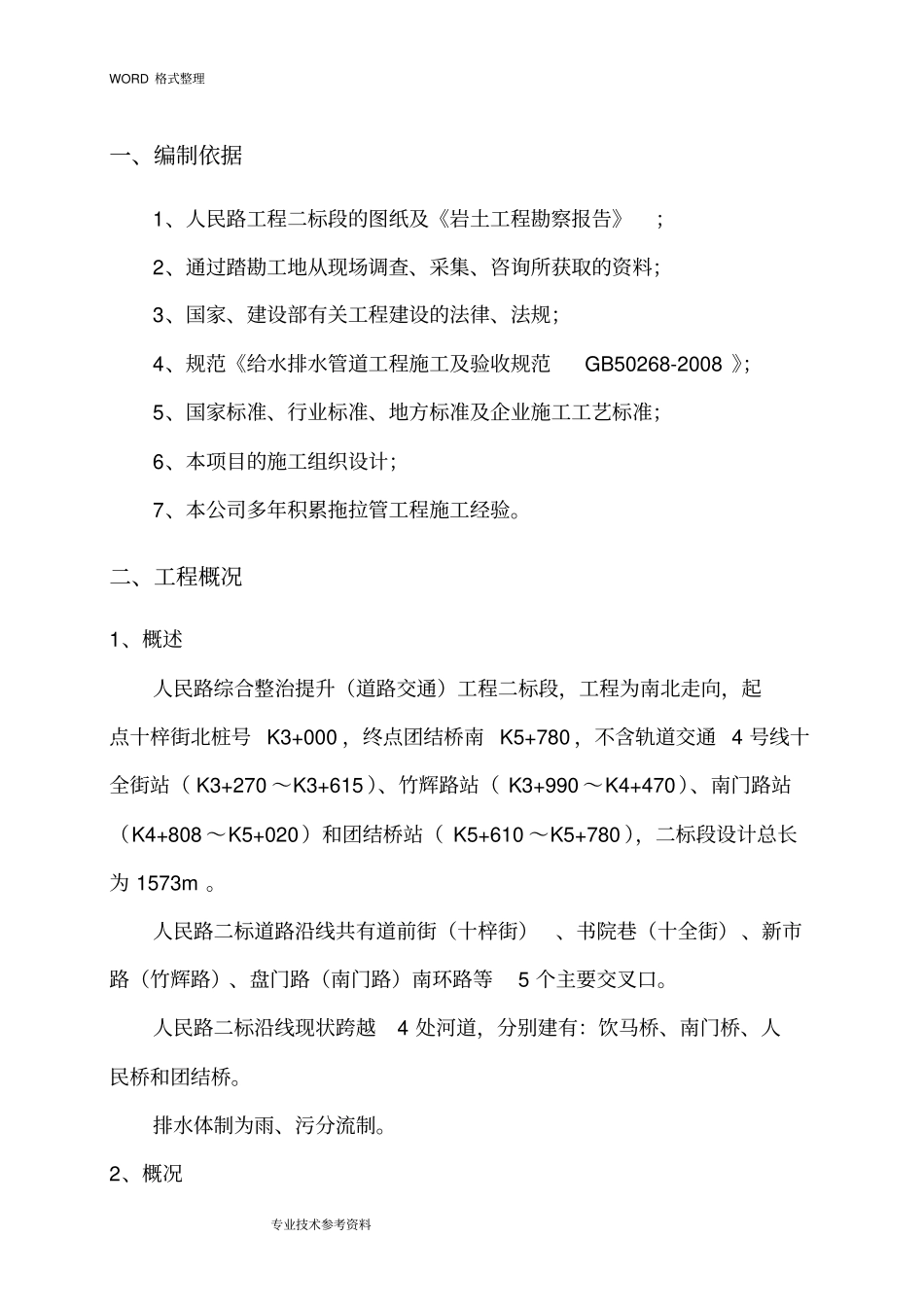

WORD 格式整理专业技术参考资料人民路综合整治提升(道路交通)工程二标段拖拉管工程专项施工方案施工单位:苏州建设(集团)有限责任公司编制日期:2016 年 3 月 1 日WORD 格式整理专业技术参考资料目录一、编制依据二、工程概况三、拖拉管工程主要内容及地质四、拖拉管施工部署五、施工方案六、经常性技术问题处理七、拖拉管质量控制八、公用管线保护措施九、安全施工措施十、文明施工措施WORD 格式整理专业技术参考资料一、编制依据1、人民路工程二标段的图纸及《岩土工程勘察报告》;2、通过踏勘工地从现场调查、采集、咨询所获取的资料;3、国家、建设部有关工程建设的法律、法规;4、规范《给水排水管道工程施工及验收规范GB50268-2008 》;5、国家标准、行业标准、地方标准及企业施工工艺标准;6、本项目的施工组织设计;7、本公司多年积累拖拉管工程施工经验。二、工程概况1、概述人民路综合整治提升(道路交通)工程二标段,工程为南北走向,起点十梓街北桩号 K3+000 ,终点团结桥南 K5+780 ,不含轨道交通 4 号线十全街站( K3+270 ~K3+615 )、竹辉路站( K3+990 ~K4+470)、南门路站(K4+808 ~K5+020)和团结桥站( K5+610 ~K5+780 ),二标段设计总长为 1573m 。人民路二标道路沿线共有道前街(十梓街)、书院巷(十全街)、新市路(竹辉路)、盘门路(南门路)南环路等5 个主要交叉口。人民路二标沿线现状跨越4 处河道,分别建有:饮马桥、南门桥、人民桥和团结桥。排水体制为雨、污分流制。2、概况WORD 格式整理专业技术参考资料本标段污水有 2 段需要翻挖新建,分别是:①十全街~竹辉路: 新建 DN500 污水管,管道位于道路东侧机动车道下。②端文路~南环路:新建de450 污水管( PE拖管),管道位于道路西侧非机动车道下。其他路段翻新或新建DN400 污水支管, 其余污水管保留利用。 对保留的污水管道需进行清通;保留的污水窨井井面高程随路面标高调整,位于车道下保留的污水窨井井盖更换为圆形钢纤维砼井盖、铸铁座。位于机动车道下的窨井,做好井周加固。主要安排在一期交通分流后进行施工,施工时候注意与沿线污水管的接口。局部需排污的临时接通,待污水管道全部施工结束后接入主管。人民桥以南段需要进行de450 PE 直壁管托管施工,项目部将组织专业施工队及专业机械进场施工。3、工期要求施工总工期 10 个月,308 个日历天,计划开工日期为2016 年 2 月 27日,开工日期...
