一栋房子从基础到封顶全过程图片开始挖土前这里是加工和堆放钢筋的场地ﻫﻫ分段开挖,我们施工员负责用水准仪不停的抄平,瓦工配合清理地表浮土挖土期间天做不作美,下雨了

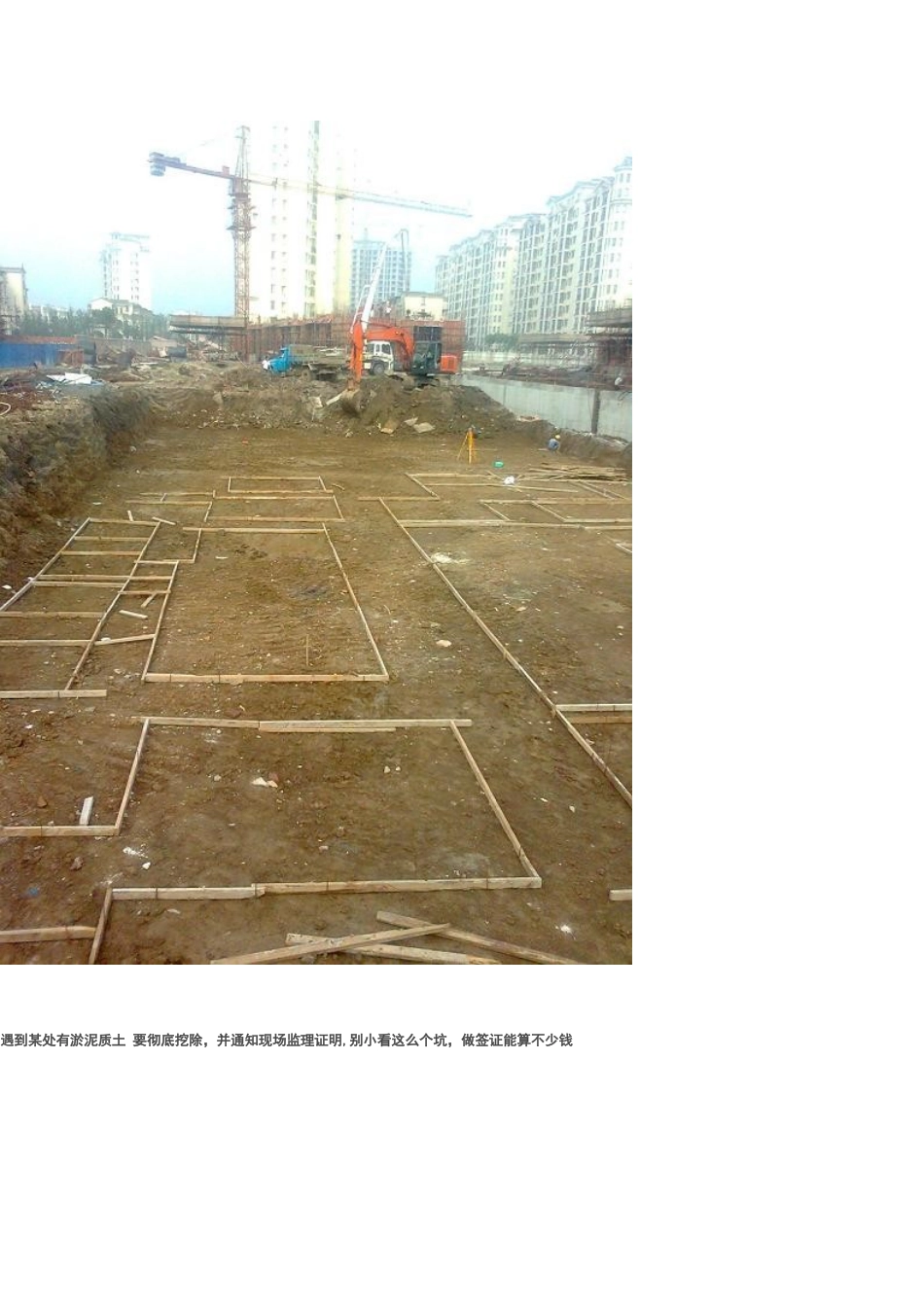

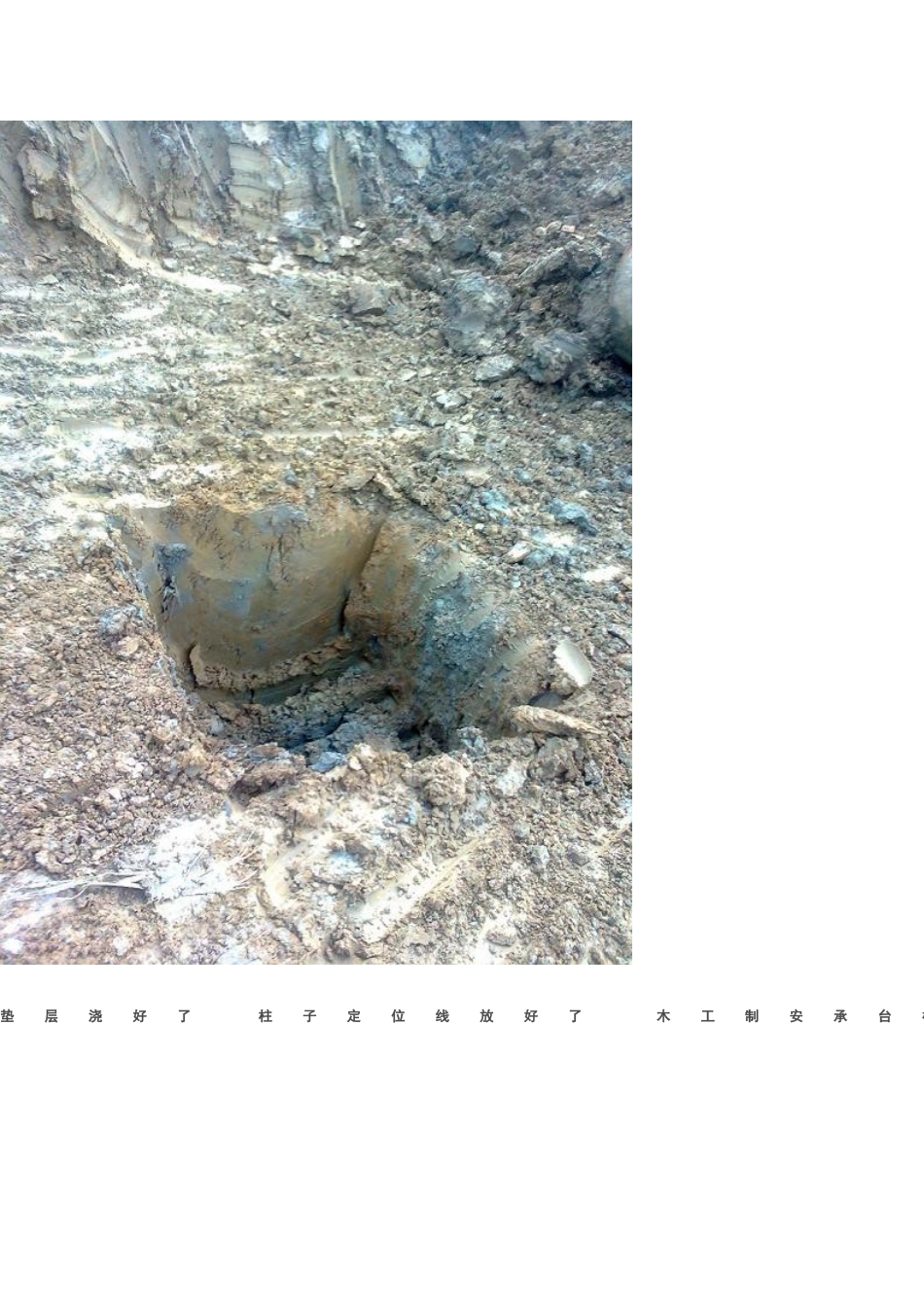

基坑内栏的木方是为了浇柱基承台下的混凝土垫层遇到某处有淤泥质土要彻底挖除,并通知现场监理证明,别小看这么个坑,做签证能算不少钱垫层浇好了柱子定位线放好了木工制安承台模板ﻫ柱基承台模板制安和加固,承台底板钢筋绑扎,考考哥几个承台底板钢筋是单层双向的那么长的钢筋在上还是短的在上呢
ﻫ双层双向的筏板,要用到马镫,这个也要做签证的柱子承台浇好了,木工拆模ﻫ木工开始搭排架,我们施工员需要往排架钢管上抄出一米线,木工用水平管将其引到各钢管上,在计算梁底标高,架设水平钢管ﻫ架搭好了,木工架梁底模板,因为土0
00这层是架空层,所以没有现浇板,框架梁两侧有凸出的挑耳用来放空心板ﻫ高处俯视图,钢筋扎好了,梁模板全加固完毕,等待浇筑砼ﻫ砼浇好了,施工员需要在上面放线,这栋房子,有我的血有我的汗
这是放线时不小心把手划破了,血滴了不少,哎,搞施工怎一个苦字了得
ﻫ高空俯视图土0
00这层,柱梁拆模排架也已经拆掉
基础做好了回填土ﻫﻫ空心板铺设结束,钢筋工绑扎柱筋ﻫ木工开始搭排架ﻫﻫﻫ木工制安模板,楼梯制模,下面一张远景照ﻫﻫ二层钢筋绑扎好了卫生间吊模楼梯模板制安加固完毕,值得一提的是这栋房子共三个单元,也就是每层3个楼梯,都是包给一个木工做的,每个/层楼梯800元,他一个人5天就能做好资=800*3/5=480元,呵呵,牛叉吧
柱子模板加固,里面是异型柱,加固难度大,一旦浇砼时炸模,后果很难办,所以浇砼前一定要检查一遍混凝土浇好后,第二天一早就要上去放线,放线先把一层的控制线用电子经纬仪投上去,然后拉大尺,放出轴线,最后是柱子的边线,木工根据柱子边线在柱子钢筋下部焊上定位钢筋,图中穿绿衣服的就是在烧定位筋ﻫﻫ二层搭设排架,同样要抄1米线
