电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

指02长轨推送技术交底资料VIP免费

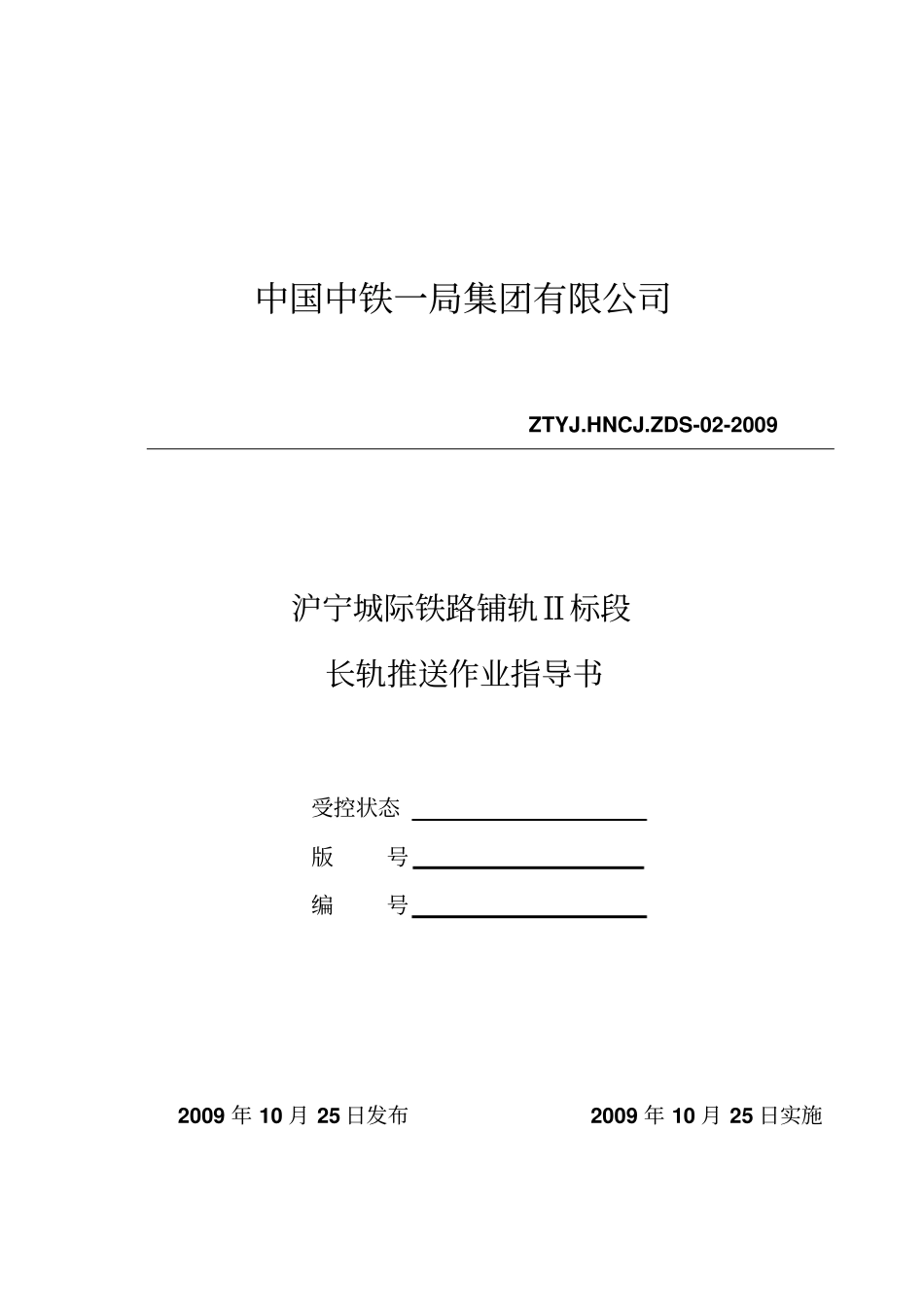

指02长轨推送技术交底资料_第1页
1/8

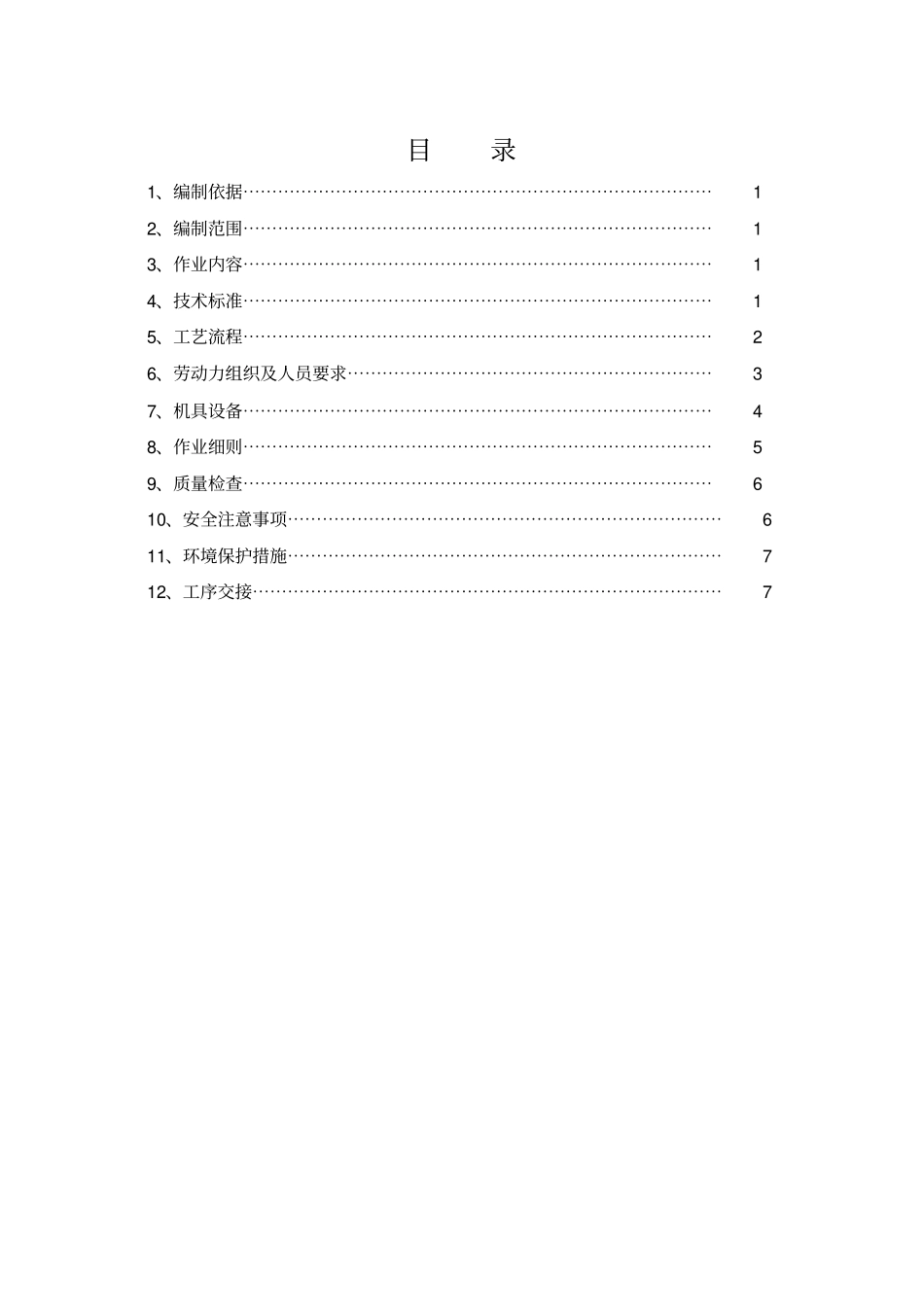

指02长轨推送技术交底资料_第2页
2/8
指02长轨推送技术交底资料_第3页
3/8
中国中铁一局集团有限公司ZTYJ.HNCJ.ZDS-02-2009 沪宁城际铁路铺轨Ⅱ标段长轨推送作业指导书受控状态版号编号2009 年 10 月 25 日发布2009 年 10 月 25 日实施目录1、编制依据⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 2、编制范围⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 3、作业内容⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 4、技术标准⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1 5、工艺流程⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2 6、劳动力组织及人员要求⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3 7、机具设备⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4 8、作业细则⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5 9、质量检查⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6 10、安全注意事项⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6 11、环境保护措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7 12、工序交接⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯7 1 长轨推送作业指导书1、编制依据1.1 《沪宁城际铁路铺轨Ⅱ标段实施性施工组织设计》;1.2 沪宁城际铁路股份有限公司《指导性施工组织设计》(第三版);1.3 《350km/h 客专 60km/h 钢轨暂行技术条件》;1.4 沪宁城际铁路施工图(投标版)及设计文件2、编制范围沪宁城际铁路正线轨道长轨推送装置铺轨区段。3、作业总体内容道床板施工完毕后,长轨列车进入,解除长轨锁定打牵引轨卡,布置滚筒安放人字架。长轨推送,长轨落槽上部分扣件。4、工艺流程长轨推送工艺流程长轨列车进入施工现场机车对位及施工准备解除长轨锁定组装人字架散布滚筒打牵引轨卡长轨推送拆除人字架、倒运地面滚筒长轨入承轨槽、上齐部分扣件所有长轨推送完毕,长轨列车返回2 5、劳动力组织及人员要求(一个作业面)所有参加长钢轨装运及铺设的人员必须经过岗前培训,经考核成绩合格后方准上岗。劳动力组织序号分工人数要求备注1 长轨列车乘务人员7 运输队人员,不占定员2 队长兼指挥1 3 班长1 4 放送车按钮司机1 5 拖拉、解锁4 作业四组6 转移人字架、引导钢轨入槽6 作业一组7 散布滚筒14 作业二组8 上扣件12 包括散扣件及全部胶垫,作业三组9 值班电工1 兼发电司机10 技术1 11 后勤2 12...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

指02长轨推送技术交底资料

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
