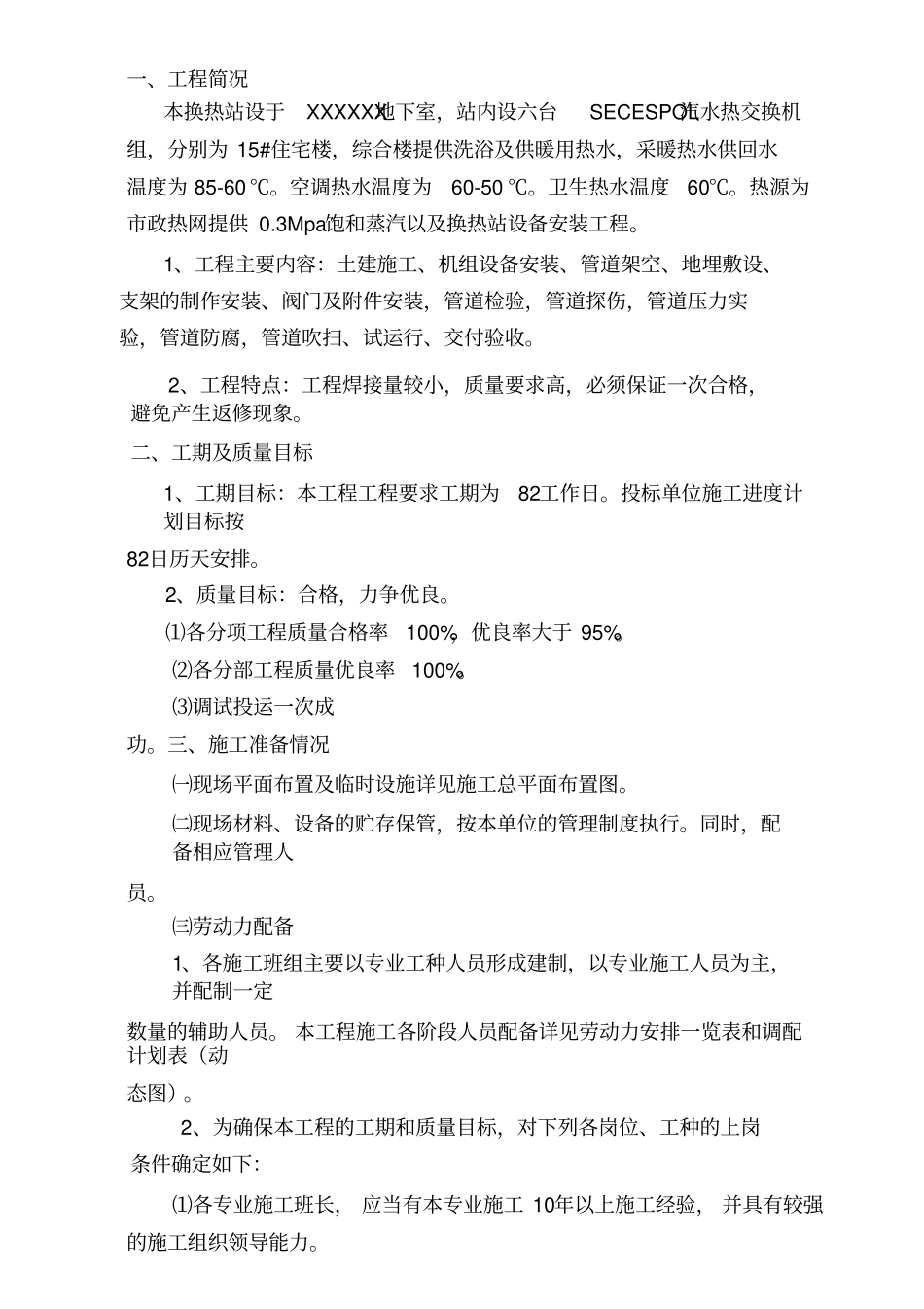

XXXXXXXXX 换热站施工方案二零一七年九月二日目录一、工程简况;二、工期及质量目标;三、施工准备情况;四、施工组织管理网络;五、施工总体部署;六、主要分部、分项施工方法;七、针对本工程特点采用的特殊措施;八、季节性施工措施;九、质量保证措施;十、工期保证措施;十一、安全生产和文明施工措施;十二、降低成本、提高经济效益措施;十三、主要施工机械和工具、主要周转材料、劳动力安排一览表;十四、施工进度计划;十五、施工总平面布置图。一、工程简况本换热站设于XXXXXX地下室,站内设六台SECESPOL汽水热交换机组,分别为 15#住宅楼,综合楼提供洗浴及供暖用热水,采暖热水供回水温度为 85-60 ℃。空调热水温度为60-50 ℃。卫生热水温度60℃。热源为市政热网提供 0.3Mpa饱和蒸汽以及换热站设备安装工程。1、工程主要内容:土建施工、机组设备安装、管道架空、地埋敷设、支架的制作安装、阀门及附件安装,管道检验,管道探伤,管道压力实验,管道防腐,管道吹扫、试运行、交付验收。2、工程特点:工程焊接量较小,质量要求高,必须保证一次合格,避免产生返修现象。二、工期及质量目标1、工期目标:本工程工程要求工期为82工作日。投标单位施工进度计划目标按82日历天安排。2、质量目标:合格,力争优良。⑴各分项工程质量合格率100%,优良率大于 95%。⑵各分部工程质量优良率100%。⑶调试投运一次成功。三、施工准备情况㈠现场平面布置及临时设施详见施工总平面布置图。㈡现场材料、设备的贮存保管,按本单位的管理制度执行。同时,配备相应管理人员。㈢劳动力配备1、各施工班组主要以专业工种人员形成建制,以专业施工人员为主,并配制一定数量的辅助人员。 本工程施工各阶段人员配备详见劳动力安排一览表和调配计划表(动态图)。2、为确保本工程的工期和质量目标,对下列各岗位、工种的上岗条件确定如下:⑴各专业施工班长, 应当有本专业施工 10年以上施工经验, 并具有较强的施工组织领导能力。⑵特殊作业人员(电工、焊工、起重工等)都必须持有相应的资格证件,做到持证上岗。⑶质检员、材料(设备)员、安全员等施工管理人员必须持有有关部门颁发的资格证书,并熟悉本专业的专业技术方可上岗。⑷施工员必须持有相应的助理工程师以上技术职称方可上岗。㈣施工设备、机具配备:本安装工程施工用设备机具详见“主要施工机械和工具表”。㈤临时用电、用水1、现场用电、用水根据招标单位意见,与线路临近单位相接。...
