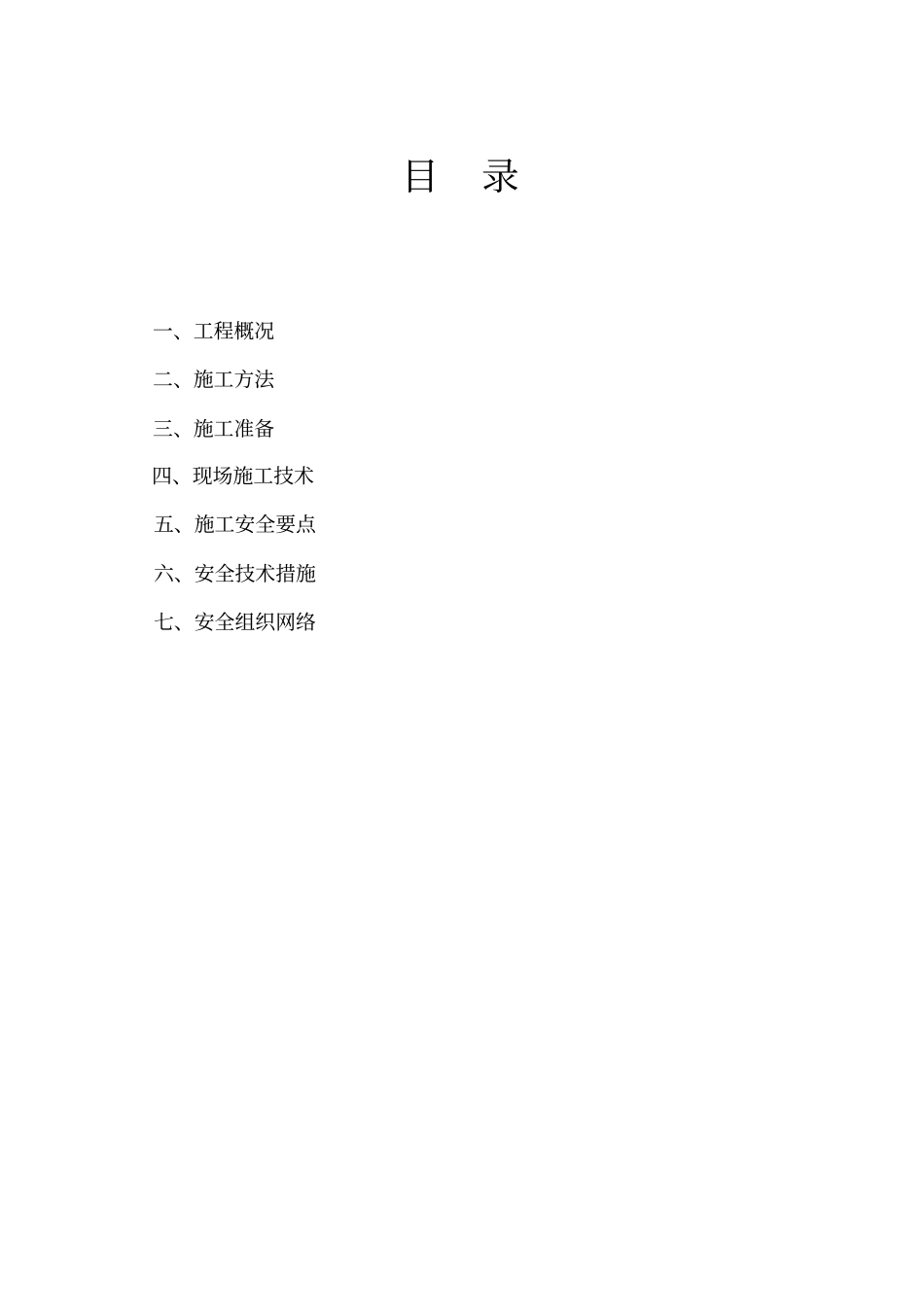

目录一、工程概况二、施工方法三、施工准备四、现场施工技术五、施工安全要点六、安全技术措施七、安全组织网络一、工程概况本工程为 XXXXXX工程,工程北侧两条平行的9 米道路约 685 米及清江路约 165米,城市支路,双向单车道,设计车速30km/h,道路沿线与湖西路、清河路、湖景花园西侧路平面相交
本工程雨水管道和污水管道,位于机非混合道内,雨水管道采用PE缠绕 A 型结构壁管材,弹性密封圈连接,360° 砂石基础
污水管道采用PE缠绕 B 型结构壁管材,弹性密封圈连接,360° 砂石基础
本工程排水管道均采用开挖施工,排水构筑物均采用钢筋砼结构
二、施工方法雨污水管道开挖深度小于2m处,采用大开挖法(放坡开挖)开槽施工;开挖深度在 2m— 4m的特殊段、或遇池塘、附近堆方太高等影响边坡稳定的管段,拟采用开挖沟槽两侧打钢板桩支护,围护钢板桩中间加水平支撑
钢板桩支护,开挖施工时,开挖一段,埋设一段,施工顺序为:打钢板桩→开挖支护→管基→排管→管座→回填
三、施工准备对施工图及所有的设计文件认真学习研究,了解设计意图和要求, 并进行现场踏勘,重点核查环境保护,公用管线,交通配合,地区排水等措施,结合工程实际情况,在图纸会审时提出意见
认真分析建设单位提供的地质勘探报告中的工作水文地质资料,了解现场可利用的水源、电源、道路、堆场、临时设施搭建场地及施工通道等情况,核对各种地下公用管线及地上杆线情况
四、现场施工技术(一)施工准备1、施工工艺:测量放样→沟槽开挖及排水→基础及垫层→管道安装→接口→窨井砌筑→检查验收→回填夯实
2、中线测量排水管道施工之前,认真做好施工前的各项准备工作和管线测量放样
调查好施工条件,以保证施工活动的顺利进行
根据建设单位交桩点及相应的交点坐标,在现场测中线的起点、终点控制中心桩(用木桩固定,桩顶钉中心钉设定)
3、沟槽断面形式本工程考虑到相关情况
