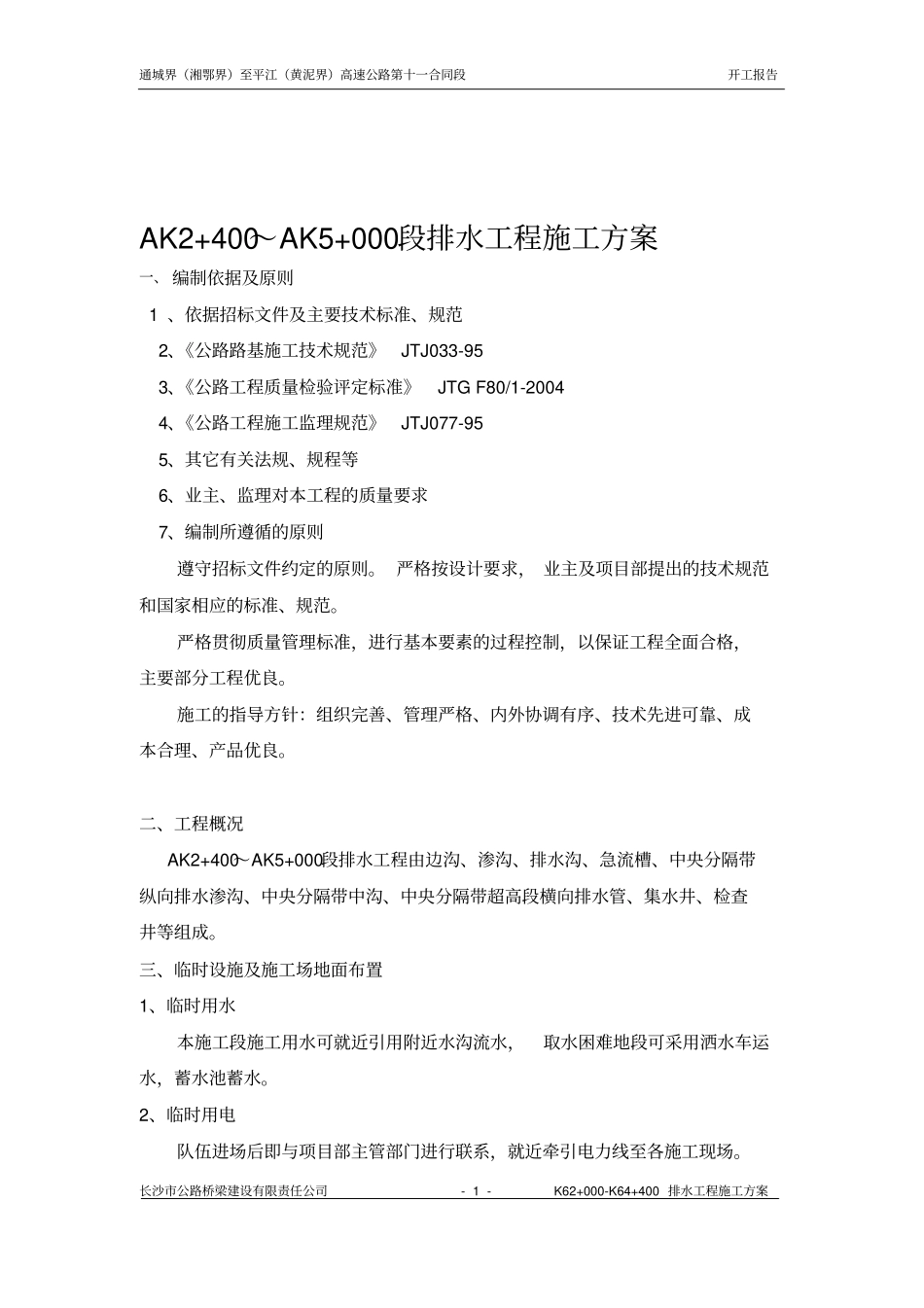

通城界(湘鄂界)至平江(黄泥界)高速公路第十一合同段开工报告长沙市公路桥梁建设有限责任公司- 1 - K62+000-K64+400 排水工程施工方案AK2+400~AK5+000段排水工程施工方案一、 编制依据及原则 1 、依据招标文件及主要技术标准、规范2、《公路路基施工技术规范》JTJ033-95 3、《公路工程质量检验评定标准》JTG F80/1-2004 4、《公路工程施工监理规范》JTJ077-95 5、其它有关法规、规程等6、业主、监理对本工程的质量要求7、编制所遵循的原则遵守招标文件约定的原则
严格按设计要求, 业主及项目部提出的技术规范和国家相应的标准、规范
严格贯彻质量管理标准,进行基本要素的过程控制,以保证工程全面合格,主要部分工程优良
施工的指导方针:组织完善、管理严格、内外协调有序、技术先进可靠、成本合理、产品优良
二、工程概况AK2+400~AK5+000段排水工程由边沟、渗沟、排水沟、急流槽、中央分隔带纵向排水渗沟、中央分隔带中沟、中央分隔带超高段横向排水管、集水井、检查井等组成
三、临时设施及施工场地面布置1、临时用水本施工段施工用水可就近引用附近水沟流水,取水困难地段可采用洒水车运水,蓄水池蓄水
2、临时用电队伍进场后即与项目部主管部门进行联系,就近牵引电力线至各施工现场

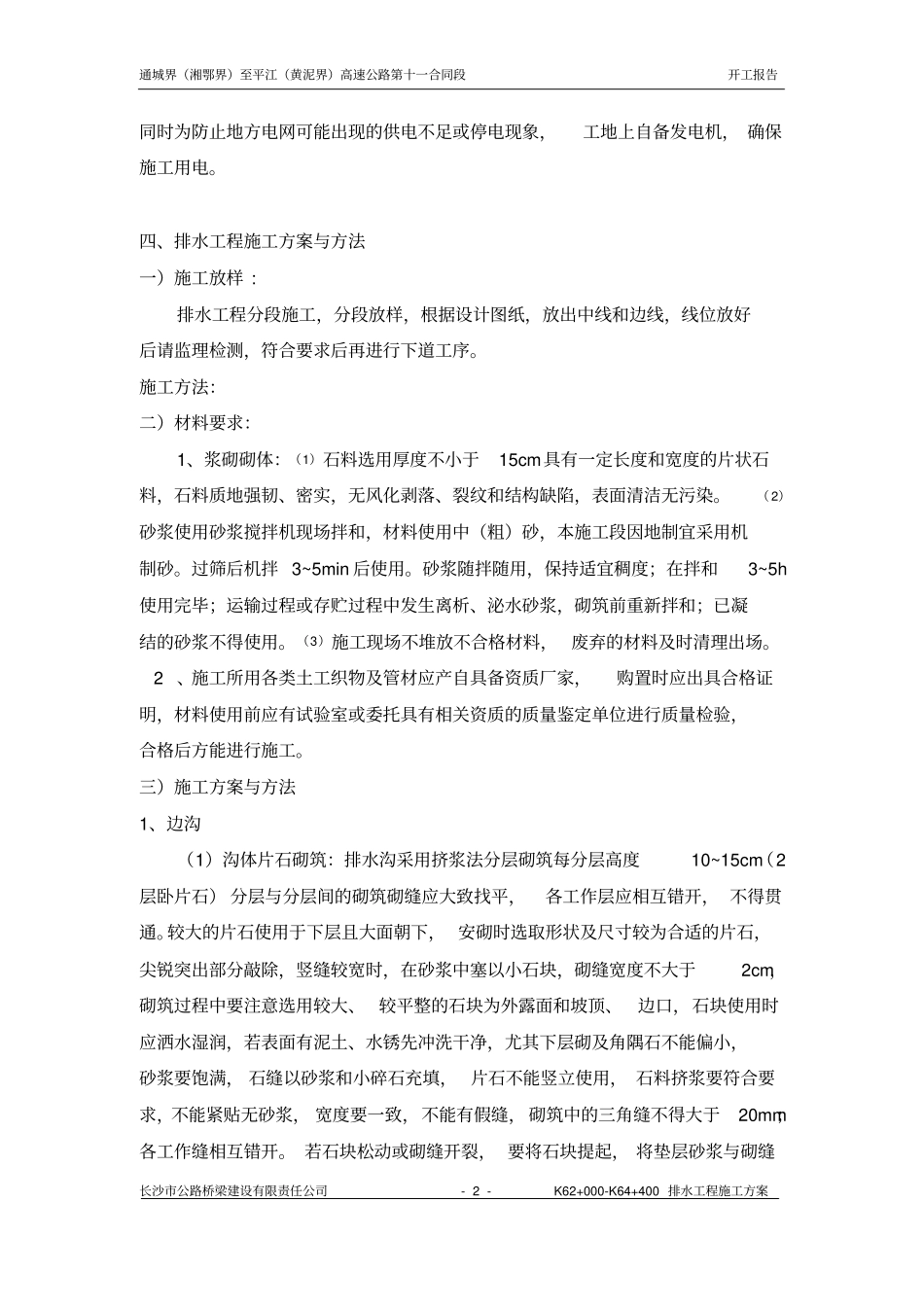

通城界(湘鄂界)至平江(黄泥界)高速公路第十一合同段开工报告长沙市公路桥梁建设有限责任公司- 2 - K62+000-K64+400 排水工程施工方案同时为防止地方电网可能出现的供电不足或停电现象,工地上自备发电机, 确保施工用电
四、排水工程施工方案与方法一)施工放样 : 排水工程分段施工,分段放样,根据设计图纸,放出中线和边线,线位放好后请监理检测,符合要求后再进行下道工序

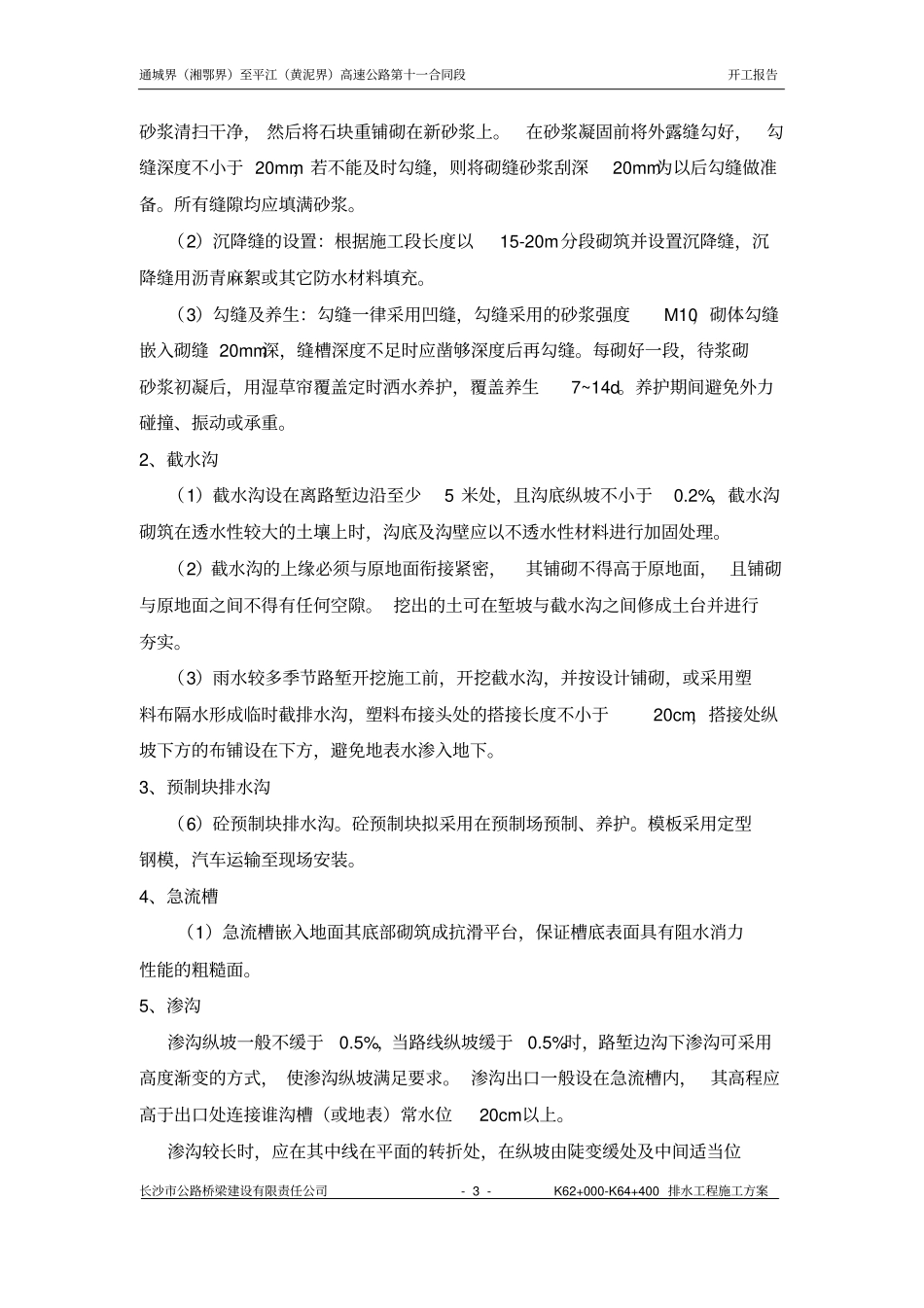

施工方法:二)材料要求:1、浆砌砌体:(1)石料选用厚度不小于15cm具有一定长度和宽度的片
