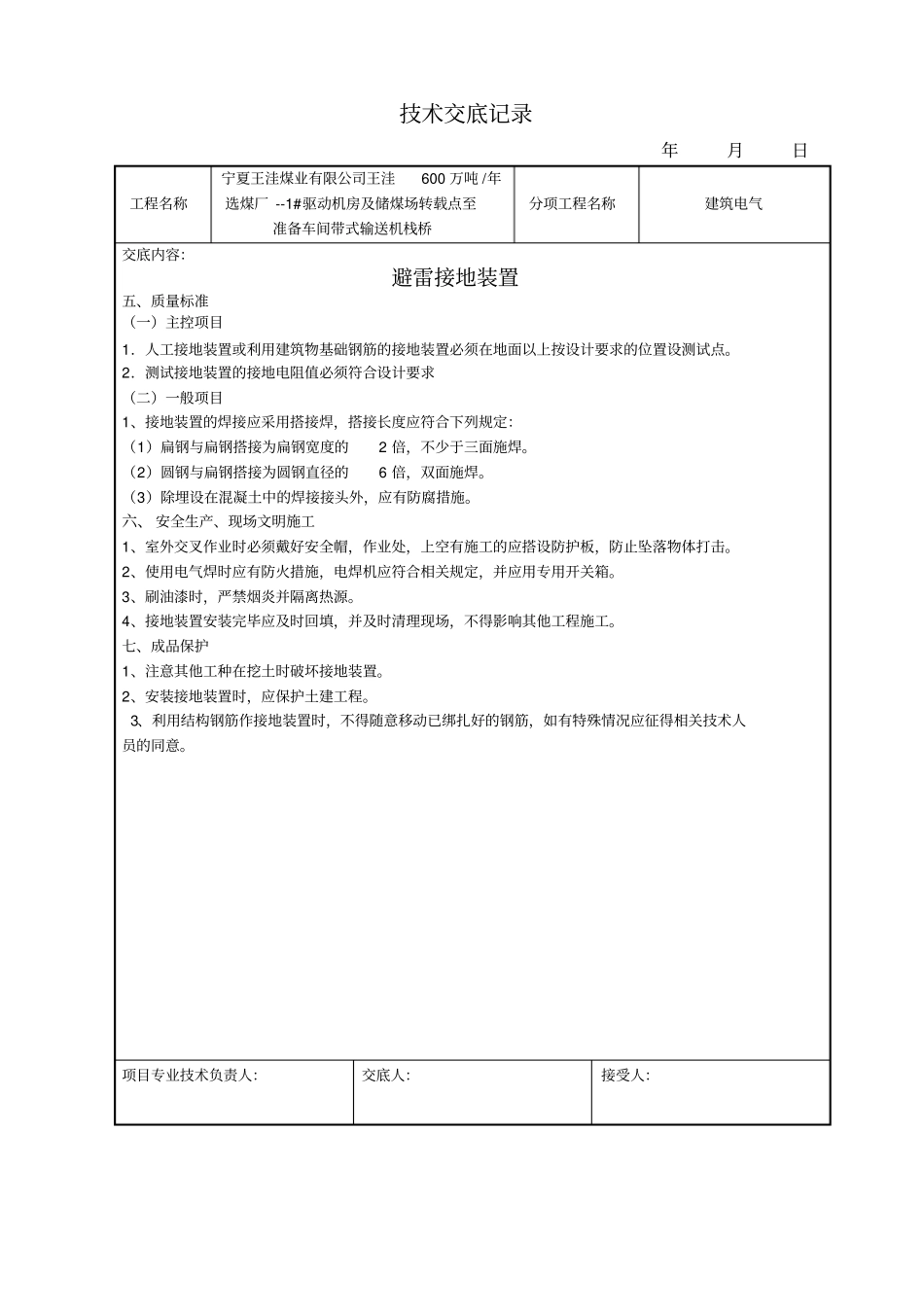

技术交底记录年月日工程名称宁夏王洼煤业有限公司王洼600 万吨 /年选煤厂--1#驱动机房及储煤场转载点至准备车间带式输送机栈桥分项工程名称建筑电气交底内容:避雷接地装置一、主要机具1、主要安装机具:电焊机、气焊工具、切割机、钢锯、常用电工工具、活扳手、铁镐 、 铁 锹 等。2、检测器具:线坠、卷尺、接地电阻测试仪等。二、作业条件利用基础桩基及底板钢筋做接地装置,底板应绑扎好。三、材料要求1、镀锌扁钢、园钢 等 必 须符合设计要求及施工规范规定。2、 辅 助 材 料 : 电 焊 条 、 氧 气 、 乙 炔 、 沥 青 漆 等 材 质 必 须 符合设计要求。四、施工工艺工艺流程:检查定位→搭接桩基及筏板钢筋→标记避雷引下线柱筋→搭接避雷引下线柱筋与筏板钢筋→避雷引下线引出扁钢→设置检测点→隐蔽检查→基础回填前敷设周圈扁钢→测试接地电阻1、 检 查 定 位根 据 施 工 图 纸 、 设 计 变 更 、 图 纸 会 审 要 求 , 测 准 坐 标 位 置 。2、 搭 接 桩 基 及 筏 板 钢 筋将 确 定 好 的 桩 基 用 40*4镀 锌 扁 钢 连 接 为 一 体 ,每 个 桩 基 的 两 根 钢 筋 与 扁 钢 连 接 ,将 基础 筏 板 上 下 两 层 周 圈 两 根 主 筋 搭 接 , 并 与 扁 钢 可 靠 连 接 。3、 标记避雷引下线柱筋根 据 施 工 图 纸 确 定 避 雷 引 下 线 柱 筋 , 本 工 程 避 雷 引 下 线 为 A 轴 交 3 、 14 、 23 、 35 、 45 、53 、 64 轴 , H 轴 交 5、 21 、 46 、 54 轴 , F 轴 交 15 、 33 、 65 轴 , 做 好 标 记 。4、 搭接避雷引下线柱筋与筏板钢筋将每个避雷引下线点两根柱筋与筏板钢筋连接5、避雷引下线引出扁钢将每个避雷引下线点两根柱筋引出一根40*4 镀锌扁钢至基础外。6、设置检测点本工程共设置6 个检测点,检测点距室外坪0.5 米。7、隐蔽检查基 础 浇 筑 前 对 照 图 纸 检 查8、 基础回填前敷设周圈扁钢基础回填前,沿建筑物周圈敷设一周圈40*4 镀锌扁钢,并与从避雷引下线上引出的扁钢焊接,扁钢埋深不小于1 米。9、测试接地电阻接地电阻不大于1 欧姆 , 项目专业技术负责人:交底人:接受人:技术交底记录年月日工程名称宁夏王洼煤业有限公司王洼600 万吨 /年选煤厂 --1#驱动机房及储煤场转载点至准备...
