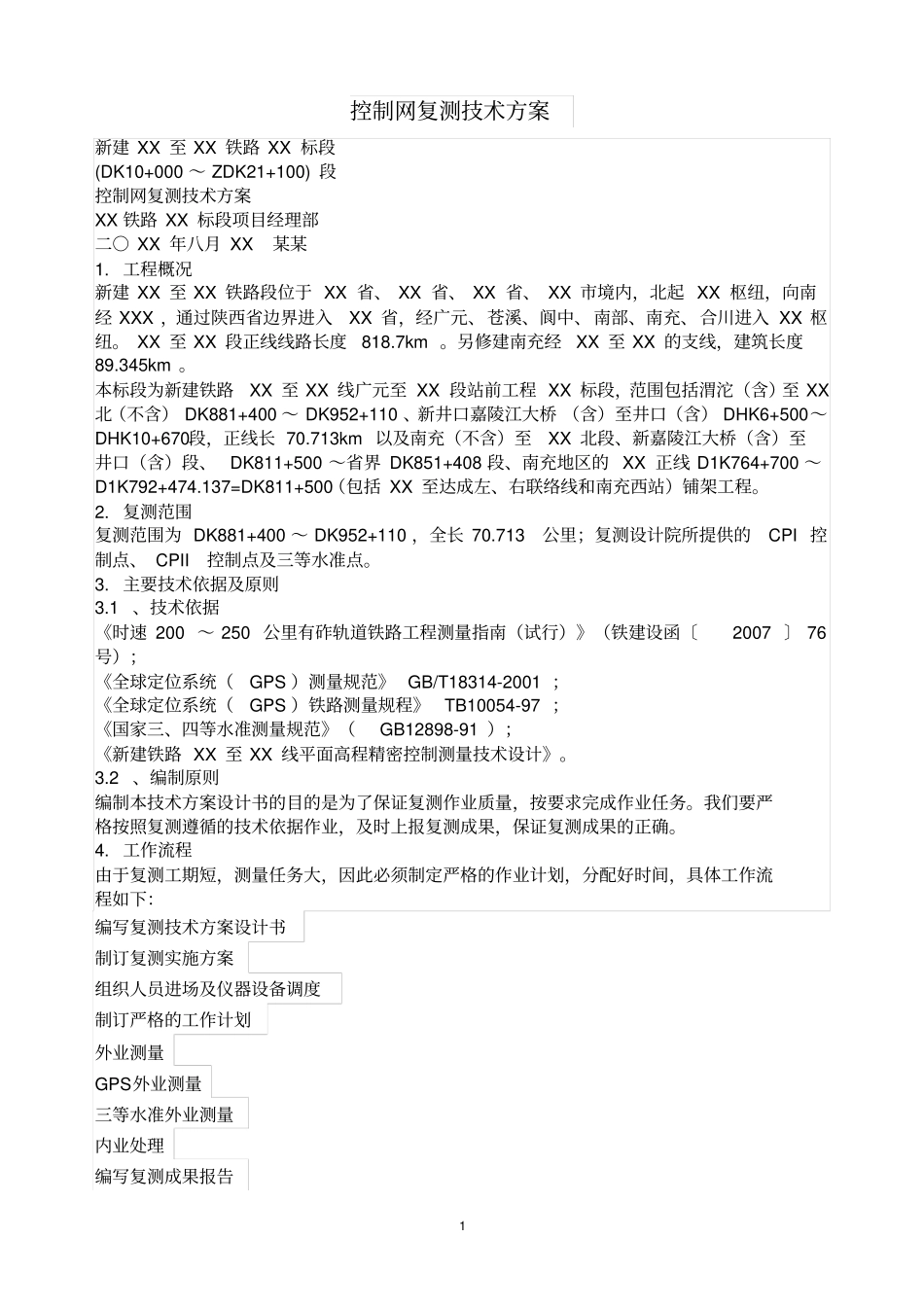

1 控制网复测技术方案新建 XX 至 XX 铁路 XX 标段(DK10+000 ~ ZDK21+100) 段控制网复测技术方案XX 铁路 XX 标段项目经理部二○ XX 年八月 XX 某某1
工程概况新建 XX 至 XX 铁路段位于 XX 省、 XX 省、 XX 省、 XX 市境内,北起 XX 枢纽,向南经 XXX ,通过陕西省边界进入 XX 省,经广元、苍溪、阆中、南部、南充、合川进入 XX 枢纽
XX 至 XX 段正线线路长度 818
另修建南充经 XX 至 XX 的支线,建筑长度89
本标段为新建铁路 XX 至 XX 线广元至 XX 段站前工程 XX 标段,范围包括渭沱(含)至 XX 北(不含) DK881+400 ~ DK952+110 、新井口嘉陵江大桥 (含)至井口(含) DHK6+500 ~DHK10+670 段,正线长 70
713km 以及南充(不含)至 XX 北段、新嘉陵江大桥(含)至井口(含)段、 DK811+500 ~省界 DK851+408 段、南充地区的 XX 正线 D1K764+700 ~D1K792+474
137=DK811+500 (包括 XX 至达成左、右联络线和南充西站)铺架工程
复测范围复测范围为 DK881+400 ~ DK952+110 ,全长 70
713 公里;复测设计院所提供的 CPI 控制点、 CPII 控制点及三等水准点

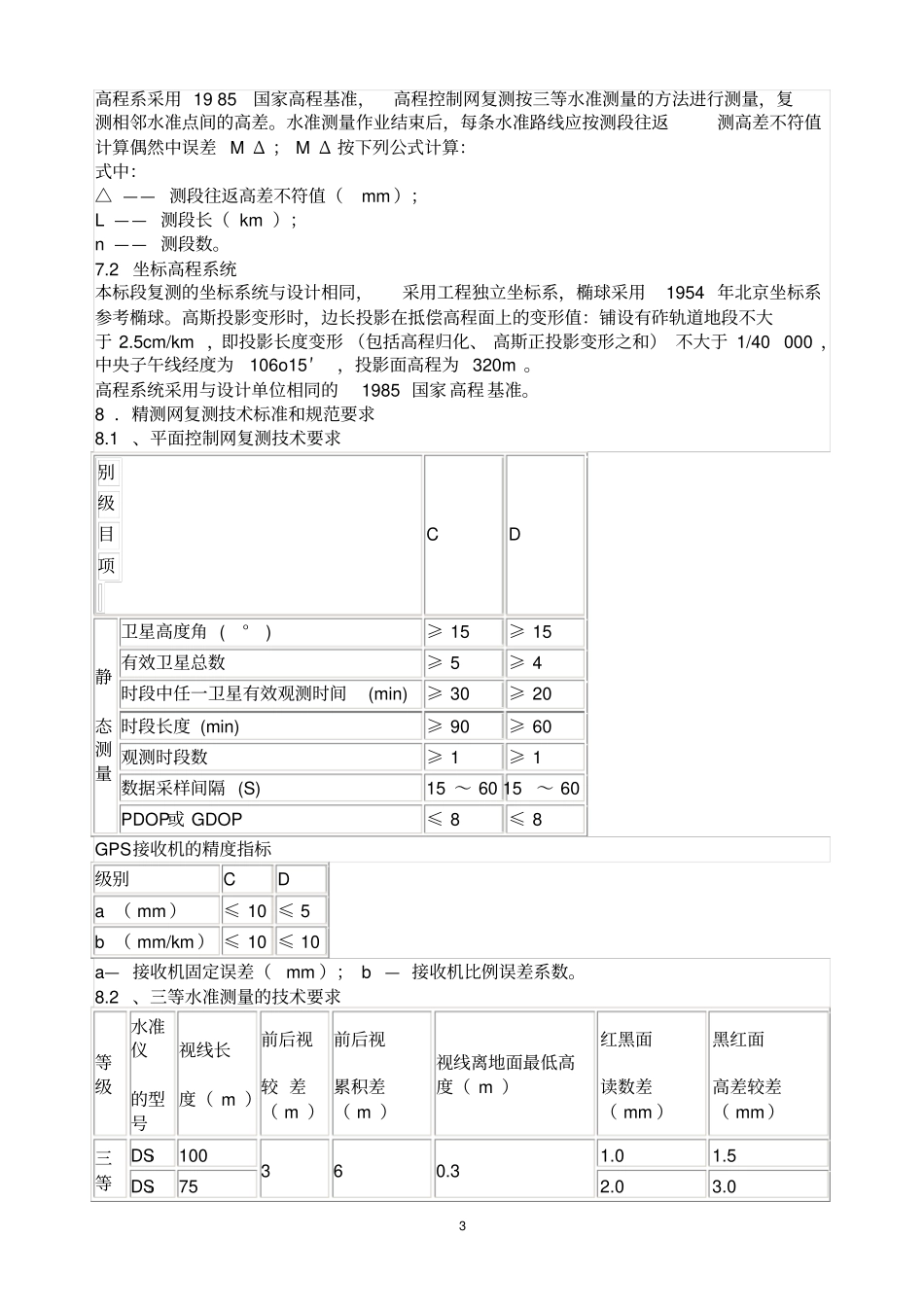

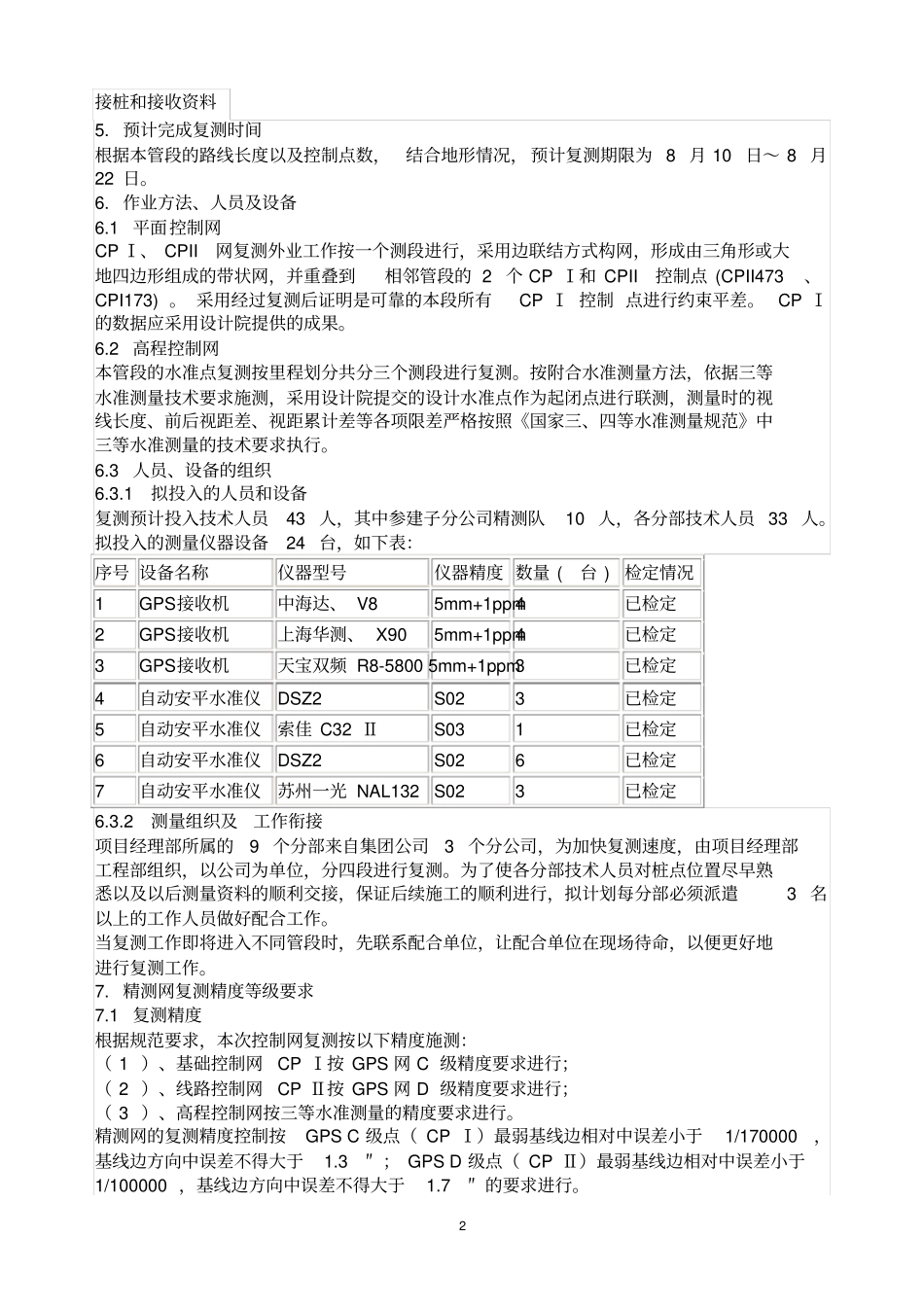

主要技术依据及原则3
1 、技术依据《时速 200 ~ 250 公里有砟轨道铁路工程测量指南(试行)》(铁建设函〔 2007 〕 76 号);《全球定位系统( GPS )测量规范》 GB/T18314-2001 ;《全球定位系统( GPS )铁路测量规程》 TB10054-97 ;《国家三、四等水准测量规范》( GB12898-91 );《新建铁路 XX 至 X
