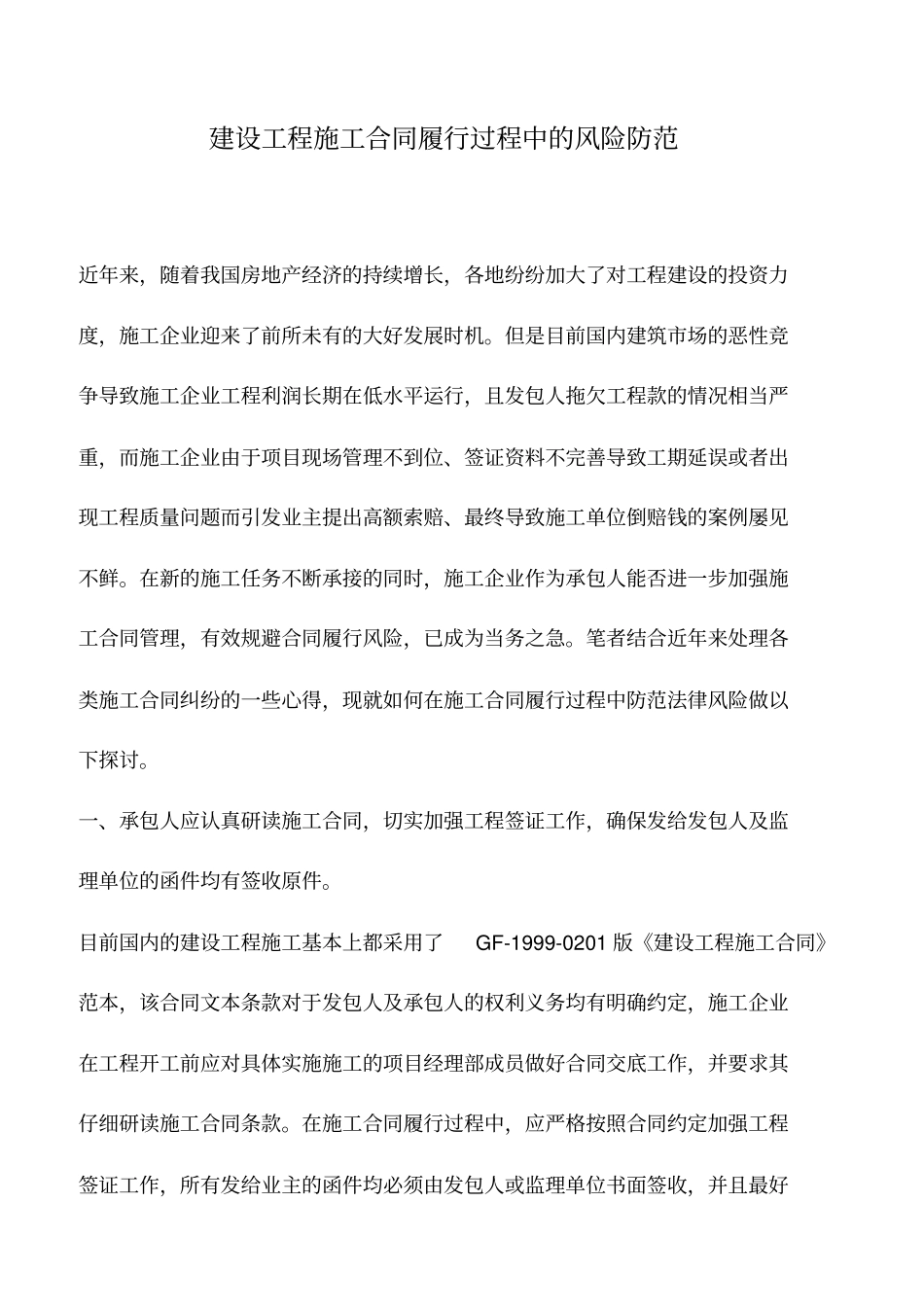

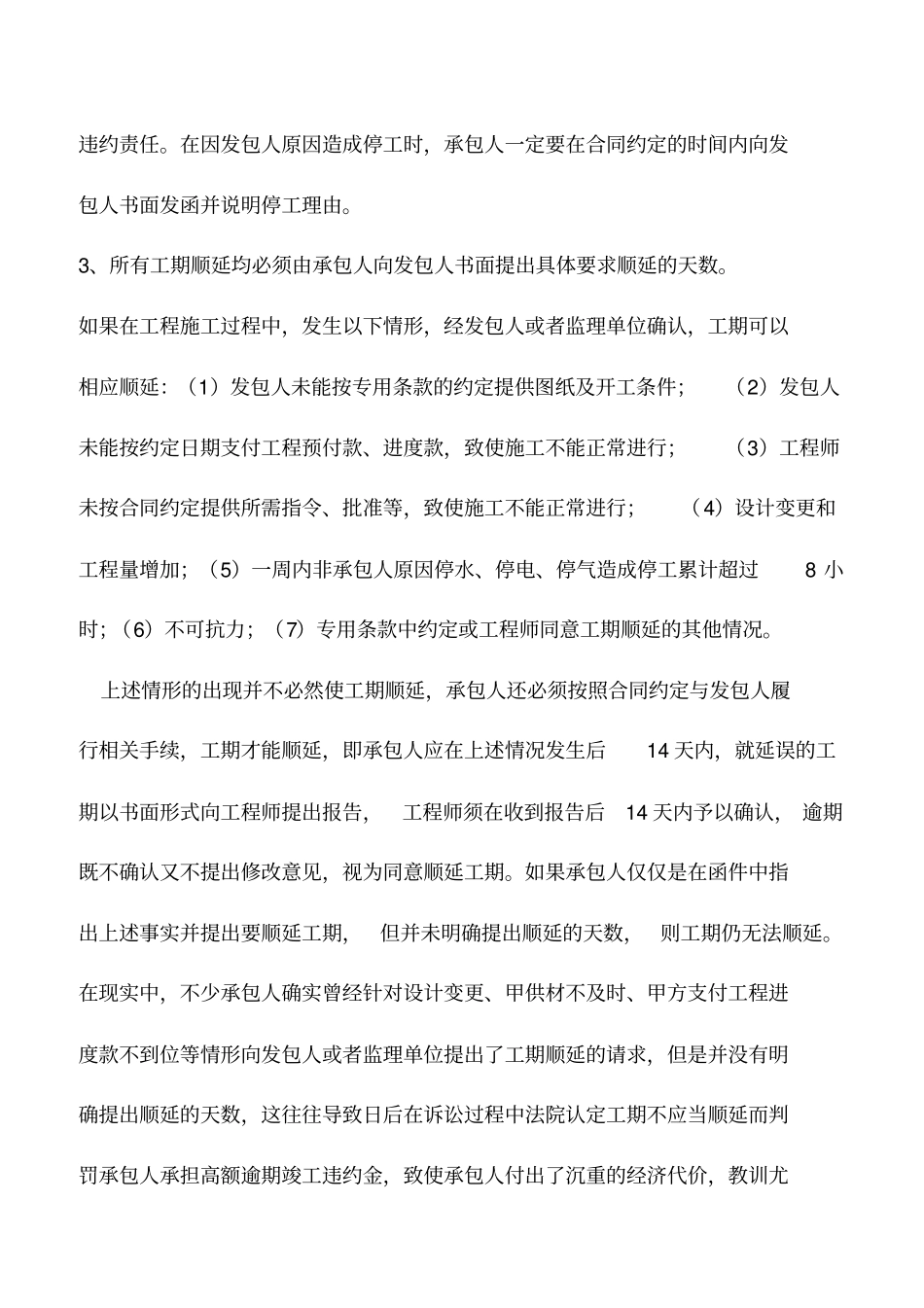

建设工程施工合同履行过程中的风险防范近年来,随着我国房地产经济的持续增长,各地纷纷加大了对工程建设的投资力度,施工企业迎来了前所未有的大好发展时机。但是目前国内建筑市场的恶性竞争导致施工企业工程利润长期在低水平运行,且发包人拖欠工程款的情况相当严重,而施工企业由于项目现场管理不到位、签证资料不完善导致工期延误或者出现工程质量问题而引发业主提出高额索赔、最终导致施工单位倒赔钱的案例屡见不鲜。在新的施工任务不断承接的同时,施工企业作为承包人能否进一步加强施工合同管理,有效规避合同履行风险,已成为当务之急。笔者结合近年来处理各类施工合同纠纷的一些心得,现就如何在施工合同履行过程中防范法律风险做以下探讨。一、承包人应认真研读施工合同,切实加强工程签证工作,确保发给发包人及监理单位的函件均有签收原件。目前国内的建设工程施工基本上都采用了GF-1999-0201 版《建设工程施工合同》范本,该合同文本条款对于发包人及承包人的权利义务均有明确约定,施工企业在工程开工前应对具体实施施工的项目经理部成员做好合同交底工作,并要求其仔细研读施工合同条款。在施工合同履行过程中,应严格按照合同约定加强工程签证工作,所有发给业主的函件均必须由发包人或监理单位书面签收,并且最好是在原件上签收,以此作为日后提出索赔及结算的依据。签收原件应由项目经理部指定专人妥善加以保管,并在工程竣工结算完毕后按公司规定及时移交存档。工程施工过程中对所有对外用印应建立相应登记台账,并由专人保管印章。在工程签证工作中应注意以下几方面的问题:1、凡是发生工程设计变更,均必须由发包人书面告知承包人,方可组织实施。如果设计变更超过原设计标准或批准的建设规模时,发包人应报政府规划管理部门和其他有关部门重新审查批准,并由原设计单位提供变更的相应图纸和说明,随后由发包人或者监理单位向承包人发出书面设计变更通知单,承包人方可组织实施,但是承包人无权擅自对原工程设计方案进行变更,如果承包人擅自进行变更,则发包人有权对设计变更调整的工作量不予认可并追究承包人的违约责任。2、承包人必须按照施工合同约定的时间,向发包人或监理单位提交已完工程量的报告并要求其签收。在工程施工过程中,承包人须按照施工合同约定的时间,及时向发包人或监理单位提交已完工程量的报告,若发包人或监理单位对承包人提交的已完工程量报告签收后 7 天内仍未对工程量进行审核,则从第8 天起...
