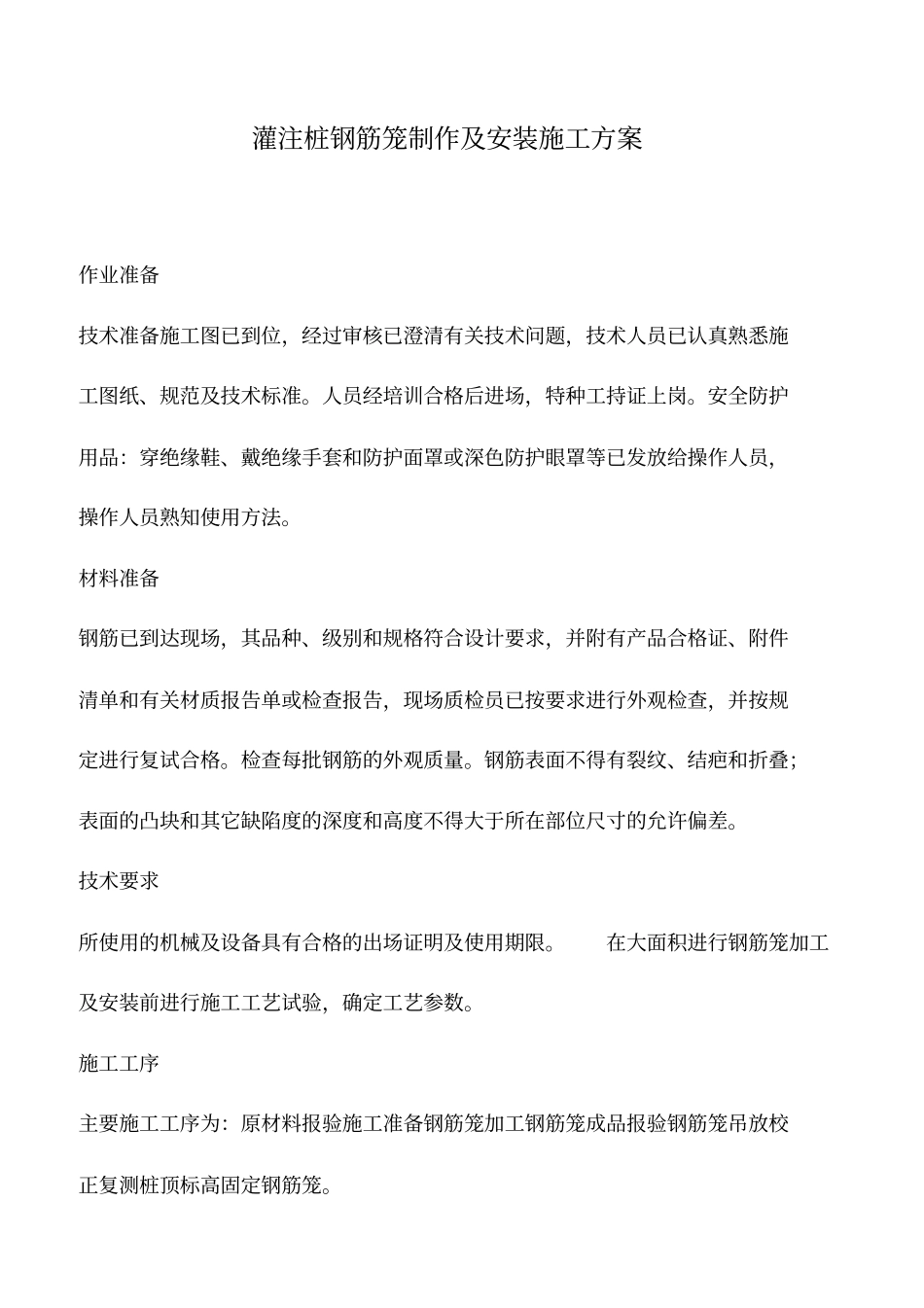

灌注桩钢筋笼制作及安装施工方案作业准备技术准备施工图已到位,经过审核已澄清有关技术问题,技术人员已认真熟悉施工图纸、规范及技术标准
人员经培训合格后进场,特种工持证上岗
安全防护用品:穿绝缘鞋、戴绝缘手套和防护面罩或深色防护眼罩等已发放给操作人员,操作人员熟知使用方法
材料准备钢筋已到达现场,其品种、级别和规格符合设计要求,并附有产品合格证、附件清单和有关材质报告单或检查报告,现场质检员已按要求进行外观检查,并按规定进行复试合格
检查每批钢筋的外观质量
钢筋表面不得有裂纹、结疤和折叠;表面的凸块和其它缺陷度的深度和高度不得大于所在部位尺寸的允许偏差
技术要求所使用的机械及设备具有合格的出场证明及使用期限
在大面积进行钢筋笼加工及安装前进行施工工艺试验,确定工艺参数
施工工序主要施工工序为:原材料报验施工准备钢筋笼加工钢筋笼成品报验钢筋笼吊放校正复测桩顶标高固定钢筋笼
施工工艺钢筋在加工前应清除油污和锤打能剥落的浮皮、铁锈
大量除锈,可通过钢筋冷拉或钢筋调直机调直过程中完成;少量的钢筋除锈,可采用电动除锈机或喷砂方法除锈,钢筋局部除锈可采取人工用钢丝刷或砂轮等方法进行
如除锈后钢筋表面有严重的麻坑、斑点等,已伤蚀截面时,应降级使用或剔除不用,带有蜂窝状锈迹钢筋,不得使用
钢筋下料下料前认真核对钢筋规格、级别及加工数量,无误后按配料单下料
钢筋弯曲成型前,应根据配料表要求长度分别截断,通常宜用钢筋切断机进行
在钢筋切断前,先在钢筋上用粉笔按配料单标注下料长度将切断位置做明显标记,切断时,切断标记对准刀刃将钢筋放入切割槽将其切断
应将同规格钢筋根据不同长短搭配、统筹排料;一般先断长料,后断短料,以减少短头和损耗
避免用短尺量长料,防止产生累计误差,应在工作台上标出尺寸、刻度,并设置控制断料尺寸用的挡板
切断过程中如发现劈裂、缩头或严重的弯头等,必须切除
切断后钢筋断口不得有马蹄形
