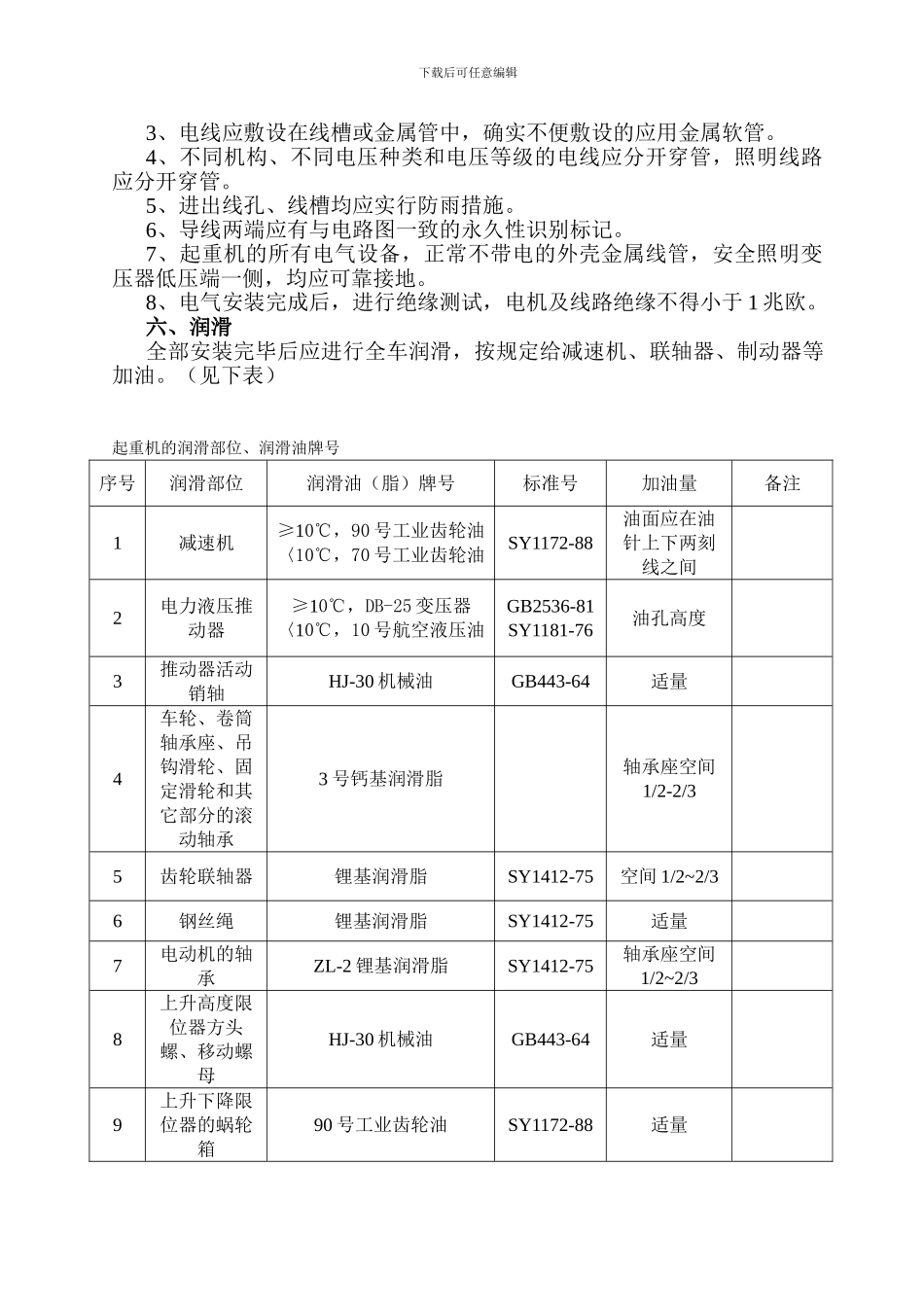

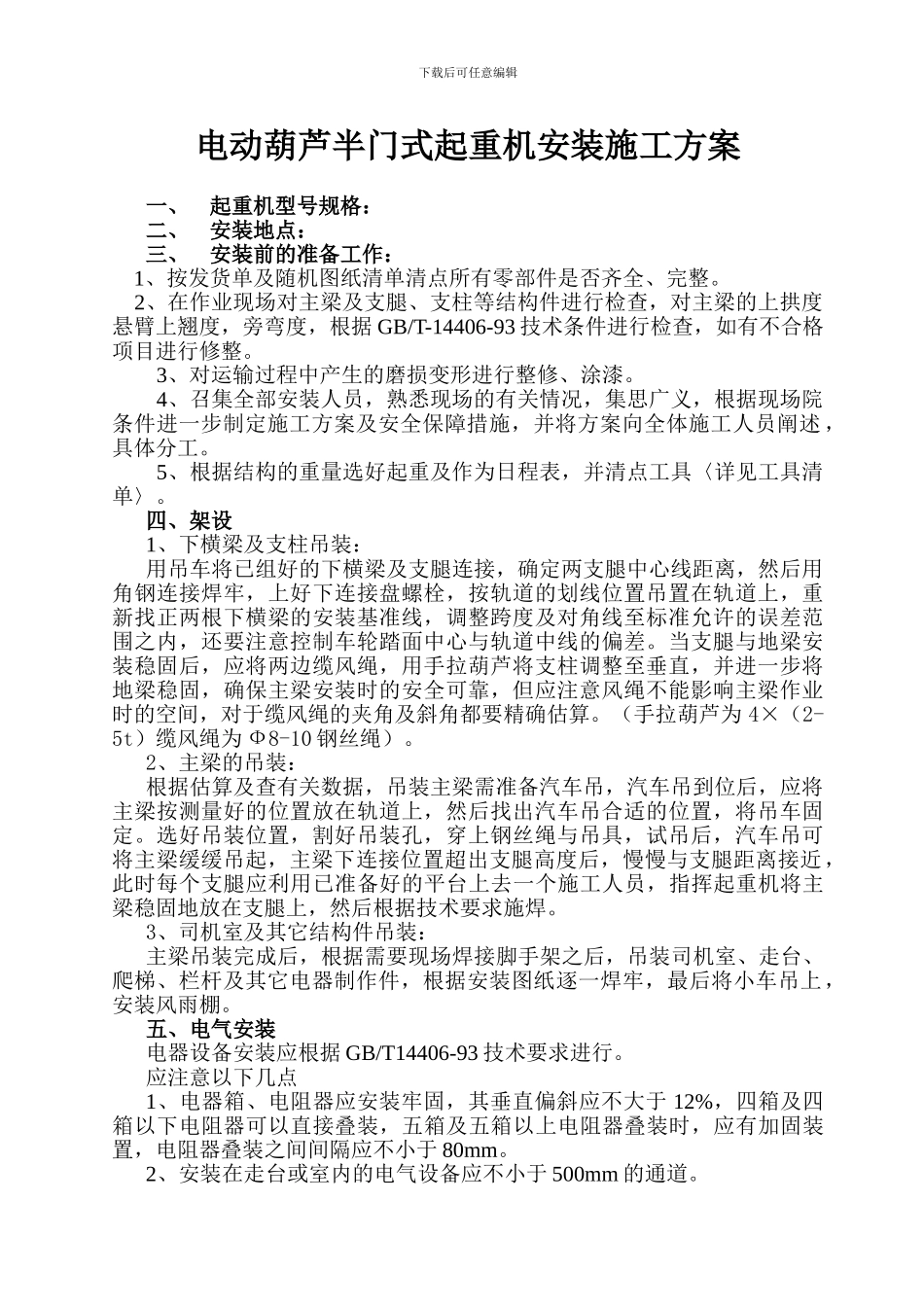

下载后可任意编辑电动葫芦半门式起重机安装施工方案一、起重机型号规格:二、安装地点:三、安装前的准备工作: 1、按发货单及随机图纸清单清点所有零部件是否齐全、完整。 2、在作业现场对主梁及支腿、支柱等结构件进行检查,对主梁的上拱度悬臂上翘度,旁弯度,根据 GB/T-14406-93 技术条件进行检查,如有不合格项目进行修整。3、对运输过程中产生的磨损变形进行整修、涂漆。4、召集全部安装人员,熟悉现场的有关情况,集思广义,根据现场院条件进一步制定施工方案及安全保障措施,并将方案向全体施工人员阐述 ,具体分工。5、根据结构的重量选好起重及作为日程表,并清点工具〈详见工具清单〉。四、架设1、下横梁及支柱吊装:用吊车将已组好的下横梁及支腿连接,确定两支腿中心线距离,然后用角钢连接焊牢,上好下连接盘螺栓,按轨道的划线位置吊置在轨道上,重新找正两根下横梁的安装基准线,调整跨度及对角线至标准允许的误差范围之内,还要注意控制车轮踏面中心与轨道中线的偏差。当支腿与地梁安装稳固后,应将两边缆风绳,用手拉葫芦将支柱调整至垂直,并进一步将地梁稳固,确保主梁安装时的安全可靠,但应注意风绳不能影响主梁作业时的空间,对于缆风绳的夹角及斜角都要精确估算。(手拉葫芦为 4×(2-5t)缆风绳为 Ф8-10 钢丝绳)。2、主梁的吊装:根据估算及查有关数据,吊装主梁需准备汽车吊,汽车吊到位后,应将主梁按测量好的位置放在轨道上,然后找出汽车吊合适的位置,将吊车固定。选好吊装位置,割好吊装孔,穿上钢丝绳与吊具,试吊后,汽车吊可将主梁缓缓吊起,主梁下连接位置超出支腿高度后,慢慢与支腿距离接近,此时每个支腿应利用已准备好的平台上去一个施工人员,指挥起重机将主梁稳固地放在支腿上,然后根据技术要求施焊。3、司机室及其它结构件吊装:主梁吊装完成后,根据需要现场焊接脚手架之后,吊装司机室、走台、爬梯、栏杆及其它电器制作件,根据安装图纸逐一焊牢,最后将小车吊上,安装风雨棚。五、电气安装电器设备安装应根据 GB/T14406-93 技术要求进行。应注意以下几点1、电器箱、电阻器应安装牢固,其垂直偏斜应不大于 12%,四箱及四箱以下电阻器可以直接叠装,五箱及五箱以上电阻器叠装时,应有加固装置,电阻器叠装之间间隔应不小于 80mm。2、安装在走台或室内的电气设备应不小于 500mm 的通道。下载后可任意编辑3、电线应敷设在线槽或金属管中,确实不便敷设的应用金属软管。4、不同机构、不...
