工程量清单计价实例4

3工程量清单计价实例•清单计价方式下建筑工程投标的程序是:取得招标信息——准备资料报名参加——提交资格预审资料——通过预审得到招标文件——研究招标文件——准备与投标有关的所有资料——实地考查工程场地,并对招标人进行考查——确定投标策略——核算工程量清单——编制施工组织设计及施工方案——计算施工方案工程量——采用多种方法进行询价——计算工程综合单价——确定工程成本价——报价分析决策确定最终的报价——编制投标文件——投送投标文件——参加开标会议

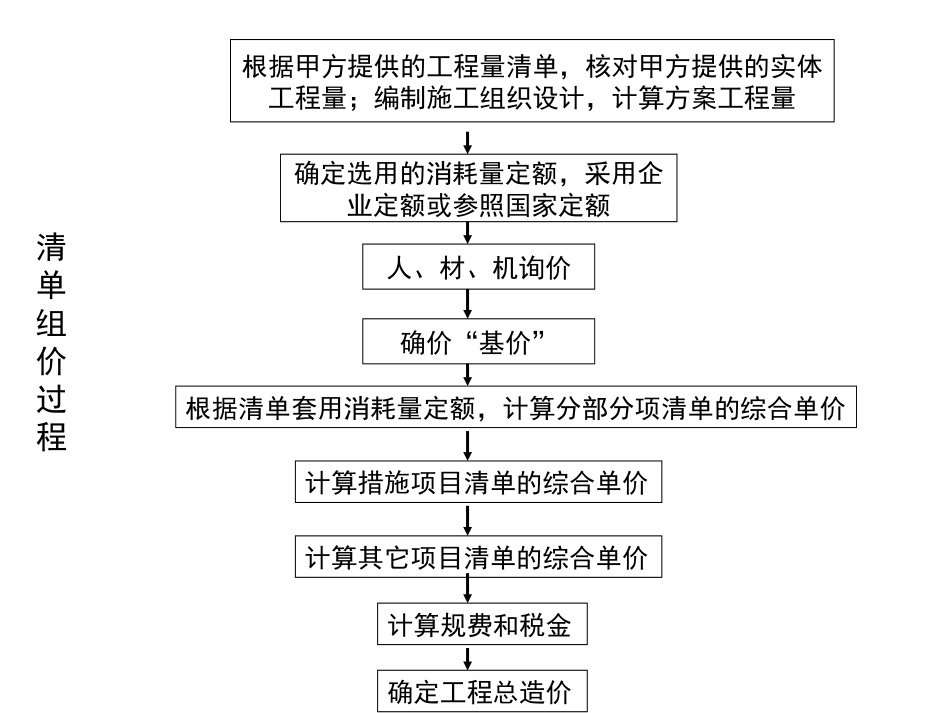

根据甲方提供的工程量清单,核对甲方提供的实体工程量;编制施工组织设计,计算方案工程量确定选用的消耗量定额,采用企业定额或参照国家定额人、材、机询价确价“基价”根据清单套用消耗量定额,计算分部分项清单的综合单价计算措施项目清单的综合单价计算其它项目清单的综合单价计算规费和税金确定工程总造价清单组价过程•例如某多层砖混住宅条基土方工程,如下图,土壤类别为:三类土,基础为:砖大放脚带形基础,垫层为三七灰土,宽度为:810mm,厚度为500mm,挖土深度为:3m,弃土运距:4km,总长度为100米
甲方提供的工程量清单文件:甲方提供的工程量清单文件:根据甲方提供的工程量清单,核对甲方提供的实体工程量;编制施工组织设计,计算方案工程量(1)、基础挖土截面计算如下:S=(a+2C+KH)H=(0
25×2+0
2×3)×3=5
73m2(工作面宽度各边0
25m、放坡系数为0
2,),基础总长度为:100m,土方挖方总量为:V=S×L=5
73m2×100m=573m3(2)、采用人工挖总土方量为573
0m3,根据施工方案除现场堆土443m3用于回填外,装载机装自卸汽车运距4km、运输土方量为130m3
(3)、在计算综合单价时,应按包括施工方案的总工程量进行计算,按招标提供的工程量清单折算综合单价
