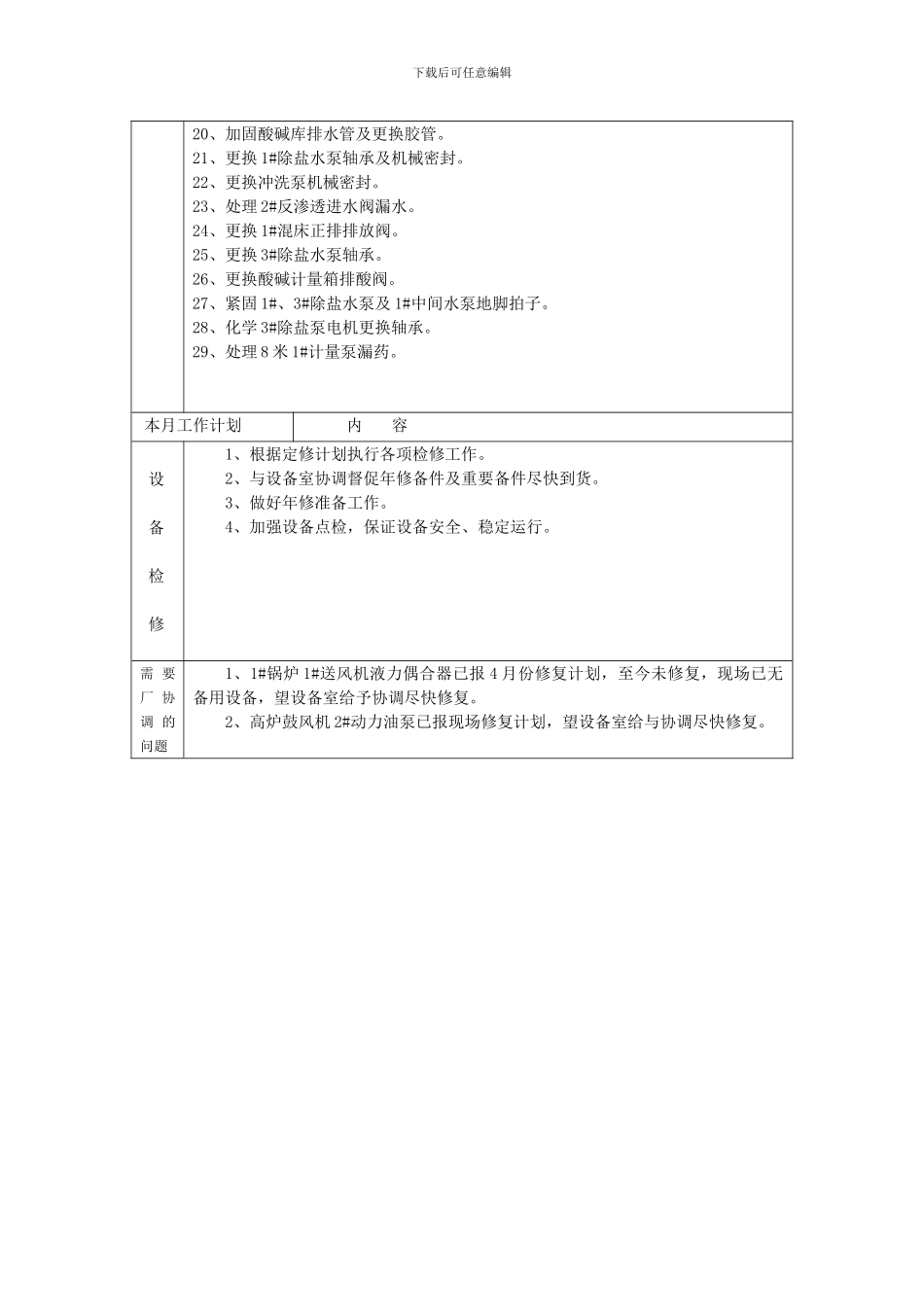

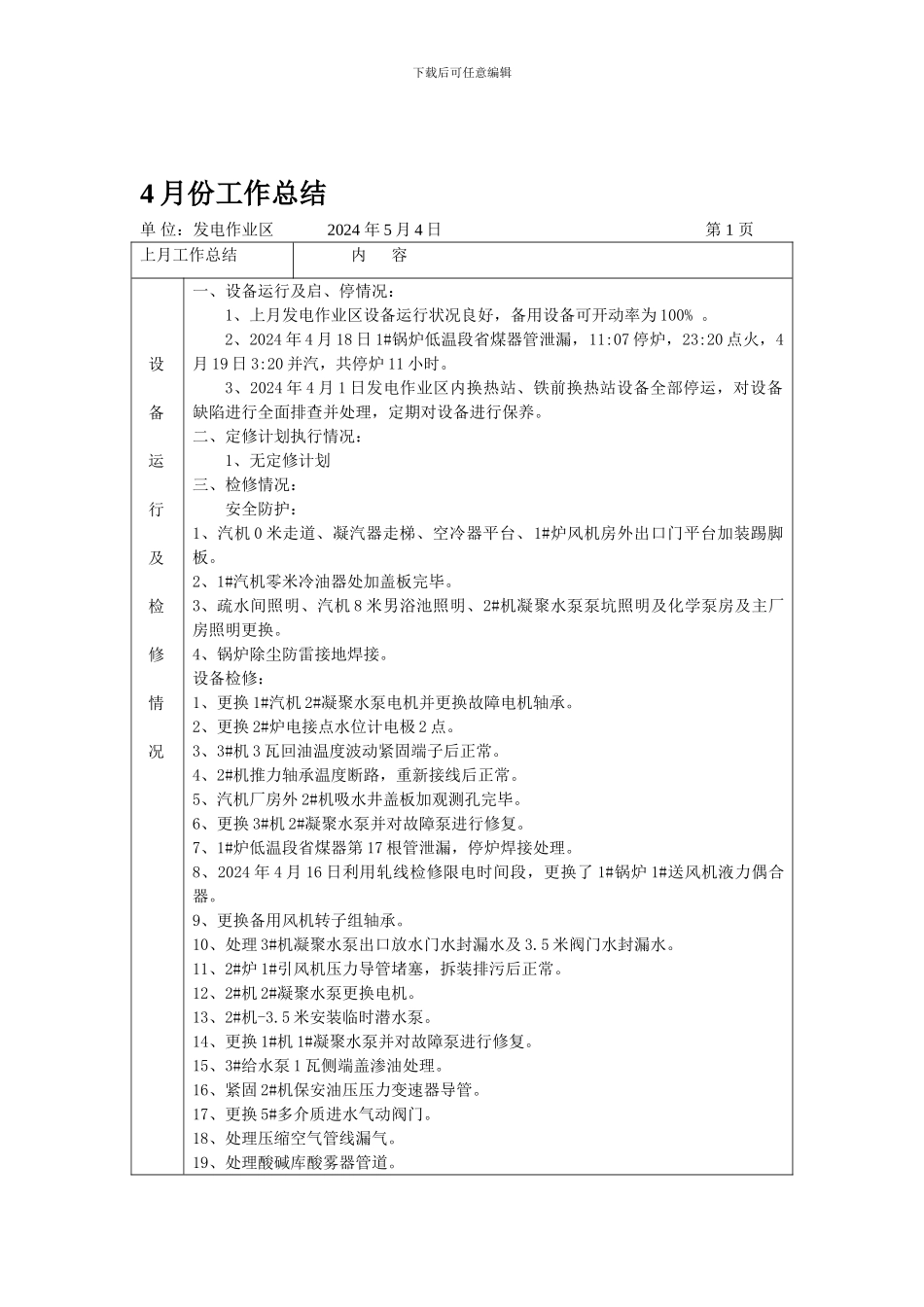

下载后可任意编辑4 月份工作总结单 位:发电作业区 2024 年 5 月 4 日第 1 页上月工作总结 内 容设备运行及检修 情况一、设备运行及启、停情况:1、上月发电作业区设备运行状况良好,备用设备可开动率为 100% 。2、2024 年 4 月 18 日 1#锅炉低温段省煤器管泄漏,11:07 停炉,23:20 点火,4月 19 日 3:20 并汽,共停炉 11 小时。3、2024 年 4 月 1 日发电作业区内换热站、铁前换热站设备全部停运,对设备缺陷进行全面排查并处理,定期对设备进行保养。二、定修计划执行情况: 1、无定修计划三、检修情况: 安全防护:1、汽机 0 米走道、凝汽器走梯、空冷器平台、1#炉风机房外出口门平台加装踢脚板。2、1#汽机零米冷油器处加盖板完毕。3、疏水间照明、汽机 8 米男浴池照明、2#机凝聚水泵泵坑照明及化学泵房及主厂房照明更换。4、锅炉除尘防雷接地焊接。设备检修:1、更换 1#汽机 2#凝聚水泵电机并更换故障电机轴承。2、更换 2#炉电接点水位计电极 2 点。3、3#机 3 瓦回油温度波动紧固端子后正常。4、2#机推力轴承温度断路,重新接线后正常。5、汽机厂房外 2#机吸水井盖板加观测孔完毕。6、更换 3#机 2#凝聚水泵并对故障泵进行修复。7、1#炉低温段省煤器第 17 根管泄漏,停炉焊接处理。8、2024 年 4 月 16 日利用轧线检修限电时间段,更换了 1#锅炉 1#送风机液力偶合器。9、更换备用风机转子组轴承。10、处理 3#机凝聚水泵出口放水门水封漏水及 3.5 米阀门水封漏水。11、2#炉 1#引风机压力导管堵塞,拆装排污后正常。12、2#机 2#凝聚水泵更换电机。13、2#机-3.5 米安装临时潜水泵。14、更换 1#机 1#凝聚水泵并对故障泵进行修复。15、3#给水泵 1 瓦侧端盖渗油处理。16、紧固 2#机保安油压压力变速器导管。17、更换 5#多介质进水气动阀门。18、处理压缩空气管线漏气。19、处理酸碱库酸雾器管道。下载后可任意编辑20、加固酸碱库排水管及更换胶管。21、更换 1#除盐水泵轴承及机械密封。22、更换冲洗泵机械密封。23、处理 2#反渗透进水阀漏水。24、更换 1#混床正排排放阀。25、更换 3#除盐水泵轴承。26、更换酸碱计量箱排酸阀。27、紧固 1#、3#除盐水泵及 1#中间水泵地脚拍子。28、化学 3#除盐泵电机更换轴承。29、处理 8 米 1#计量泵漏药。 本月工作计划 内 容设 备检修1、根据定修计划执行各项检修工作。2、与设备室协调督促年修备件及重要备件尽快到货。 3、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

发电作业区4月份设备工作总结机5月份工作计划10.21

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
