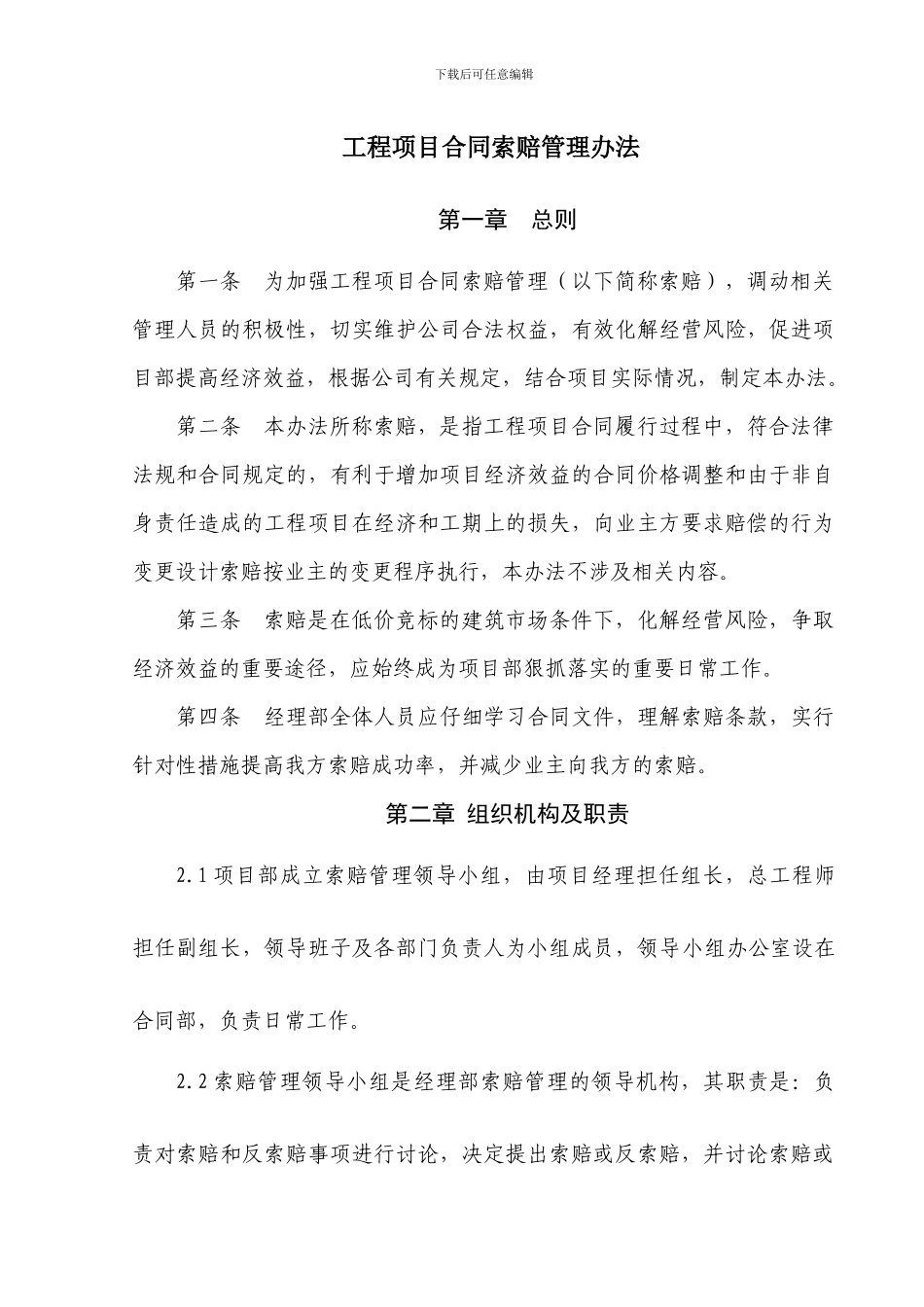

下载后可任意编辑工程项目合同索赔管理办法 第一章 总则第一条 为加强工程项目合同索赔管理(以下简称索赔),调动相关管理人员的积极性,切实维护公司合法权益,有效化解经营风险,促进项目部提高经济效益,根据公司有关规定,结合项目实际情况,制定本办法
第二条 本办法所称索赔,是指工程项目合同履行过程中,符合法律法规和合同规定的,有利于增加项目经济效益的合同价格调整和由于非自身责任造成的工程项目在经济和工期上的损失,向业主方要求赔偿的行为变更设计索赔按业主的变更程序执行,本办法不涉及相关内容
第三条 索赔是在低价竞标的建筑市场条件下,化解经营风险,争取经济效益的重要途径,应始终成为项目部狠抓落实的重要日常工作
第四条 经理部全体人员应仔细学习合同文件,理解索赔条款,实行针对性措施提高我方索赔成功率,并减少业主向我方的索赔
第二章 组织机构及职责2
1 项目部成立索赔管理领导小组,由项目经理担任组长,总工程师担任副组长,领导班子及各部门负责人为小组成员,领导小组办公室设在合同部,负责日常工作

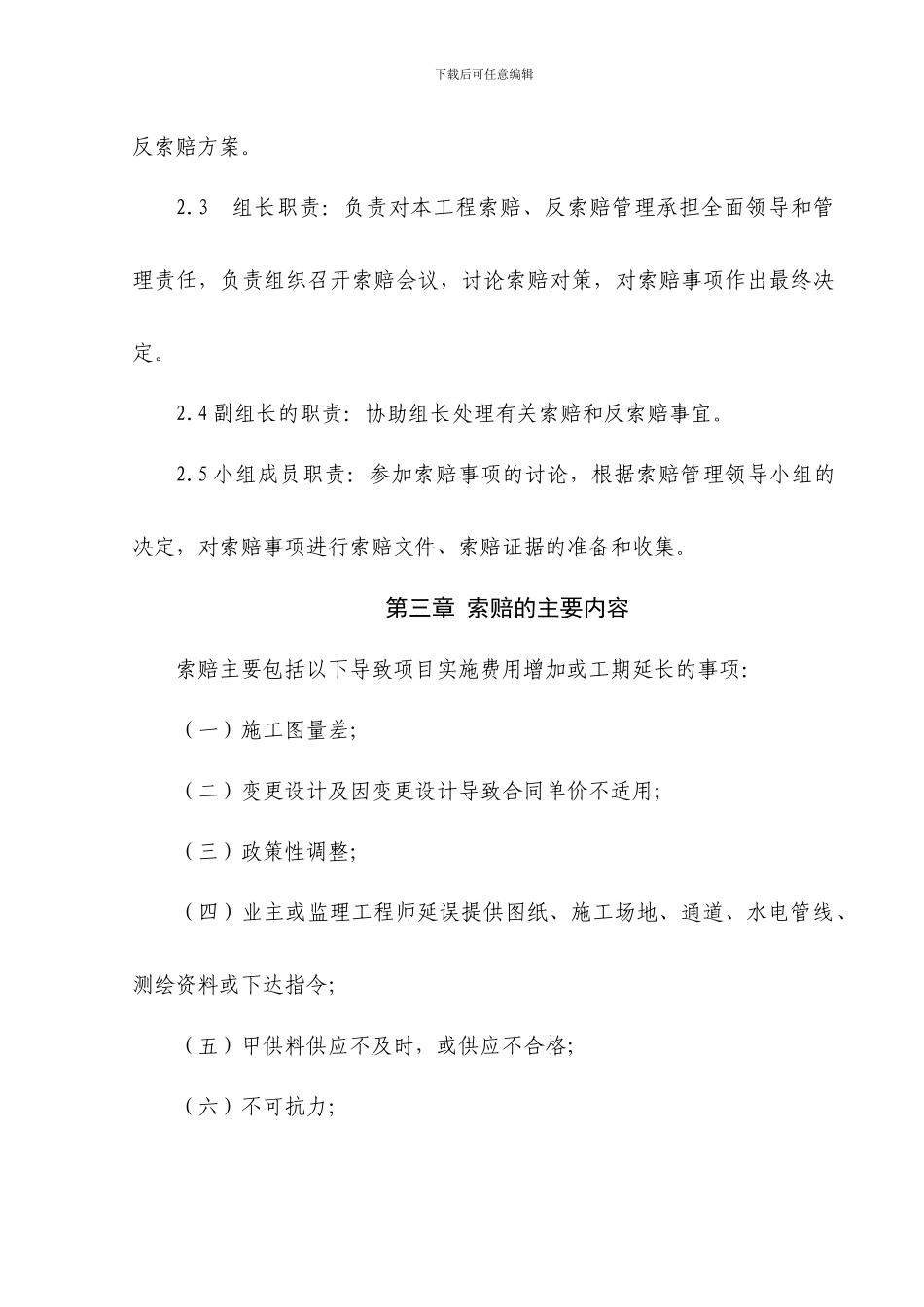

2 索赔管理领导小组是经理部索赔管理的领导机构,其职责是:负责对索赔和反索赔事项进行讨论,决定提出索赔或反索赔,并讨论索赔或下载后可任意编辑反索赔方案
3 组长职责:负责对本工程索赔、反索赔管理承担全面领导和管理责任,负责组织召开索赔会议,讨论索赔对策,对索赔事项作出最终决定
4 副组长的职责:协助组长处理有关索赔和反索赔事宜
5 小组成员职责:参加索赔事项的讨论,根据索赔管理领导小组的决定,对索赔事项进行索赔文件、索赔证据的准备和收集

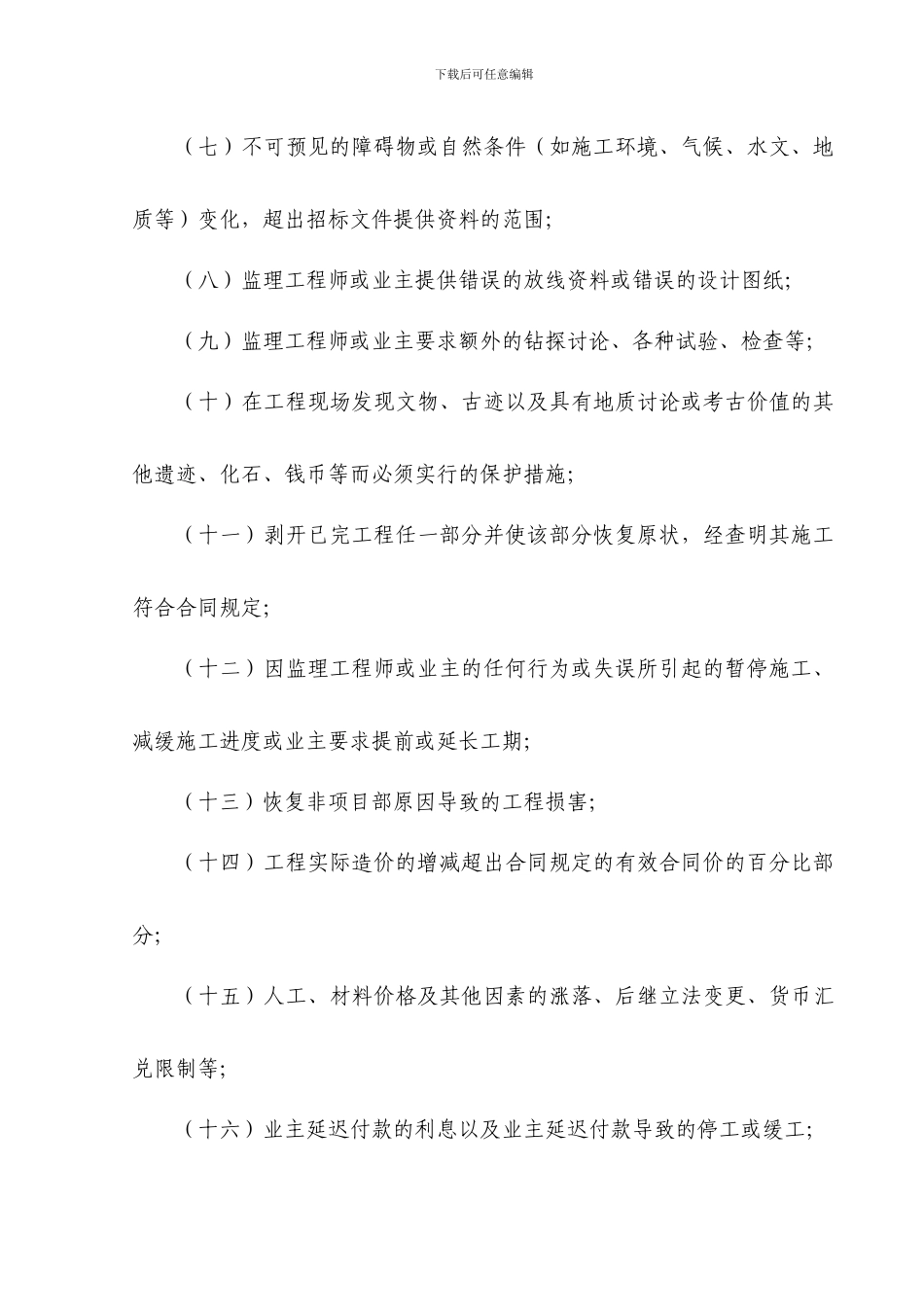

第三章 索赔的主要内容索赔主要包括以下导致项目实施费用增加或工期延长的事项:(一)施工图量差;(二)变更设计及因变更设计导致合同单价不适用;(三)政策性调整;(四)业主或监理工程师延误提供图纸、施工场地、通道、水电管线、测绘资料或下达指令;(五)甲
