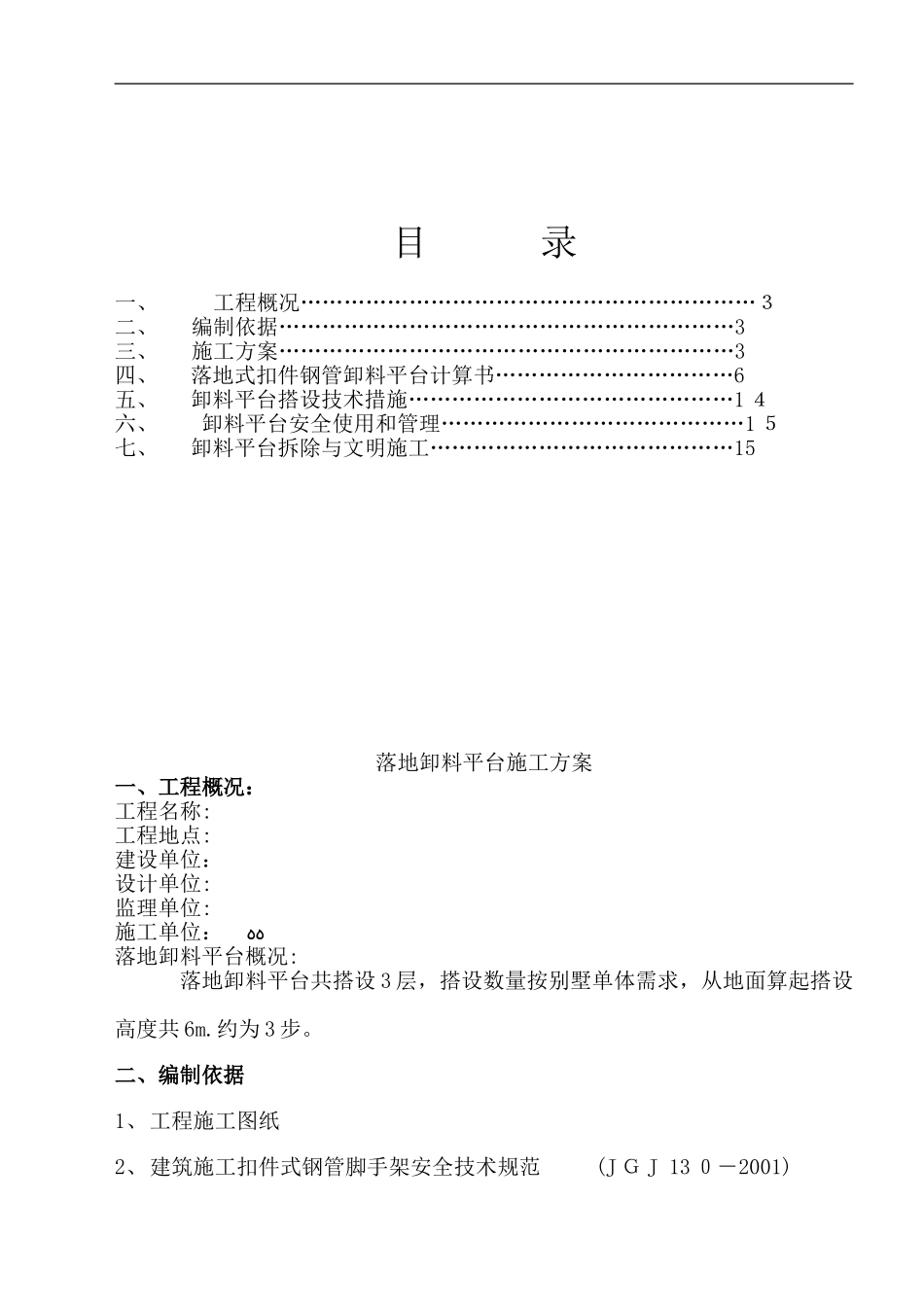

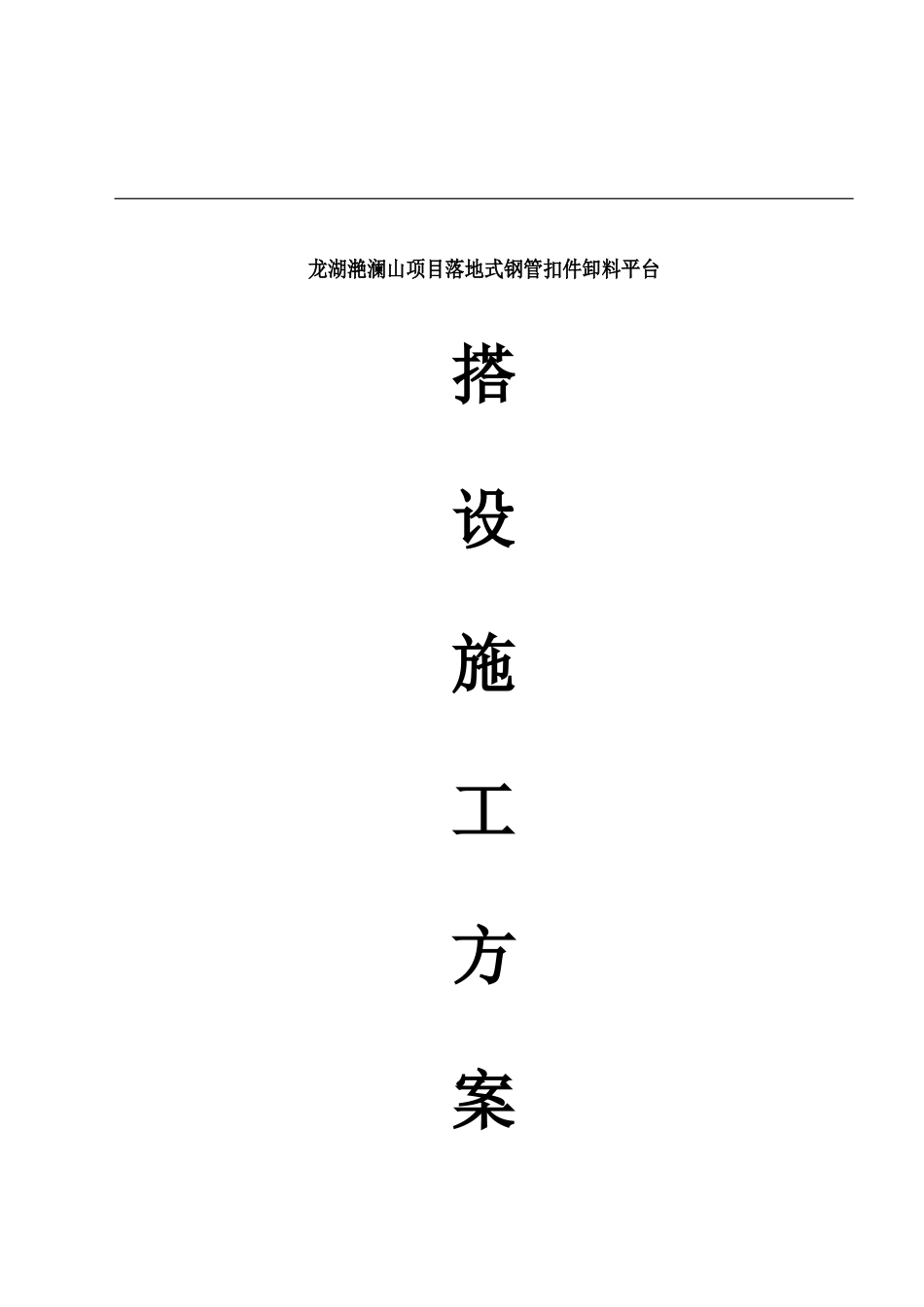

龙湖滟澜山项目落地式钢管扣件卸料平台搭设施工方案目录一、工程概况………………………………………………………3二、编制依据………………………………………………………3三、施工方案………………………………………………………3四、落地式扣件钢管卸料平台计算书……………………………6五、卸料平台搭设技术措施………………………………………14六、卸料平台安全使用和管理……………………………………15七、卸料平台拆除与文明施工……………………………………15落地卸料平台施工方案一、工程概况:工程名称:工程地点:建设单位:设计单位:监理单位:施工单位:ﻩﻩ落地卸料平台概况:落地卸料平台共搭设3层,搭设数量按别墅单体需求,从地面算起搭设高度共6m

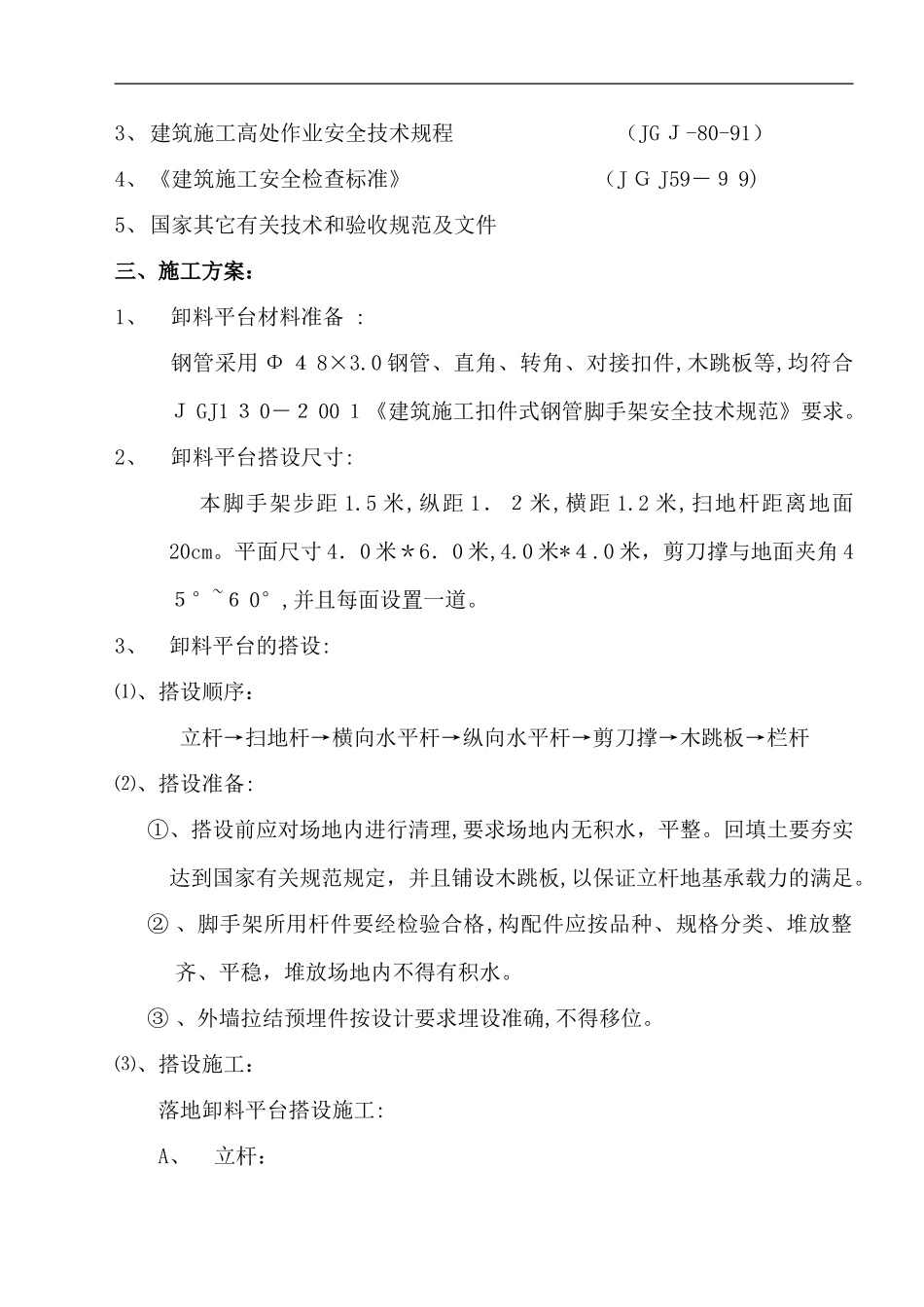

二、编制依据1、工程施工图纸2、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2001)3、建筑施工高处作业安全技术规程(JGJ-80-91)4、《建筑施工安全检查标准》(JGJ59-99)5、国家其它有关技术和验收规范及文件三、施工方案:1、卸料平台材料准备:钢管采用Φ48×3
0钢管、直角、转角、对接扣件,木跳板等,均符合JGJ130-2001《建筑施工扣件式钢管脚手架安全技术规范》要求
2、卸料平台搭设尺寸:本脚手架步距1
5米,纵距1.2米,横距1
2米,扫地杆距离地面20cm
平面尺寸4.0米*6.0米,4
0米,剪刀撑与地面夹角45°~60°,并且每面设置一道
3、卸料平台的搭设:⑴、搭设顺序:立杆→扫地杆→横向水平杆→纵向水平杆→剪刀撑→木跳板→栏杆⑵、搭设准备:①、搭设前应对场地内进行清理,要求场地内无积水,平整
回填土要夯实达到国家有关规范规定,并且铺设木跳板,以保证立杆地基承载力的满足
②、脚手架所用杆件要经检验合格,构配件应按品种、规格分类、堆放整齐、平稳,堆放场地内不得有积水
③、外墙拉结预埋件按
