实用标准文档目录1.编制依据2.工程概况和特点3.工程范围4.进度计划及施工组织5.作业条件6.机工具配备7.作业程序和安装工艺8.应注意的问题9.职业健康安全和环境因素风险控制计划(RCP)表1
ﻬ编制依据1.1华电国际邹县电厂热网改造施工图:1
2主厂房供热改造施工图60-Q9901S-T0101011
3《建筑结构荷载规范》GB50009-20011
4《混凝土结构加固设计规范》GB50367-20061.5《混凝土结构后锚固技术规程》JGJ145-20041
6《电力建设施工及验收技术规范》<锅炉机组篇>DL5210
7《火电施工质量检验及评定标准》电力部98版2
工程概况和特点本改造工程对3号机组汽轮机本体进行改造,主厂房内、厂区内建热网管道,并最终与2010年建设完成的热网首站蒸汽联箱连接
本次施工地点在汽机房,主要工作安装钢结构支架文案大全实用标准文档以承载蒸汽供热管道

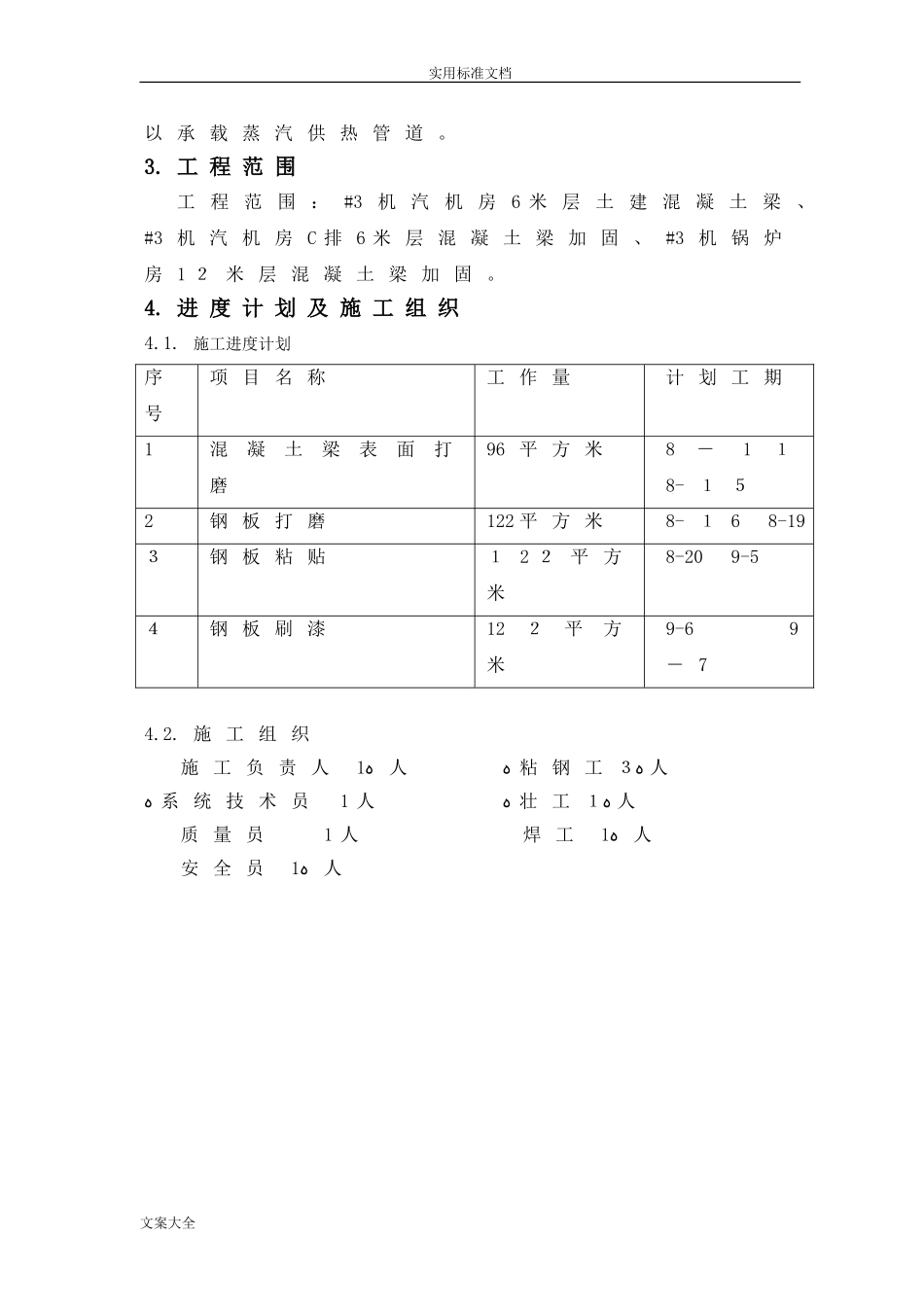

工程范围工程范围:#3机汽机房6米层土建混凝土梁、#3机汽机房C排6米层混凝土梁加固、#3机锅炉房12米层混凝土梁加固
进度计划及施工组织4
施工进度计划序号项目名称工作量计划工期1混凝土梁表面打磨96平方米8-118-152钢板打磨122平方米8-168-193钢板粘贴122平方米8-209-54钢板刷漆122平方米9-69-74
施工组织施工负责人ﻩ1人ﻩ系统技术员1人质量员1人安全员ﻩ1人ﻩ粘钢工ﻩ3人ﻩ壮工ﻩ1人焊工ﻩ1人文案大全实用标准文档5

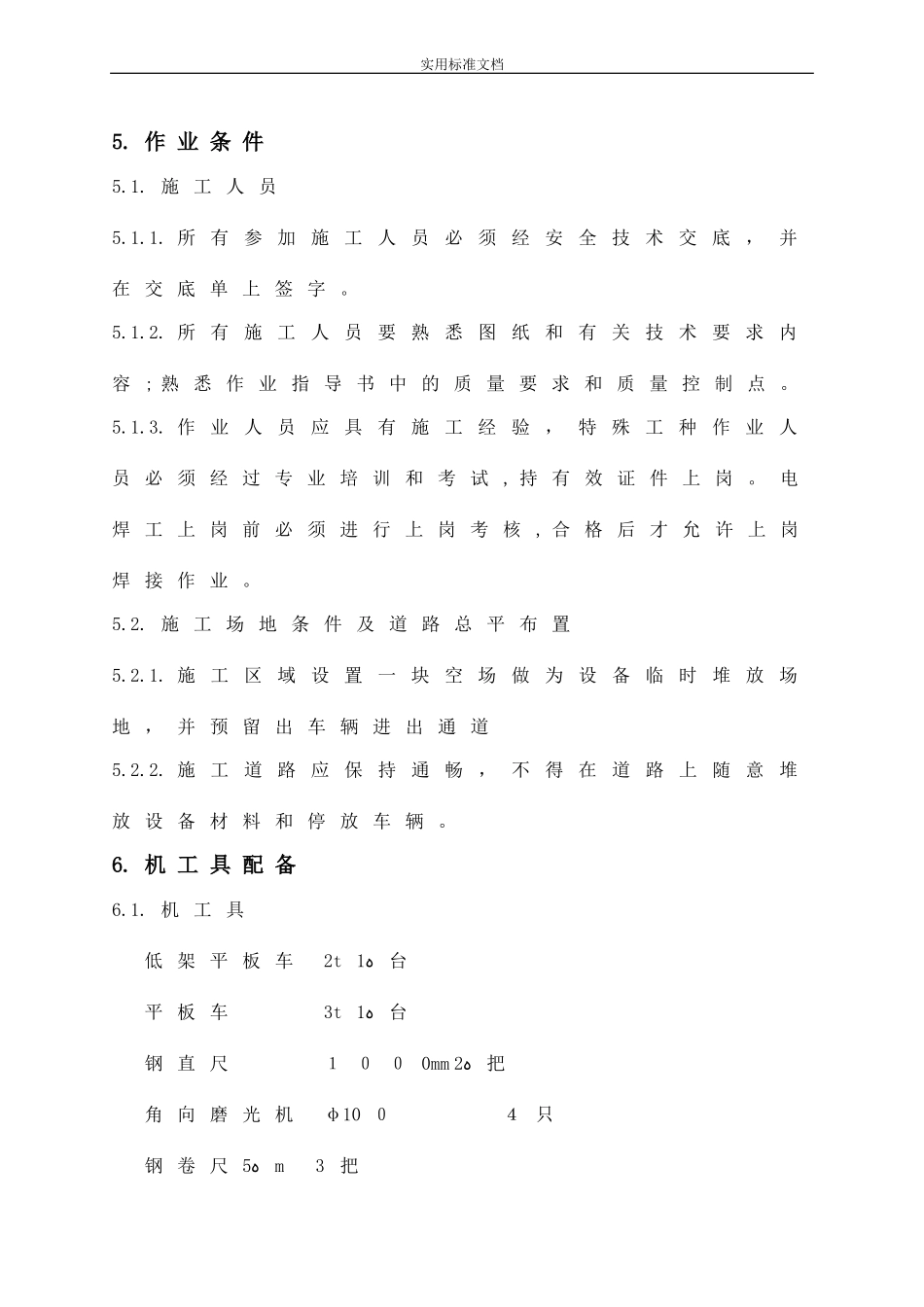

所有参加施工人员必须经安全技术交底,并在交底单上签字
所有施工人员要熟悉图纸和有关技术要求内容;熟悉作业指导书中的质量要求和质量控制点
作业人员应具有施工经验,特殊工种作业人员必须经过专业培训和考试,持有效证件上岗
电焊工上岗前必须进行上岗考核,合格后才允许上岗焊
