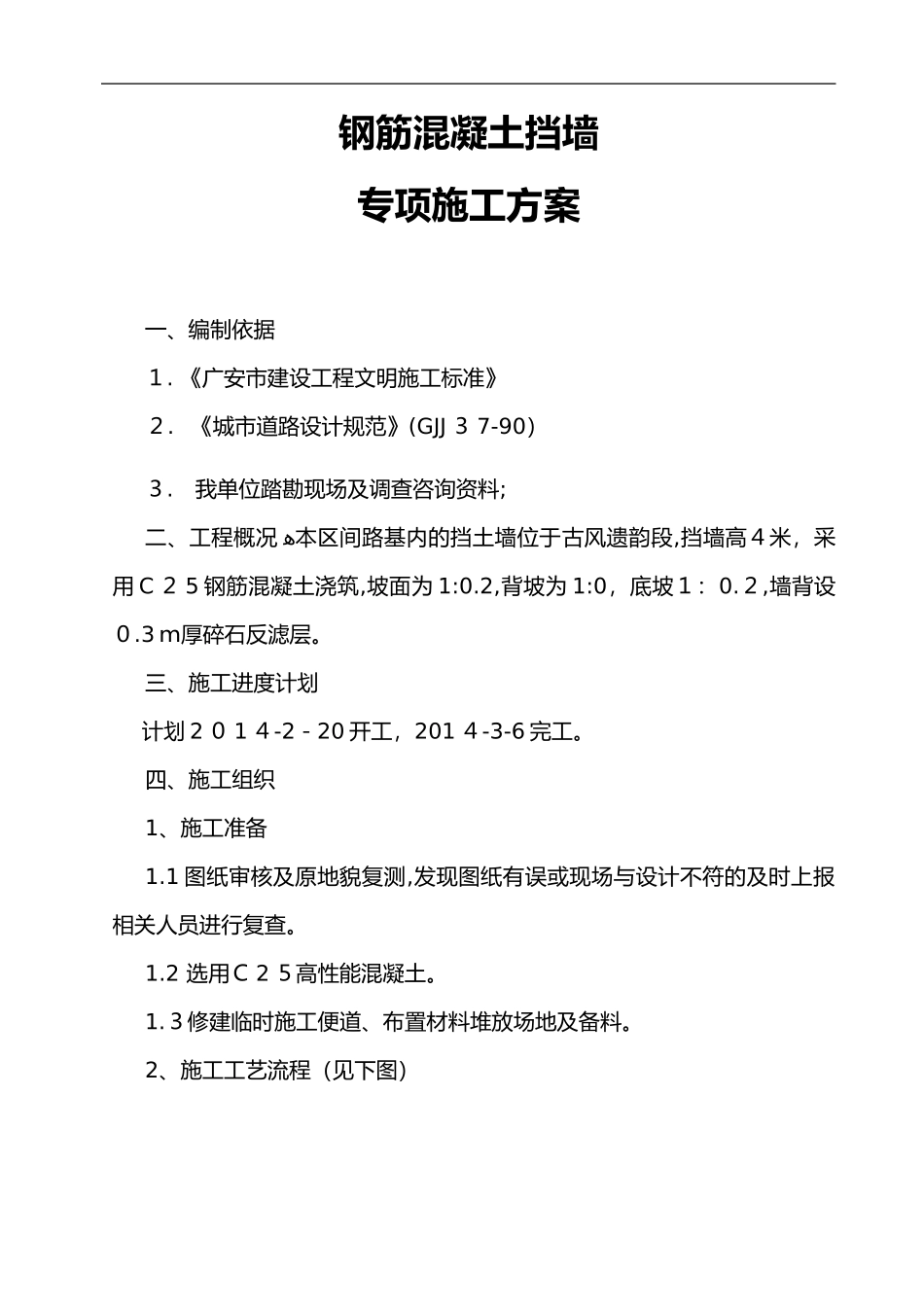

钢筋混凝土挡墙专项施工方案一、编制依据1
《广安市建设工程文明施工标准》2
《城市道路设计规范》(GJJ37-90)3
我单位踏勘现场及调查咨询资料;二、工程概况ﻫ本区间路基内的挡土墙位于古风遗韵段,挡墙高4米,采用C25钢筋混凝土浇筑,坡面为1:0
2,背坡为1:0,底坡1:0
2,墙背设0
3m厚碎石反滤层
三、施工进度计划计划2014-2-20开工,2014-3-6完工
四、施工组织1、施工准备1
1图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查
2选用C25高性能混凝土
3修建临时施工便道、布置材料堆放场地及备料

2、施工工艺流程(见下图)施工准备测量放线流水导流基槽开挖地基承载力检测立模加固安装泄水孔做滤水层浇筑混凝土拆除模板养护3、施工方案3
1施工场地准备3
1测量放线,定出桩位中心线及开挖边界线
2清除挡墙用地范围内的树桩、杂草、垃圾等所有障碍物,在基槽周围挖设排水沟,排除地表水
1基槽开挖采用人工凿除页岩施工,基底设计标高以上10cm时,重新进行测量放样,确定开挖正确不偏位的情况下用人工进行基底清理,确保基底符合设计及相关规范要求
3基础施工3.3
1钢筋混凝土采用沿槽浇筑,选用商品混凝土施工,严格控制配合比,钢筋按照设计图按规范绑扎
2采用插入式50型振动棒进行振捣,砼振捣密实,振捣过程中快插慢抽,无漏振,无蜂窝麻面等
3.3砼浇筑完成后及时养护,防止由于内外温差过大而产生砼收缩开裂

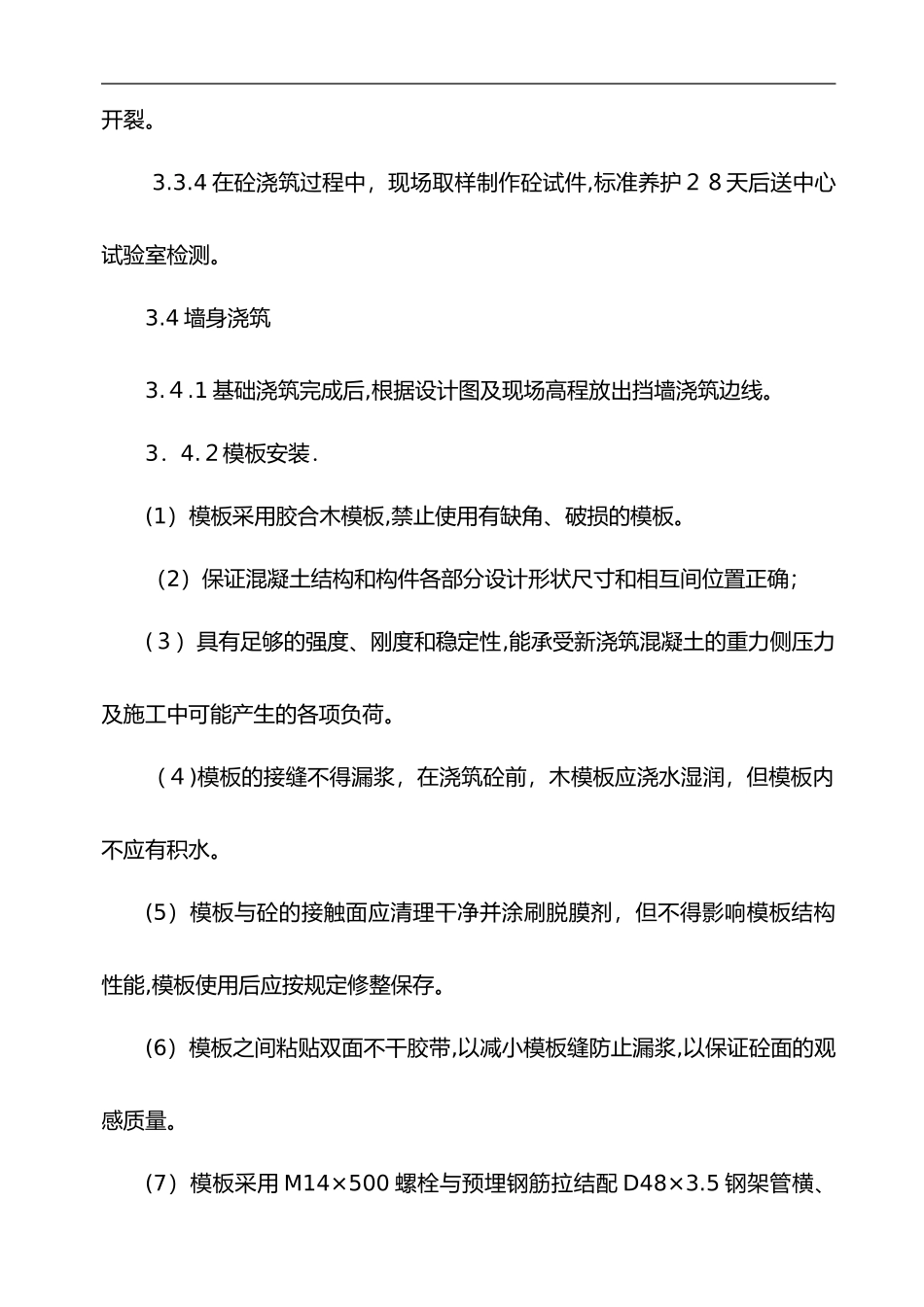

4在砼浇筑过程中,现场取样制作砼试件,标准养护28天后送中心试验室检测
4墙身浇筑3
1基础浇筑完成后,根据设计图及现场高程放出挡墙浇筑边线
2模板安装.(1)模板采用胶合木模板,禁止使用有缺角、破损的模板
(2)保证混凝土结构和构件各部分设计形状尺寸和相互间位置正确
