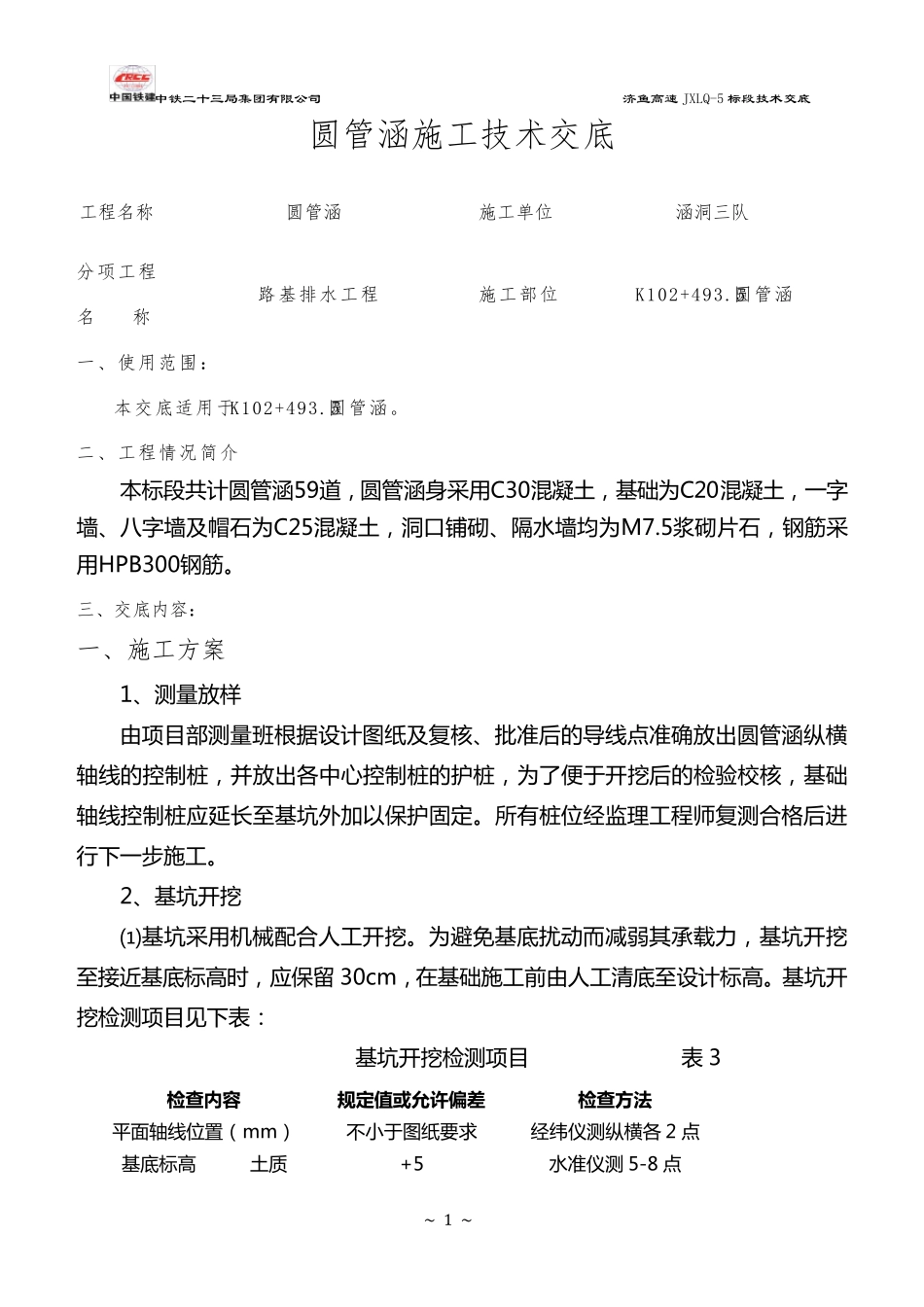

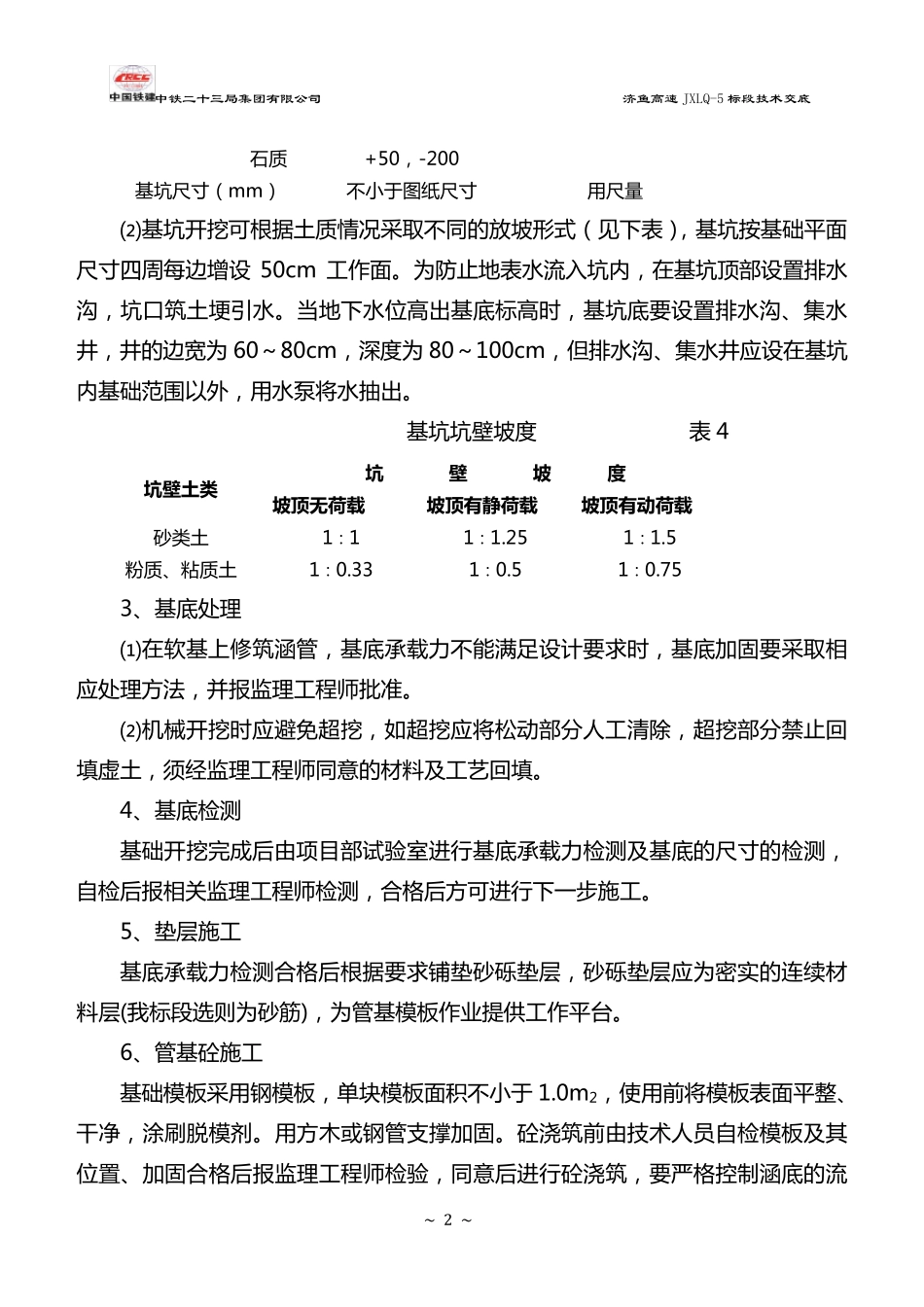

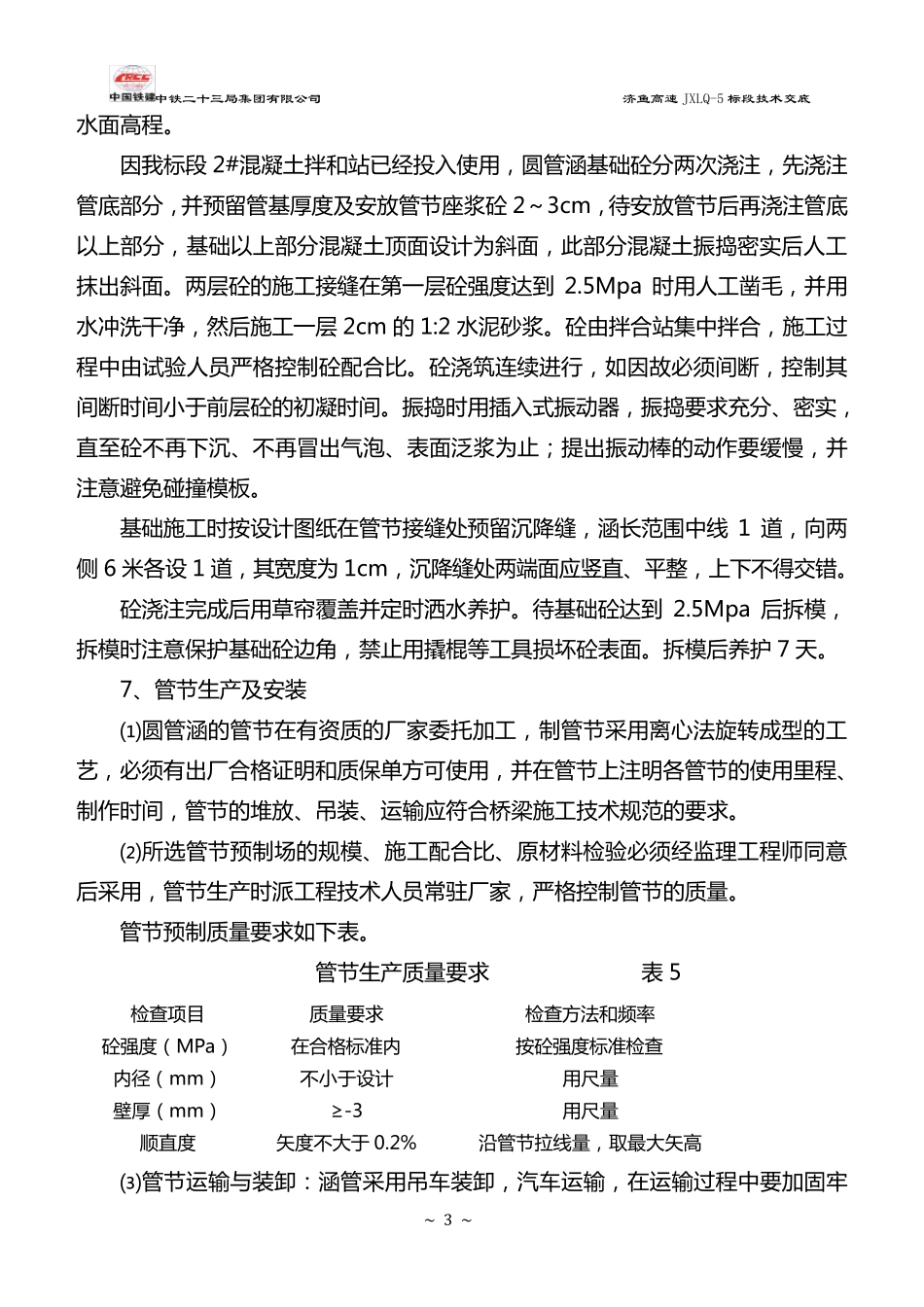

中铁二十三局集团有限公司 济鱼高速 JXLQ-5 标段技术交底 ~ 1 ~ 圆管涵施工技术交底 工程名称 圆管涵 施工单位 涵洞三队 分项工程名 称 路基排水工程 施工部位 K102+493.5圆管涵 一、使用范围: 本交底适用于K102+493.5圆管涵。 二、工程情况简介 本 标 段 共 计 圆 管 涵 59道 , 圆 管 涵 身 采 用 C30混 凝 土 , 基 础 为 C20混 凝 土 , 一 字墙 、 八 字 墙 及 帽 石 为 C25混 凝 土 , 洞 口 铺 砌 、 隔 水 墙 均 为 M7.5浆 砌 片 石 , 钢 筋 采用 HPB300钢 筋 。 三、交底内容: 一、施工方案 1、 测 量 放 样 由 项 目 部 测 量 班 根 据 设 计 图 纸 及 复 核 、 批 准 后 的 导 线 点 准 确 放 出 圆 管 涵 纵 横轴 线 的 控 制 桩 , 并 放 出 各 中 心 控 制 桩 的 护 桩 , 为 了 便 于 开 挖 后 的 检 验 校 核 , 基 础轴 线 控 制 桩 应 延 长 至 基 坑 外 加 以 保 护 固 定 。 所 有 桩 位 经 监 理 工 程 师 复 测 合 格 后 进行 下 一 步 施 工 。 2、 基 坑 开 挖 ⑴基 坑 采 用 机械配合 人工 开 挖 。 为 避免基 底扰动而减弱其承载力, 基 坑 开 挖至 接近基 底标 高时, 应 保 留 30cm, 在基 础 施 工 前由 人工 清底至 设 计 标 高。 基 坑 开挖 检 测 项 目 见下 表: 基 坑 开 挖 检 测 项 目 表 3 检 查 内 容 规 定 值或允许偏差 检 查 方法 平面轴 线 位 置(mm) 不小于 图 纸 要求 经 纬仪测 纵 横 各 2 点 基 底标 高 土 质 +5 水 准 仪测 5-8 点 中铁二十三局集团有限公司 济鱼高速 JXLQ-5 标段技术交底 ~ 2 ~ 石 质 +50, -200 基 坑 尺 寸 ( mm) 不 小 于 图 纸 尺 寸 用 尺 量 ⑵ 基 坑 开 挖 可 根 据 土 质 情 况 采 取 不 同 的 放 坡 形 式 ( 见 下 表 ), 基 坑 按 基 础 平 面尺 寸 四 周 每 边 增 设50cm 工 作 面 。 为 防 止 地 表 水 流 入 坑 内 , 在 基 坑 顶 部 设 置 排 水沟 , 坑 口 筑 土 埂 引 水 。 当 地 下 水 位 高 出 基 底 标 高 时 , 基...
