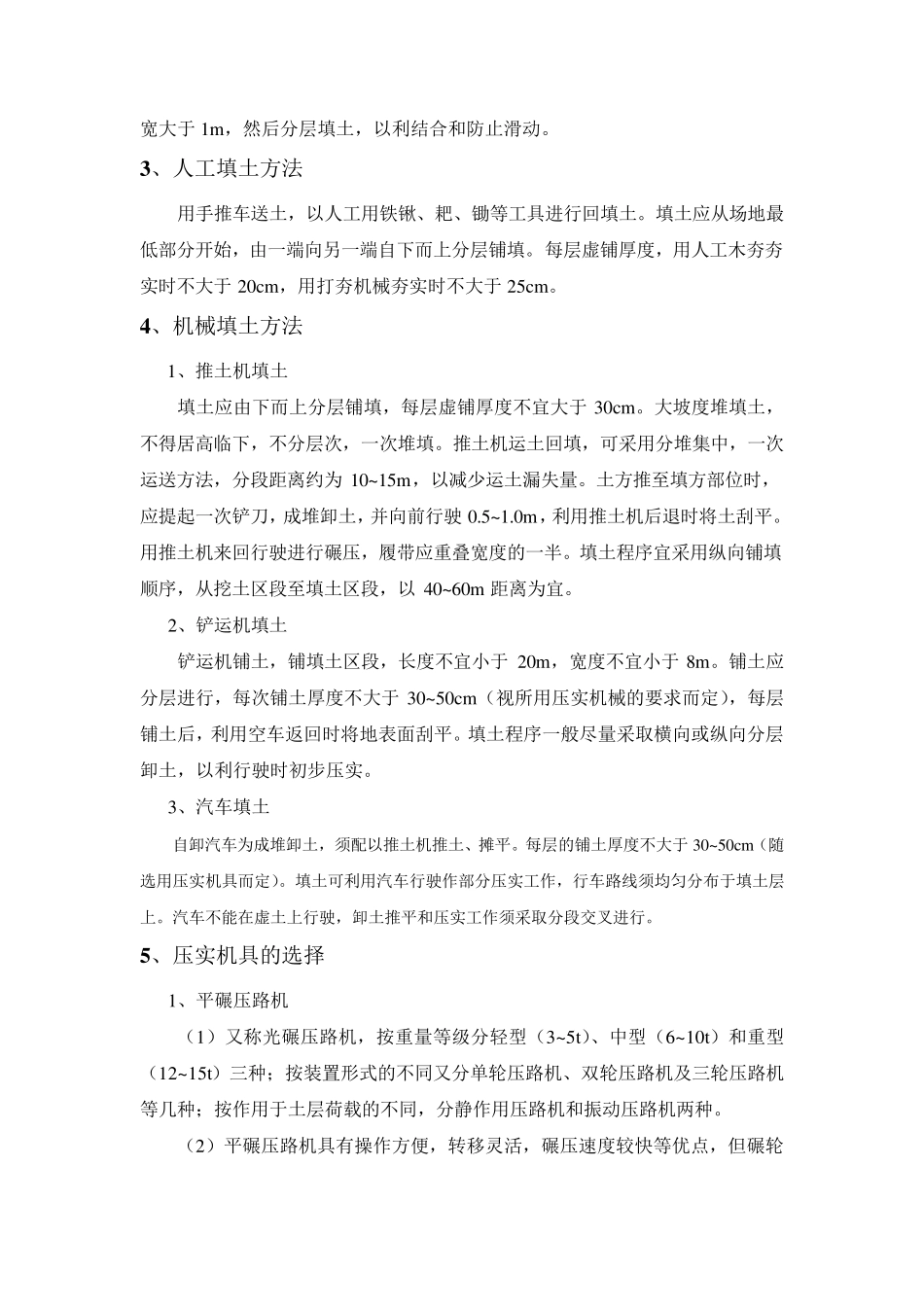

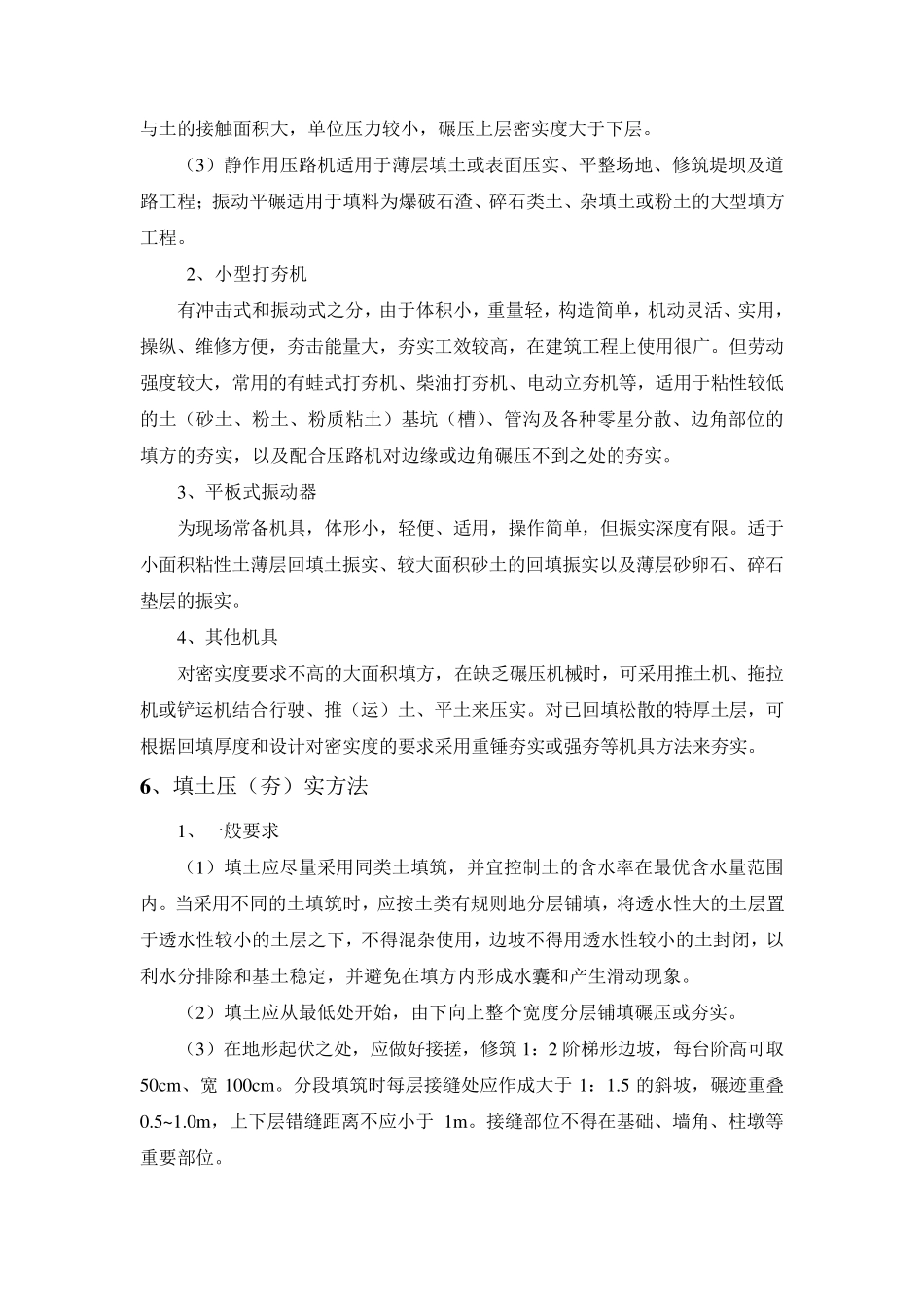

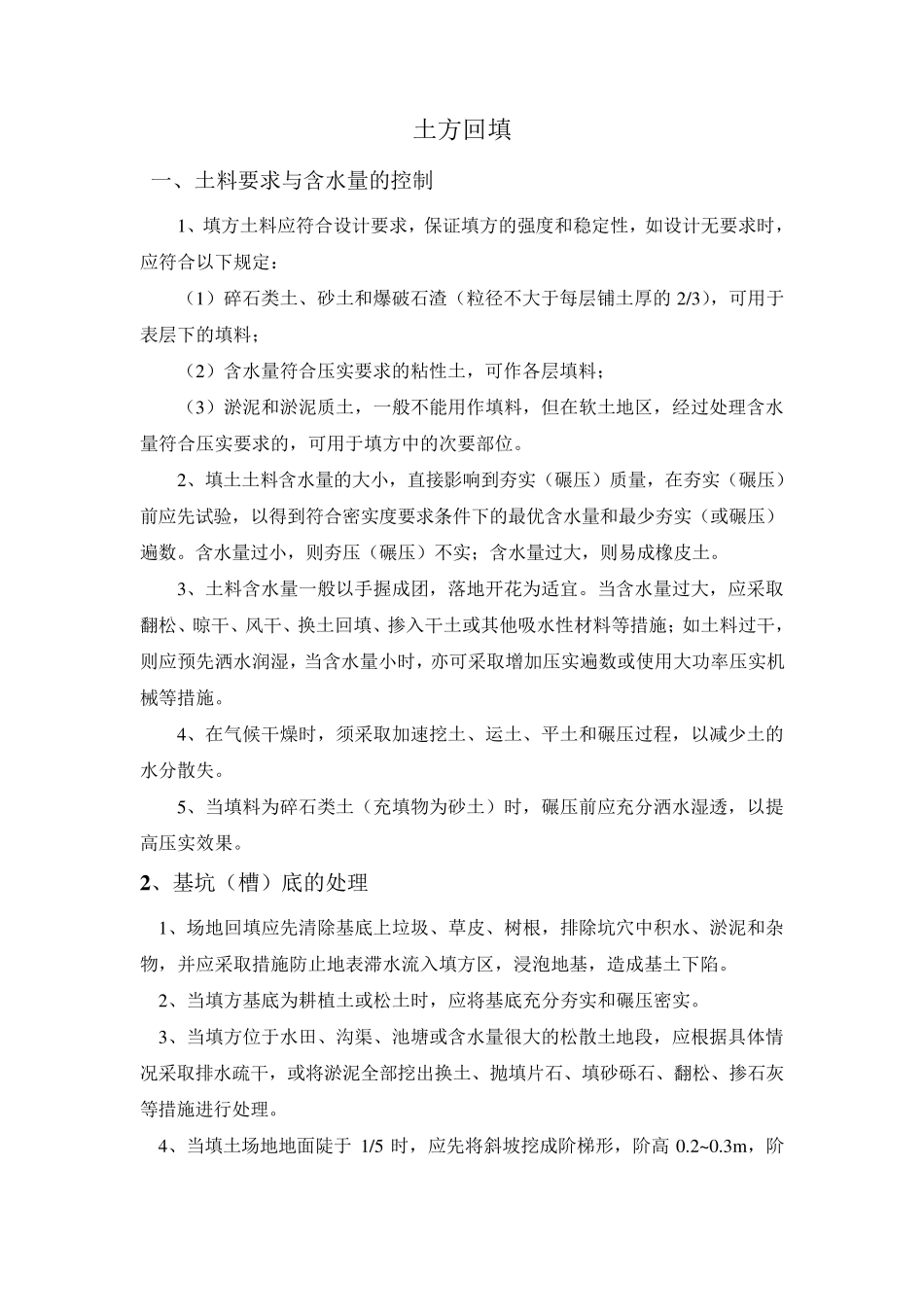

土方回填 一、土料要求与含水量的控制 1、填方土料应符合设计要求,保证填方的强度和稳定性,如设计无要求时,应符合以下规定: (1)碎石类土、砂土和爆破石渣(粒径不大于每层铺土厚的 2/3),可用于表层下的填料; (2)含水量符合压实要求的粘性土,可作各层填料; (3)淤泥和淤泥质土,一般不能用作填料,但在软土地区,经过处理含水量符合压实要求的,可用于填方中的次要部位。 2、填土土料含水量的大小,直接影响到夯实(碾压)质量,在夯实(碾压)前应先试验,以得到符合密实度要求条件下的最优含水量和最少夯实(或碾压)遍数。含水量过小,则夯压(碾压)不实;含水量过大,则易成橡皮土。 3、土料含水量一般以手握成团,落地开花为适宜。当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施;如土料过干,则应预先洒水润湿,当含水量小时,亦可采取增加压实遍数或使用大功率压实机械等措施。 4、在气候干燥时,须采取加速挖土、运土、平土和碾压过程,以减少土的水分散失。 5、当填料为碎石类土(充填物为砂土)时,碾压前应充分洒水湿透,以提高压实效果。 2 、基坑(槽)底的处理 1、场地回填应先清除基底上垃圾、草皮、树根,排除坑穴中积水、淤泥和杂物,并应采取措施防止地表滞水流入填方区,浸泡地基,造成基土下陷。 2、当填方基底为耕植土或松土时,应将基底充分夯实和碾压密实。 3、当填方位于水田、沟渠、池塘或含水量很大的松散土地段,应根据具体情况采取排水疏干,或将淤泥全部挖出换土、抛填片石、填砂砾石、翻松、掺石灰等措施进行处理。 4、当填土场地地面陡于 1/5 时,应先将斜坡挖成阶梯形,阶高 0.2~0.3m,阶宽大于1m,然后分层填土,以利结合和防止滑动。 3 、人工填土方法 用手推车送土,以人工用铁锹、耙、锄等工具进行回填土。填土应从场地最低部分开始,由一端向另一端自下而上分层铺填。每层虚铺厚度,用人工木夯夯实时不大于20cm,用打夯机械夯实时不大于25cm。 4 、机械填土方法 1、推土机填土 填土应由下而上分层铺填,每层虚铺厚度不宜大于30cm。大坡度堆填土,不得居高临下,不分层次,一次堆填。推土机运土回填,可采用分堆集中,一次运送方法,分段距离约为 10~ 15m,以减少运土漏失量。土方推至填方部位时,应提起一次铲刀,成堆卸土,并向前行驶 0.5~ 1.0m,利用推土机后退时将土刮平。用推土机来回行驶进行碾压,履带应重叠宽度的一...
