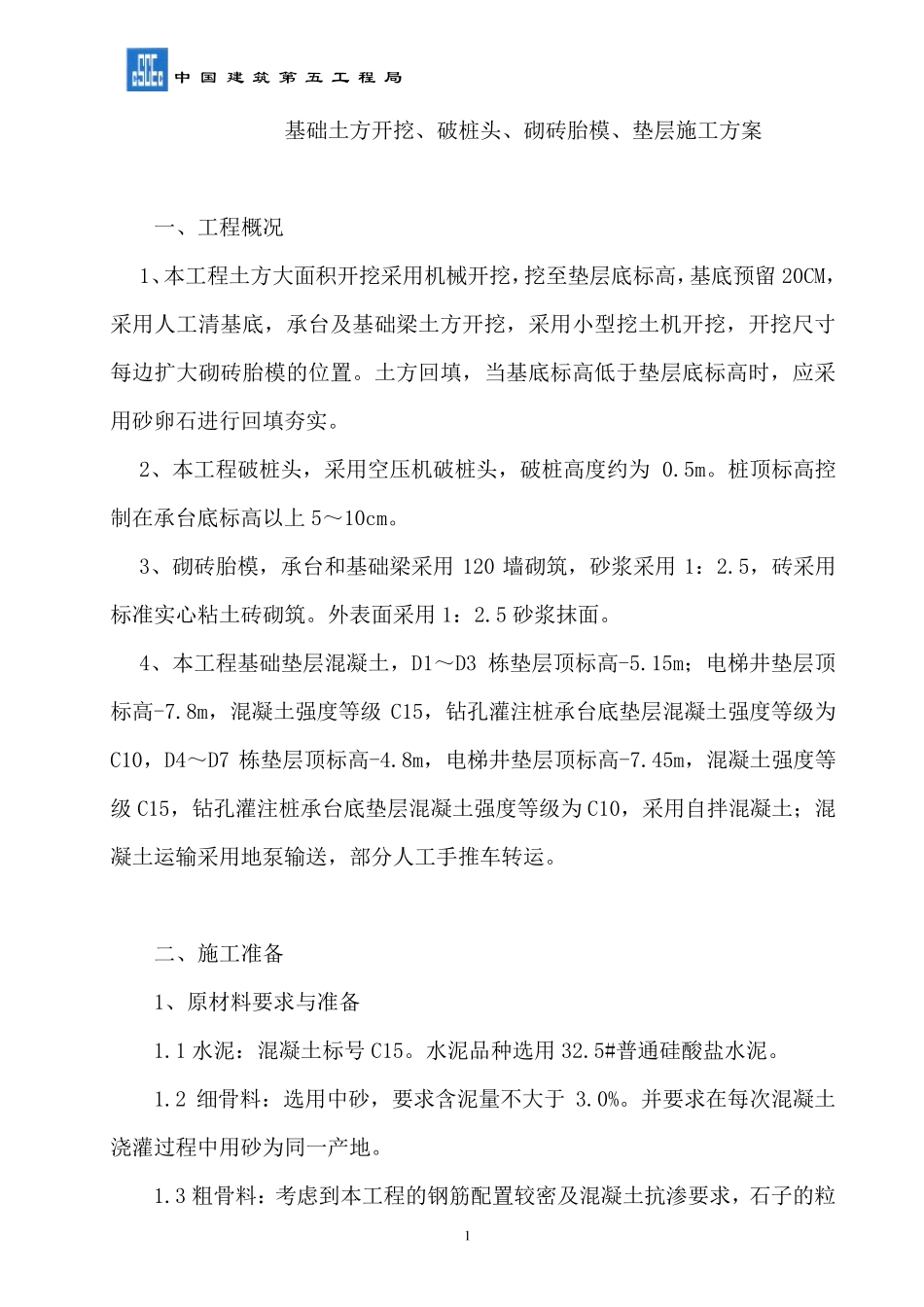

中 国 建 筑 第 五 工 程 局 1 基础土方开挖、破桩头、砌砖胎模、垫层施工方案 一、工程概况 1、本工程土方大面积开挖采用机械开挖,挖至垫层底标高,基底预留 20CM,采用人工清基底,承台及基础梁土方开挖,采用小型挖土机开挖,开挖尺寸每边扩大砌砖胎模的位置
土方回填,当基底标高低于垫层底标高时,应采用砂卵石进行回填夯实
2、本工程破桩头,采用空压机破桩头,破桩高度约为 0
桩顶标高控制在承台底标高以上 5~10cm
3、砌砖胎模,承台和基础梁采用 120 墙砌筑,砂浆采用 1:2
5,砖采用标准实心粘土砖砌筑
外表面采用 1:2
5 砂浆抹面
4、本工程基础垫层混凝土,D1~D3 栋垫层顶标高-5
15m;电梯井垫层顶标高-7
8m,混凝土强度等级 C15,钻孔灌注桩承台底垫层混凝土强度等级为C10,D4~D7 栋垫层顶标高-4
8m,电梯井垫层顶标高-7
45m,混凝土强度等级 C15,钻孔灌注桩承台底垫层混凝土强度等级为 C10,采用自拌混凝土;混凝土运输采用地泵输送,部分人工手推车转运
二、施工准备 1、原材料要求与准备 1
1 水泥:混凝土标号C15
水泥品种选用 32
5#普通硅酸盐水泥
2 细骨料:选用中砂,要求含泥量不大于 3
并要求在每次混凝土浇灌过程中用砂为同一产地
3 粗骨料:考虑到本工程的钢筋配置较密及混凝土抗渗 要求,石子 的粒 中 国 建 筑 第 五 工 程 局 2 径不宜过大
选用粒径20~40mm 的卵石,要求含泥量不大于1
并要求在每次混凝土浇灌过程中的所有石子为同一产地
4 水:选用自来水为拌和水
5 砖:采用普通实心粘土砖,强度等级须符合设计要求,并应规格一致
6 所有用于本工程的材料均必须有出厂合格证、质量保证书,否则不得投入使用
2、机械设备及仪器 2
1 挖土机:是土方
