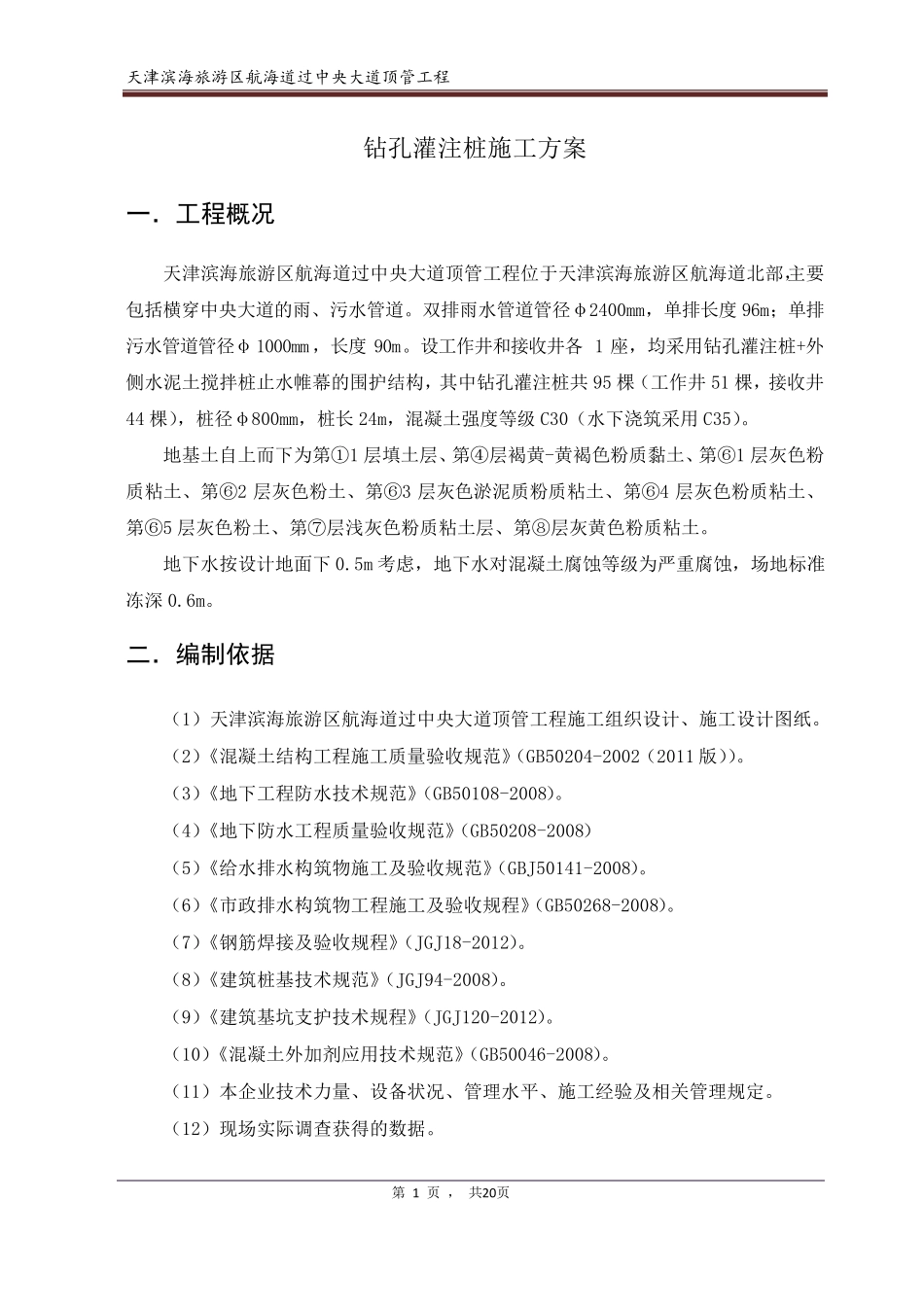

天津滨海旅游区航海道过中央大道顶管工程 第 1 页 , 共20页 钻孔灌注桩施工方案 一.工程概况 天津滨海旅游区航海道过中央大道顶管工程位于天津滨海旅游区航海道北部,主要包括横穿中央大道的雨、污水管道。双排雨水管道管径φ2400mm,单排长度 96m;单排污水管道管径φ 1000mm ,长度 90m。设工作井和接收井各 1 座,均采用钻孔灌注桩+外侧水泥土搅拌桩止水帷幕的围护结构,其中钻孔灌注桩共95 棵(工作井 51 棵,接收井44 棵),桩径φ800mm,桩长 24m,混凝土强度等级 C30(水下浇筑采用 C35)。 地基土自上而下为第①1 层填土层、第④层褐黄-黄褐色粉质黏土、第⑥1 层灰色粉质粘土、第⑥2 层灰色粉土、第⑥3 层灰色淤泥质粉质粘土、第⑥4 层灰色粉质粘土、第⑥5 层灰色粉土、第⑦层浅灰色粉质粘土层、第⑧层灰黄色粉质粘土。 地下水按设计地面下 0.5m 考虑,地下水对混凝土腐蚀等级为严重腐蚀,场地标准冻深 0.6m。 二.编制依据 (1)天津滨海旅游区航海道过中央大道顶管工程施工组织设计、施工设计图纸。 (2)《混凝土结构工程施工质量验收规范》(GB50204-2002(2011 版))。 (3)《地下工程防水技术规范》(GB50108-2008)。 (4)《地下防水工程质量验收规范》(GB50208-2008) (5)《给水排水构筑物施工及验收规范》(GBJ50141-2008)。 (6)《市政排水构筑物工程施工及验收规程》(GB50268-2008)。 (7)《钢筋焊接及验收规程》(JGJ18-2012)。 (8)《建筑桩基技术规范》(JGJ94-2008)。 (9)《建筑基坑支护技术规程》(JGJ120-2012)。 (10)《混凝土外加剂应用技术规范》(GB50046-2008)。 (11)本企业技术力量、设备状 况 、管理 水平 、施工经 验及相 关 管理 规定 。 (12)现 场实 际 调 查 获 得 的数 据 。 天津滨海旅游区航海道过中央大道顶管工程 第 2 页 , 共20页 三.施工组织机构及人员配备 项目经理部驻地设在海滨大道联络线与中央大道交接处,距离施工现场较近,交通方便。项目经理部设领导层和职能部门,领导层由项目经理、副经理、总工程师组成;职能部门由综合办公室、工程技术部、安全质量部、物资设备部、计划财务部和试验室6 个部门组成。 结合我单位的实际情况,综合考虑施工进度计划安排,择优选调富有钻孔灌注桩施工经验的作业队伍并配备专业技术人员指导施工,具体人员配置如下: 钻孔灌注桩施工人员配置表 序号...
