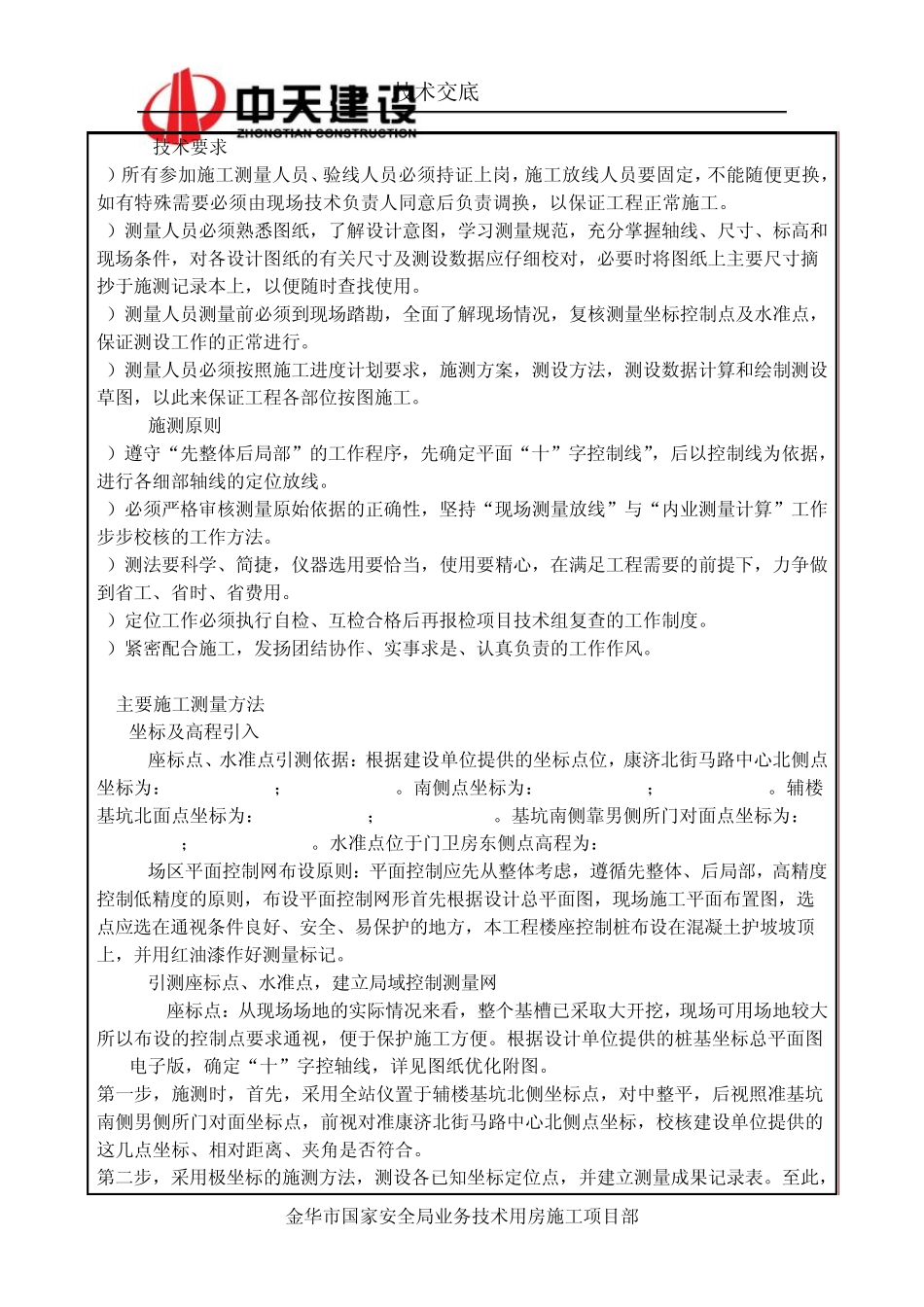

金华市国家安全局业务技术用房施工项目部 技 术 交 底 、图纸优化、实量实测成果表 工序部位:基坑定位放线 实量实测日期: 编号: 工程名称: 金华市国家安全局业务技术用房 勘察单位 金华市大华地质勘察院 建设单位 金华市国家安全局 监理单位 浙江致远监理咨询工程有限公司 设计单位 金华市城市规划设计院 施工单位 中天集团建设工程有限公司 实量实测检查存在的问题: 问题整改情况: 施工组自检人 (签字) 技术组复查人 (签字) 建设单位复查人 (签字) 监理单位复查人 (签字) 注:本表后附技术交底、图纸优化、实量实测技术参数表,检查时对应各项进行实量实测。 金华市国家安全局业务技术用房施工项目部 技术交底 施工技术交底记录 工程名称 金华市国家安全局业务技术用房 施工单位 中天集团建设工程有限公司 交底部位 基础 工序名称 定位放线 交底提要: 定位放线的施工工艺及方法,安全措施。 交底内容: 1、概况 本工程±0.000相当于绝对标高 42.60m,由建设单位提供坐标点 4个,分别位于康济北街马路中心、基坑南北侧。 2、施工准备 2.1场地准备 基坑土方目前已挖至-8.000m,定位测量施工前先进行场地平整、清除障碍物后并可进行施工定位放线工作。 2.2测量仪器准备 根据本工程的规模、质量要求、施工进度确定所用的测量仪器,所有测量器具必须经专业法定检测部门检验合格后方可使用。使用时应严格遵照工程测量规范(GB50026-2007)要求操作、保管及维护,并设立测量设备台帐。 测量仪器配备一览表 序号 测量仪器名称 型号规格 单位 数量 备注 1 光学经纬仪 FDT2CSL 台 1 2 自动安平水准仪 DSZ2 台 2 3 全站仪 瑞得 RTS-820 台 1 4 钢卷尺 50m 把 1 5 5m 把 2 6 塔尺 5m 把 2 2.3 技术准备 2.3.1施测组织 1)本项目部特派专业测量人员成立测量小组,根据建设单位给定的坐标点和高程控制点进行施测 ,并按规定程序检查验收。 2)测量人员及组成 : 测量负责人 : 1名。测量技术员 : 1名。测量员: 2名。 金华市国家安全局业务技术用房施工项目部 技术交底 2.3.2 技术要求 1)所有参加施工测量人员、验线人员必须持证上岗,施工放线人员要固定,不能随便更换,如有特殊需要必须由现场技术负责人同意后负责调换,以保证工程正常施工。 2)测量人员必须熟悉图纸,了解设计意图,学习测量规范,充分掌握轴线、尺寸、标高和...
