安全技术交底记录 1 鲁DQ-005 工程名称 潍坊市人民医院外科病房楼 施工单位 北京城建亚泰建设集团有限公司 交底部位 基础筏板 交底时间 2 0 1 4 年1 1 月4 日 交底提要:基础接地装置安装 一、 施工准备 1、 技术准备 按照已批准的施工组织设计(施工方案)和工艺要求进行施工
按施工图设计复查接地装置处是否有交叉管线或设备妨碍接地装置施工,如有应与监理(建设)单位协商采取措施
2、施工机具准备 主要安装机具: 电焊机、气焊工具、切割机、钢锯、台钳案子、常用电工工具、活扳手、钢丝刷子、毛刷
主要检测器具:卷尺、接地电阻测试仪等
3、 接地装置的作业条件 利用基础桩基或底板钢筋做接地装置、桩基和底板,底板与柱筋应绑扎好

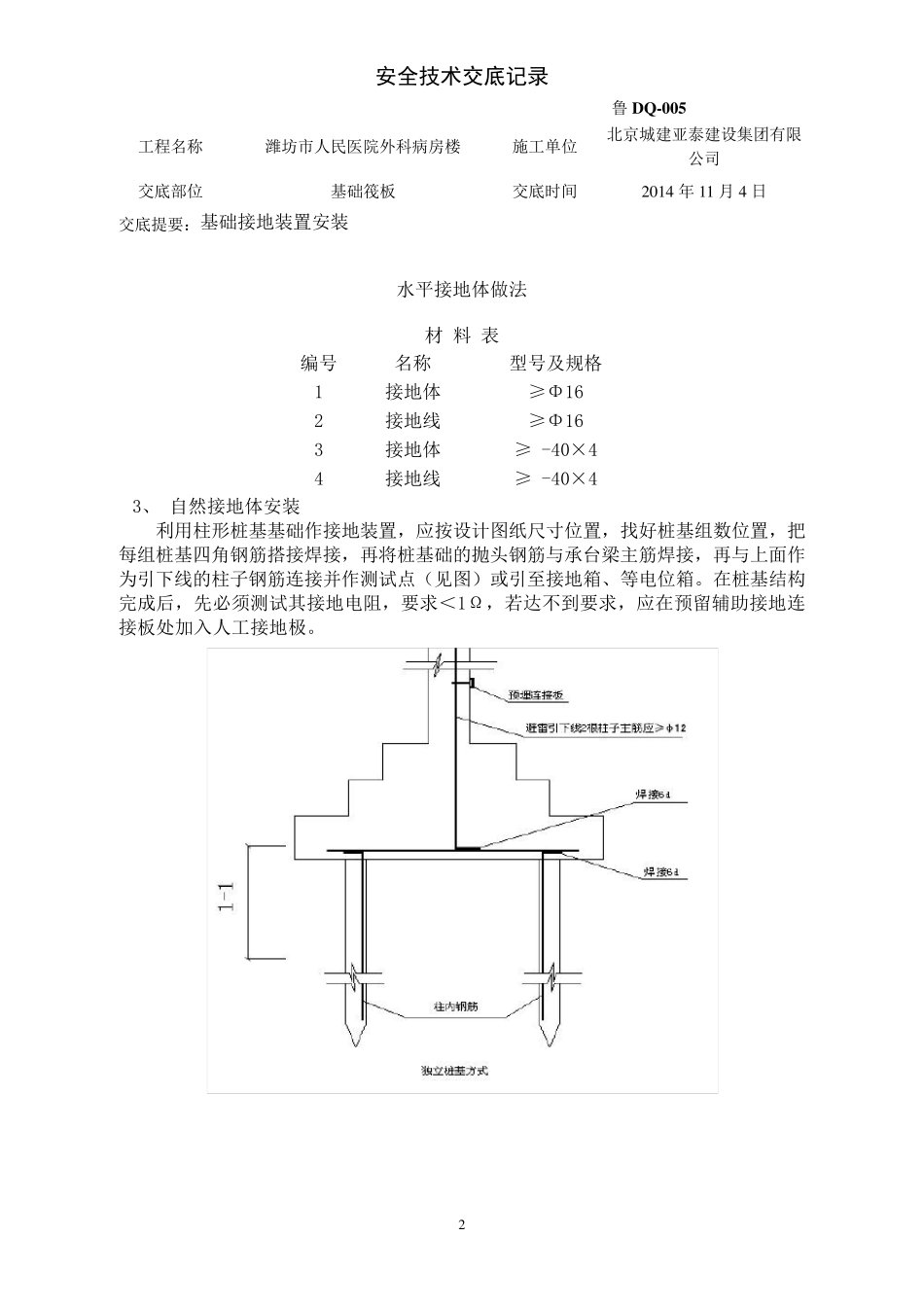

二、施工工艺 1、利用基础接地装置安装工艺流程 2、水平接地体安装 安全技术交底记录 2 鲁DQ-005 工程名称 潍坊市人民医院外科病房楼 施工单位 北京城建亚泰建设集团有限公司 交底部位 基础筏板 交底时间 2 0 1 4 年 1 1 月 4 日 交底提要:基础接地装置安装 水平接地体做法 材 料 表 编号 名称 型号及规格 1 接地体 ≥Φ16 2 接地线 ≥Φ16 3 接地体 ≥ -40×4 4 接地线 ≥ -40×4 3、 自然接地体安装 利用柱形桩基基础作接地装置,应按设计图纸尺寸位置,找好桩基组数位置,把每组桩基四角钢筋搭接焊接,再将桩基础的抛头钢筋与承台梁主筋焊接,再与上面作为引下线的柱子钢筋连接并作测试点(见图)或引至接地箱、等电位箱
在桩基结构完成后,先必须测试其接地电阻,要求<1Ω,若达不到要求,应在预留辅助接地连接板处加入人工接地极

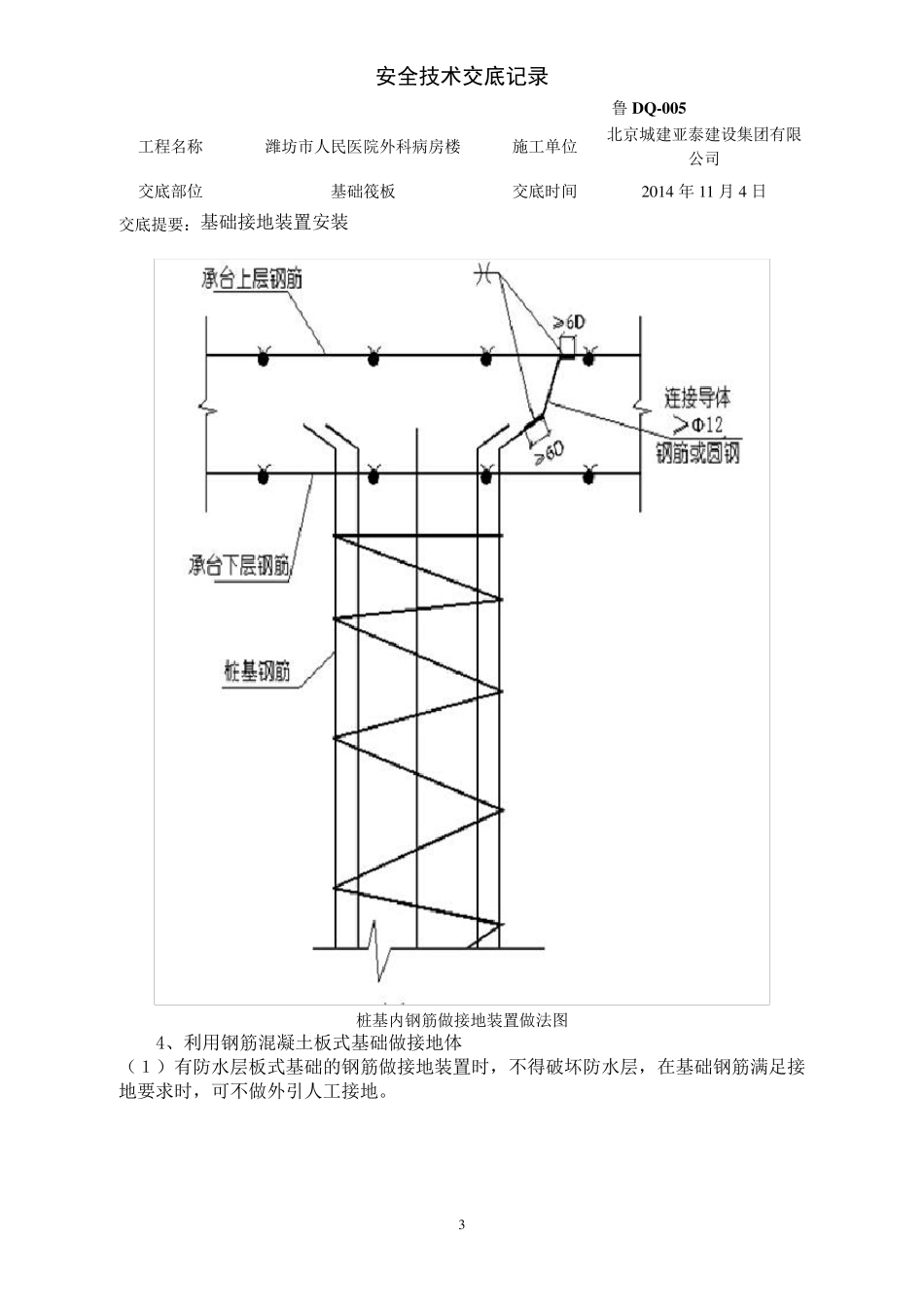

安全技术交底记录 3 鲁DQ-005 工程名称 潍坊市人民医院外科病房楼 施工单位 北京城建亚泰建设集团有限公司 交底部位 基础筏板 交底时间 2 0 1 4 年 1 1 月 4
