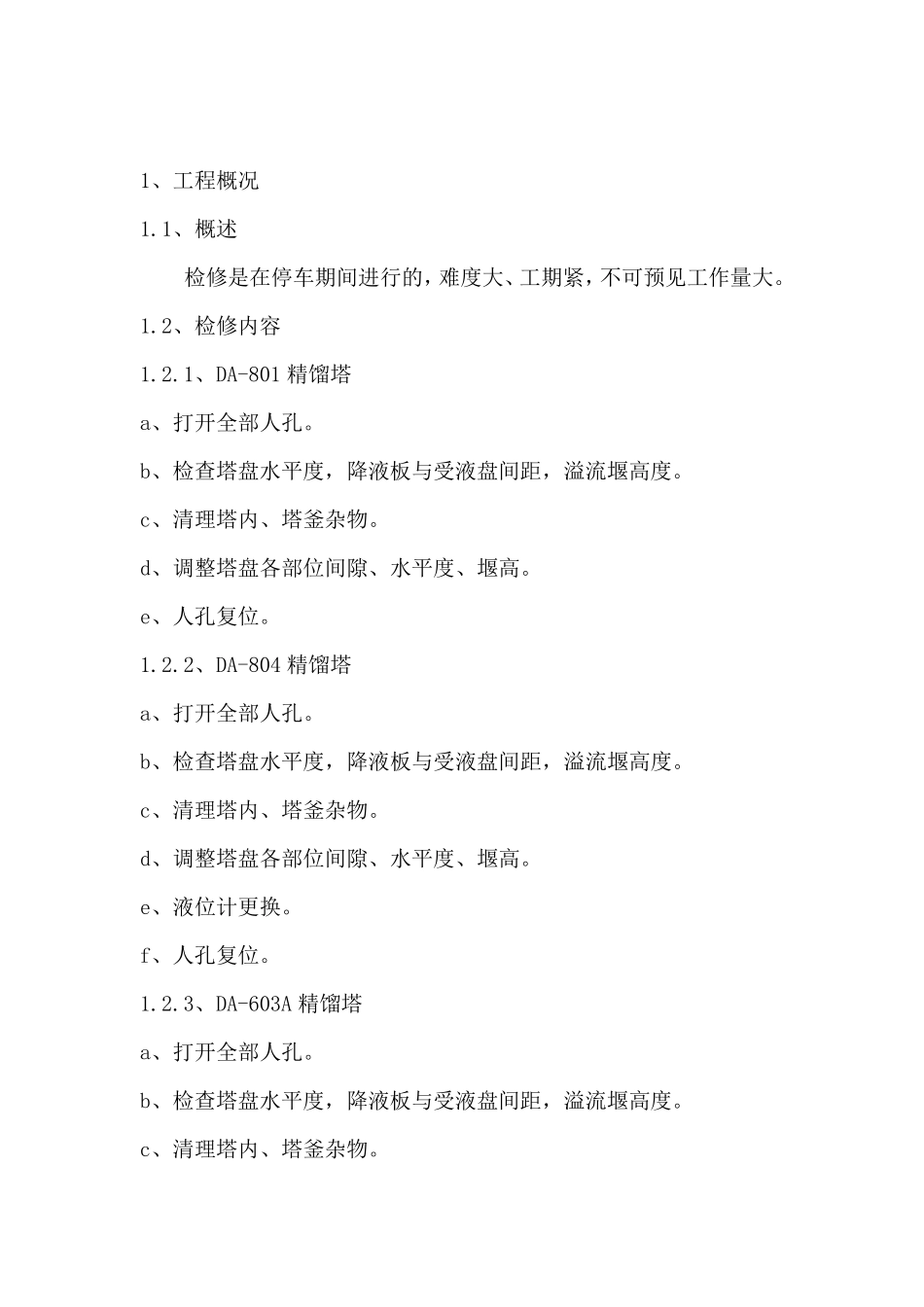

塔设备检修施工方案 1、工程概况 1
1、概述 检修是在停车期间进行的,难度大、工期紧,不可预见工作量大
2、检修内容 1
1、DA-801 精馏塔 a、打开全部人孔
b、检查塔盘水平度,降液板与受液盘间距,溢流堰高度
c、清理塔内、塔釜杂物
d、调整塔盘各部位间隙、水平度、堰高
e、人孔复位
2、DA-804 精馏塔 a、打开全部人孔
b、检查塔盘水平度,降液板与受液盘间距,溢流堰高度
c、清理塔内、塔釜杂物
d、调整塔盘各部位间隙、水平度、堰高
e、液位计更换
f、人孔复位
3、DA-603A 精馏塔 a、打开全部人孔
b、检查塔盘水平度,降液板与受液盘间距,溢流堰高度
c、清理塔内、塔釜杂物
d、调整塔盘各部位间隙、水平度、堰高
e、人孔复位

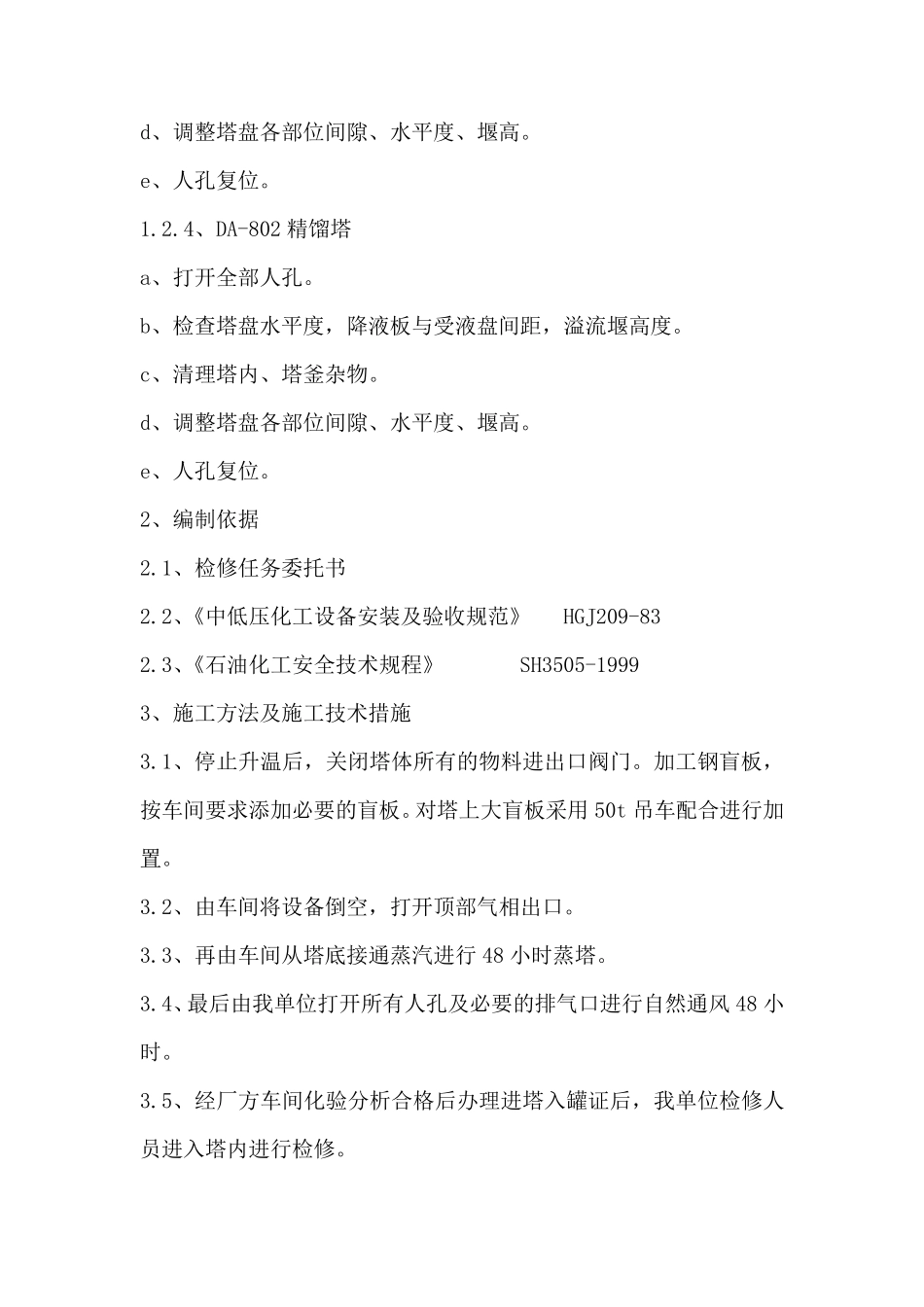

4、DA-802 精馏塔 a、打开全部人孔
b、检查塔盘水平度,降液板与受液盘间距,溢流堰高度
c、清理塔内、塔釜杂物
d、调整塔盘各部位间隙、水平度、堰高
e、人孔复位
2、编制依据 2
1、检修任务委托书 2
2、《中低压化工设备安装及验收规范》 HGJ209-83 2
3、《石油化工安全技术规程》 SH3505-1999 3、施工方法及施工技术措施 3
1、停止升温后,关闭塔体所有的物料进出口阀门
加工钢盲板,按车间要求添加必要的盲板
对塔上大盲板采用 50t 吊车配合进行加置
2、由车间将设备倒空,打开顶部气相出口
3、再由车间从塔底接通蒸汽进行 48 小时蒸塔
4、最后由我单位打开所有人孔及必要的排气口进行自然通风 48 小时
5、经厂方车间化验分析合格后办理进塔入罐证后,我单位检修人员进入塔内进行检修
6、从塔顶至塔底,利用人孔挂绳索,50 吨吊车配合,打开所有通道板
7、然后自上而下检查塔盘水平度,降液板
