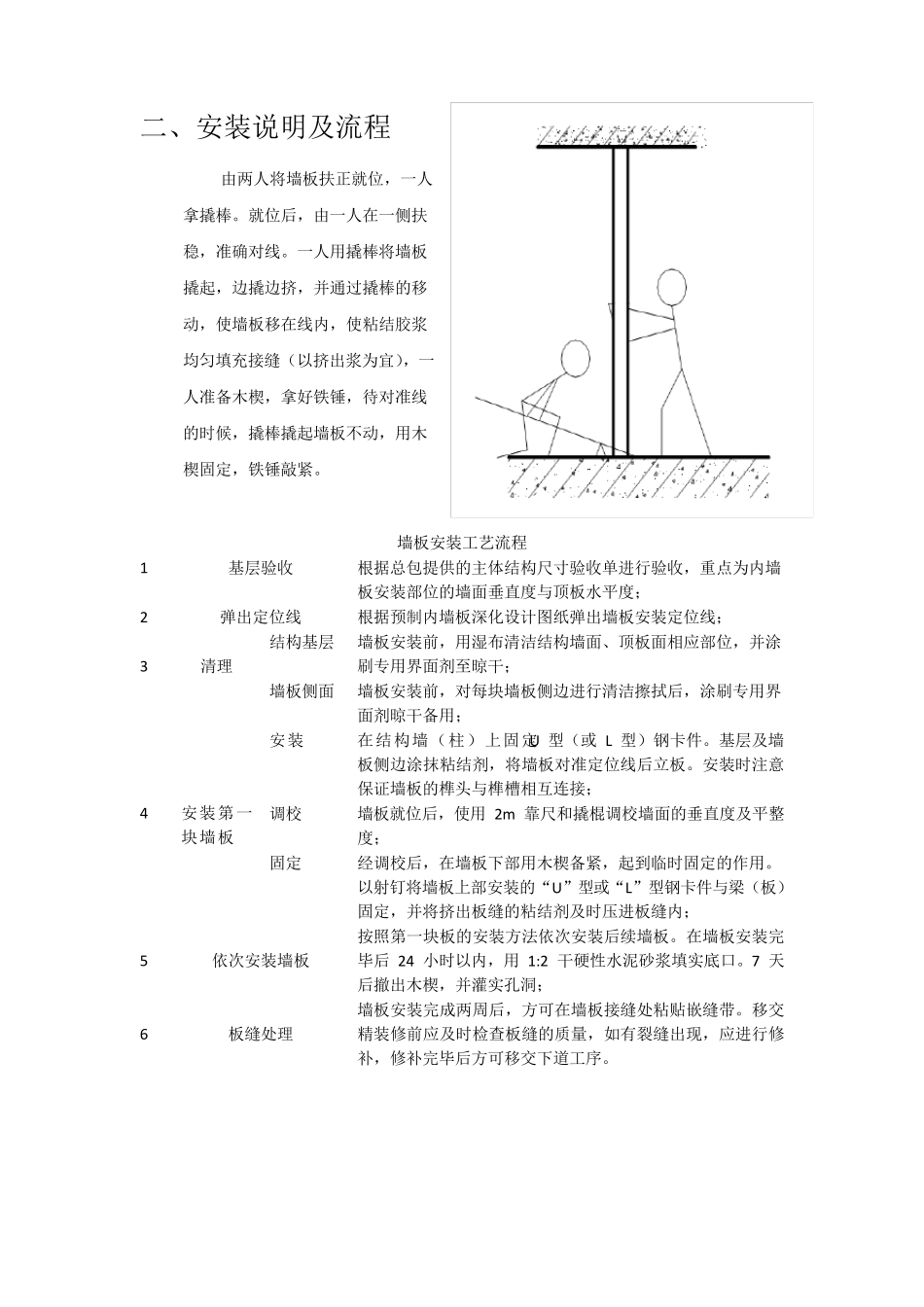

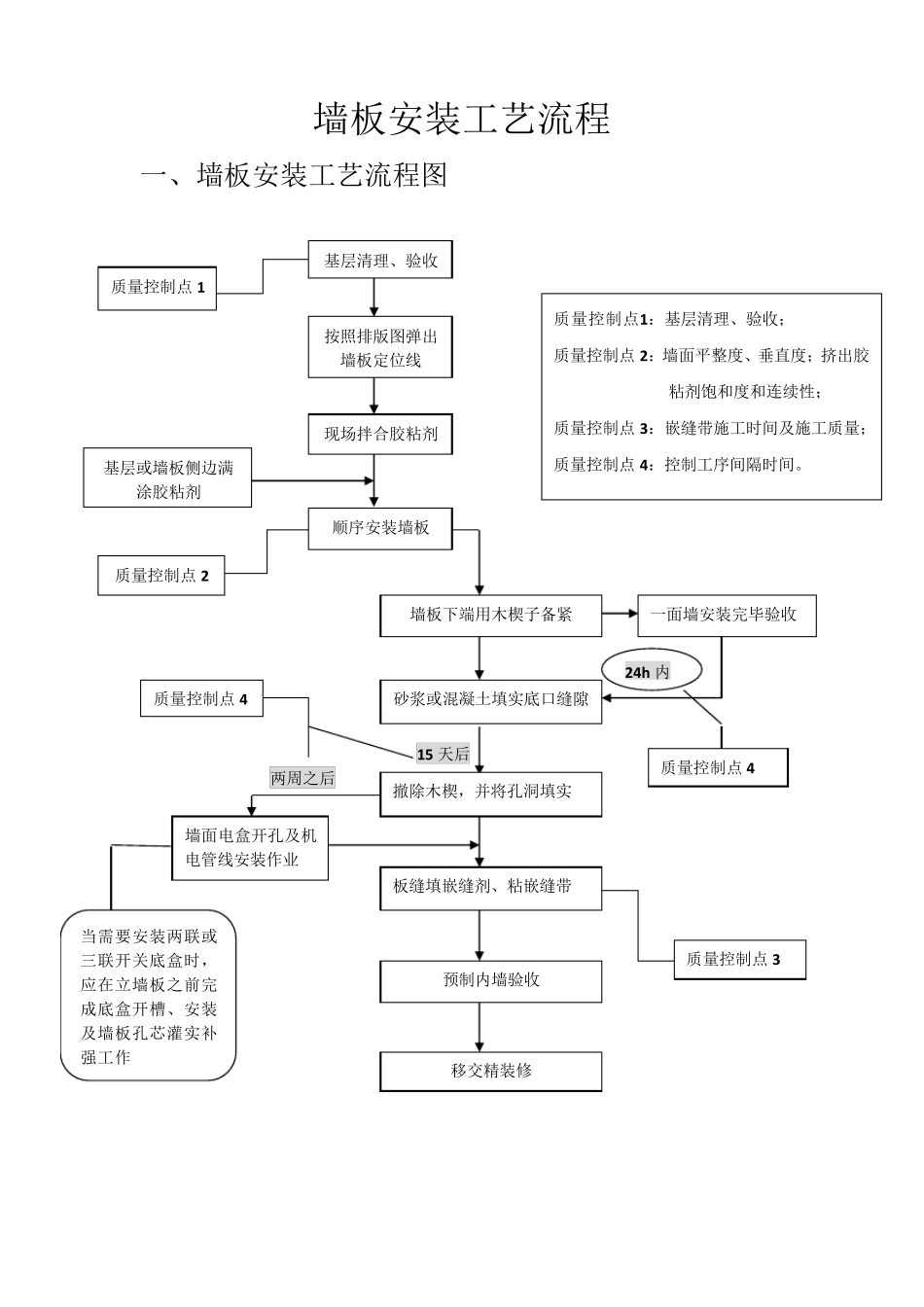

墙板安装工艺流程 一、墙板安装工艺流程图 15 天后 两周之后 基层清理、验收 质量控制点 1 按照排版图弹出墙板定位线 现场拌合胶粘剂 顺序安装墙板 基层或墙板侧边满涂胶粘剂 质量控制点 2 墙板下端用木楔子备紧 砂浆或混凝土填实底口缝隙 撤除木楔,并将孔洞填实 板缝填嵌缝剂、粘嵌缝带 预制内墙验收 移交精装修 质量控制点 3 一面墙安装完毕验收 24h 内 质量控制点 4 墙面电盒开孔及机电管线安装作业 质量控制点 4 当需要安装两联或三联开关底盒时,应在立墙板之前完成底盒开槽、安装及墙板孔芯灌实补强工作 质量控制点1:基层清理、验收; 质量控制点 2:墙面平整度、垂直度;挤出胶粘剂饱和度和连续性; 质量控制点 3:嵌缝带施工时间及施工质量; 质量控制点 4:控制工序间隔时间。 二 、 安 装 说 明 及 流 程 由 两 人 将 墙 板 扶 正 就 位 , 一 人拿 撬 棒 。 就 位 后 , 由 一 人 在 一 侧 扶稳 , 准 确 对 线 。 一 人 用 撬 棒 将 墙 板撬 起 , 边 撬 边 挤 , 并 通 过 撬 棒 的 移动 , 使 墙 板 移 在 线 内 , 使 粘 结 胶 浆均 匀 填 充 接 缝 ( 以 挤 出 浆 为 宜 ), 一人 准 备 木 楔 , 拿 好 铁 锤 , 待 对 准 线的 时 候 , 撬 棒 撬 起 墙 板 不 动 , 用 木楔 固 定 , 铁 锤 敲 紧 。 墙 板 安 装 工 艺 流 程 1 基 层 验 收 根 据 总 包 提 供 的 主 体 结 构 尺 寸 验 收 单 进 行 验 收 , 重 点 为 内 墙 板 安 装 部 位 的 墙 面 垂 直 度 与 顶 板 水 平 度 ; 2 弹 出 定 位 线 根 据 预 制 内 墙 板 深 化 设 计 图 纸 弹 出 墙 板 安 装 定 位 线 ; 3 清 理 结 构 基 层 墙 板 安 装 前 , 用 湿 布 清 洁 结 构 墙 面 、 顶 板 面 相 应 部 位 , 并 涂 刷 专 用 界 面 剂至晾干; 墙 板 侧 面 墙 板 安 装 前 , 对 每块墙 板 侧 边 进 行 清 洁 擦拭后 , 涂 刷 专 用 界 面 剂晾干备 用 ; 4 安 装 第一块墙 板 安 装 在 结 构 墙 ( 柱) 上固 定 U 型( 或 L 型) 钢卡件。 基 层 及 墙板 侧 边 涂 抹粘 结 剂, 将...
