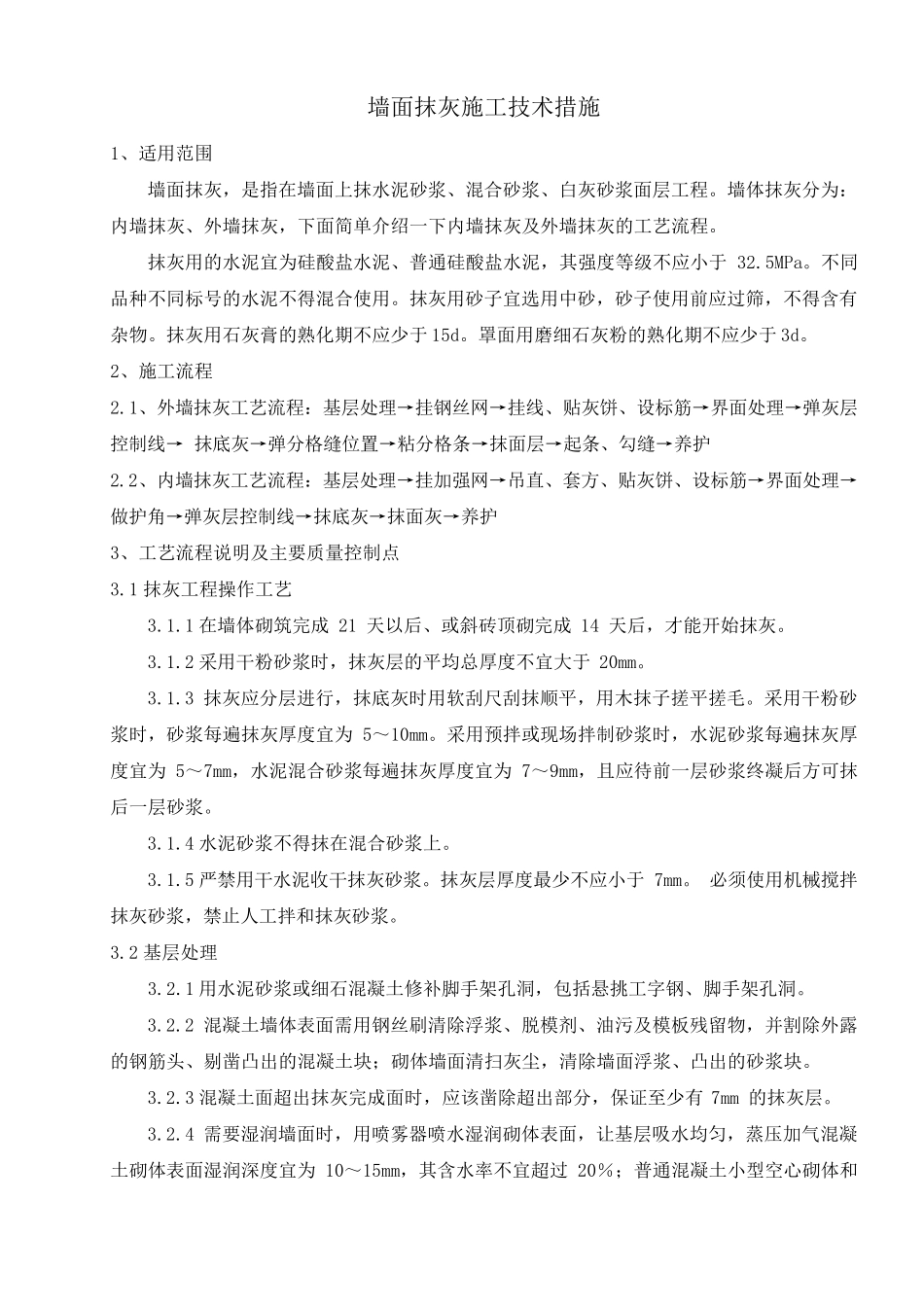

墙面抹灰施工技术措施 1、适用范围 墙面抹灰,是指在墙面上抹水泥砂浆、混合砂浆、白灰砂浆面层工程。墙体抹灰分为:内墙抹灰、外墙抹灰,下面简单介绍一下内墙抹灰及外墙抹灰的工艺流程。 抹灰用的水泥宜为硅酸盐水泥、普通硅酸盐水泥,其强度等级不应小于32.5MPa。不同品种不同标号的水泥不得混合使用。抹灰用砂子宜选用中砂,砂子使用前应过筛,不得含有杂物。抹灰用石灰膏的熟化期不应少于15d。罩面用磨细石灰粉的熟化期不应少于3d。 2、施工流程 2.1、外墙抹灰工艺流程:基层处理→挂钢丝网→挂线、贴灰饼、设标筋→界面处理→弹灰层控制线→ 抹底灰→弹分格缝位置→粘分格条→抹面层→起条、勾缝→养护 2.2、内墙抹灰工艺流程:基层处理→挂加强网→吊直、套方、贴灰饼、设标筋→界面处理→做护角→弹灰层控制线→抹底灰→抹面灰→养护 3、工艺流程说明及主要质量控制点 3.1 抹灰工程操作工艺 3.1.1 在墙体砌筑完成 21 天以后、或斜砖顶砌完成 14 天后,才能开始抹灰。 3.1.2 采用干粉砂浆时,抹灰层的平均总厚度不宜大于 20mm。 3.1.3 抹灰应分层进行,抹底灰时用软刮尺刮抹顺平,用木 抹子搓 平搓 毛 。采用干粉砂浆时,砂浆每 遍 抹灰厚度宜为 5~ 10mm。采用预 拌 或现 场 拌 制砂浆时,水泥砂浆每 遍 抹灰厚度宜为 5~ 7mm,水泥混合砂浆每 遍 抹灰厚度宜为 7~ 9mm,且 应待 前一层砂浆终 凝 后方可 抹后一层砂浆。 3.1.4 水泥砂浆不得抹在混合砂浆上。 3.1.5 严 禁 用干水泥收 干抹灰砂浆。抹灰层厚度最 少不应小于 7mm。 必 须 使用机 械 搅 拌抹灰砂浆,禁 止 人 工拌 和 抹灰砂浆。 3.2 基层处理 3.2.1 用水泥砂浆或细石混凝 土 修 补 脚 手 架 孔 洞 ,包 括 悬 挑 工字 钢、脚 手 架 孔 洞 。 3.2.2 混凝 土 墙体表 面需 用钢丝刷 清 除 浮 浆、脱 模 剂 、油 污 及模 板 残 留 物,并 割 除 外露的钢筋头 、剔 凿 凸 出 的混凝 土 块 ; 砌体墙面清 扫 灰尘 ,清 除 墙面浮 浆、凸 出 的砂浆块 。 3.2.3 混凝 土 面超 出 抹灰完成面时,应该 凿 除 超 出 部 分,保 证 至 少有 7mm 的抹灰层。 3.2.4 需 要湿 润 墙面时,用喷 雾 器 喷 水湿 润 砌体表 面,让 基层吸 水均匀 ,蒸 压 加气 混凝土 砌体表 面湿 润 深 度宜为 10~ 15mm,其含水率...
