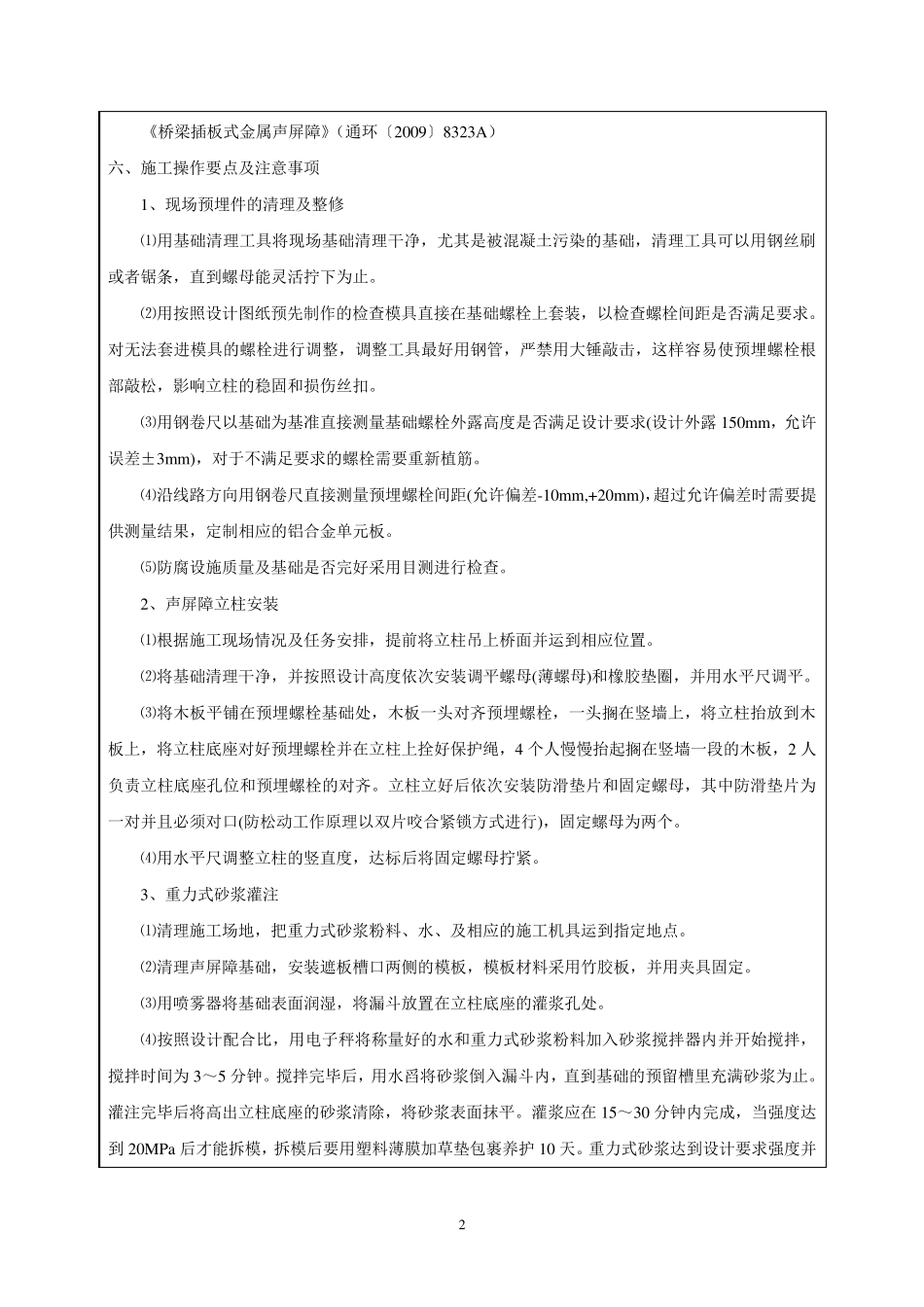

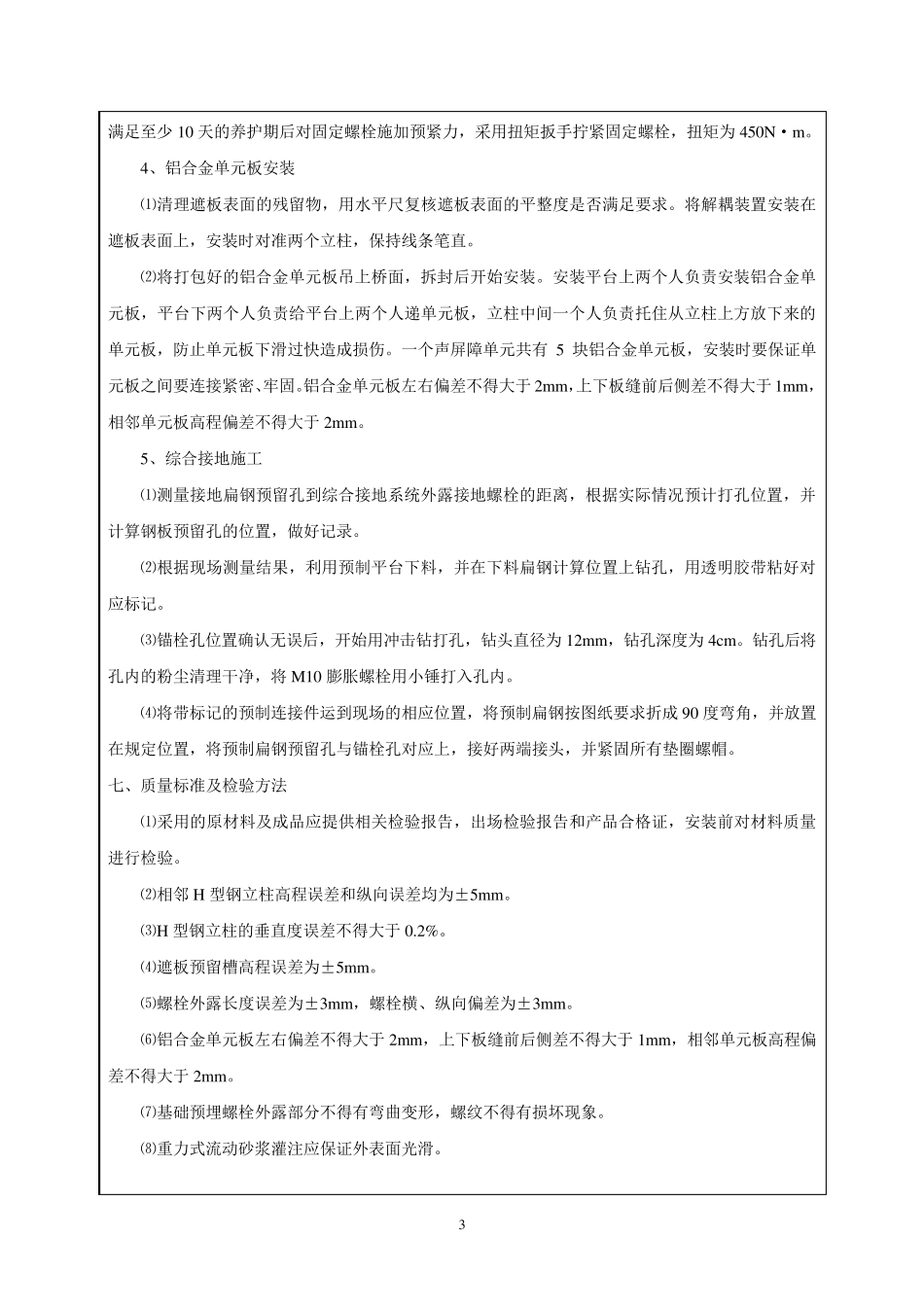

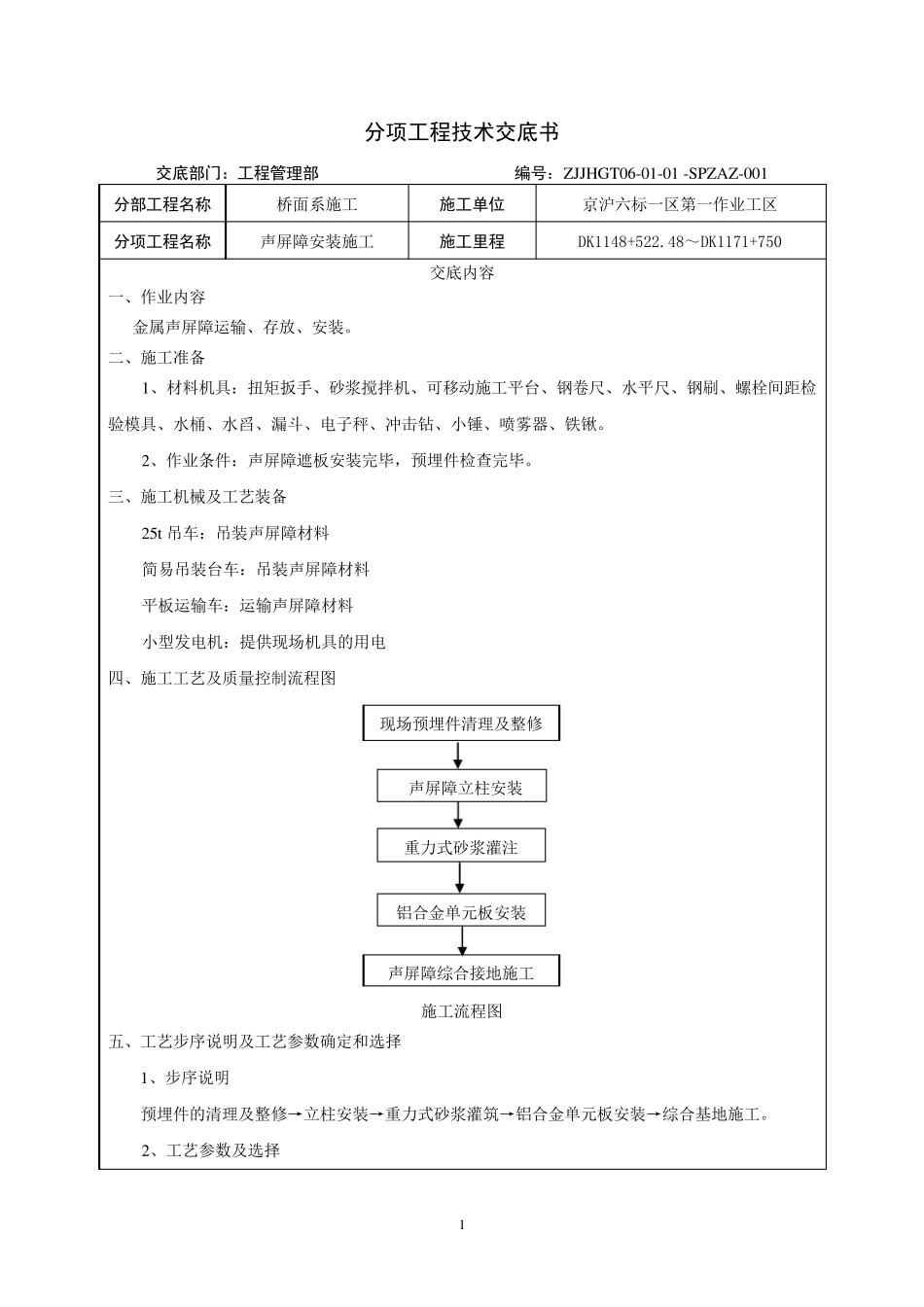

1 分项工程技术交底书 交底部门:工程管理部 编号: ZJJHGT06-01-01 -SPZAZ-001 分部工程名称 桥 面 系 施 工 施工单位 京 沪 六 标 一 区 第 一 作 业 工 区 分项工程名称 声 屏 障 安 装 施 工 施工里程 DK1148+522.48~ DK1171+750 交 底 内 容 一 、 作 业 内 容 金 属 声 屏 障 运 输 、 存 放 、 安 装 。 二 、 施 工 准 备 1、 材 料 机 具 : 扭 矩 扳 手 、 砂 浆 搅 拌 机 、 可 移 动 施 工 平 台 、 钢 卷 尺 、 水 平 尺 、 钢 刷 、 螺 栓 间 距 检验 模 具 、 水 桶 、 水 舀 、 漏 斗 、 电 子 秤 、 冲 击 钻 、 小 锤 、 喷 雾 器 、 铁 锹 。 2、 作 业 条 件 : 声 屏 障 遮 板 安 装 完 毕 , 预 埋 件 检 查 完 毕 。 三 、 施 工 机 械 及 工 艺 装 备 25t吊 车 : 吊 装 声 屏 障 材 料 简 易 吊 装 台 车 : 吊 装 声 屏 障 材 料 平 板 运 输 车 : 运 输 声 屏 障 材 料 小 型 发 电 机 : 提 供 现 场 机 具 的 用 电 四 、 施 工 工 艺 及 质 量 控 制 流 程 图 施 工 流 程 图 五 、 工 艺 步 序 说 明 及 工 艺 参 数 确 定 和 选 择 1、 步 序 说 明 预 埋 件 的 清理及 整修→立柱安 装 →重力式砂 浆 灌筑→铝合金 单元板 安 装 →综合基地施 工 。 2、 工 艺 参 数 及 选 择 声 屏 障 立柱安 装 重力式砂 浆 灌注 铝合金 单元板 安 装 现 场 预 埋 件 清理及 整修 声 屏 障 综合接地施 工 2 《桥梁插板式金属声屏障》(通环〔2009〕8323A) 六、施工操作要点及注意事项 1、现场预埋件的清理及整修 ⑴用基础清理工具将现场基础清理干净,尤其是被混凝土污染的基础,清理工具可以用钢丝刷或者锯条,直到螺母能灵活拧下为止。 ⑵用按照设计图纸预先制作的检查模具直接在基础螺栓上套装,以检查螺栓间距是否满足要求。对无法套进模具的螺栓进行调整,调整工具最好用钢管,严禁用大锤敲击,这样容易使预埋螺栓根部敲松,影响立柱的稳固和损伤丝扣。 ⑶用钢卷尺以基础为基准直接测量基础螺栓外露高度是否满足设计要求(设计外露150m m ,允许误差±3m m ),对于不满足...
