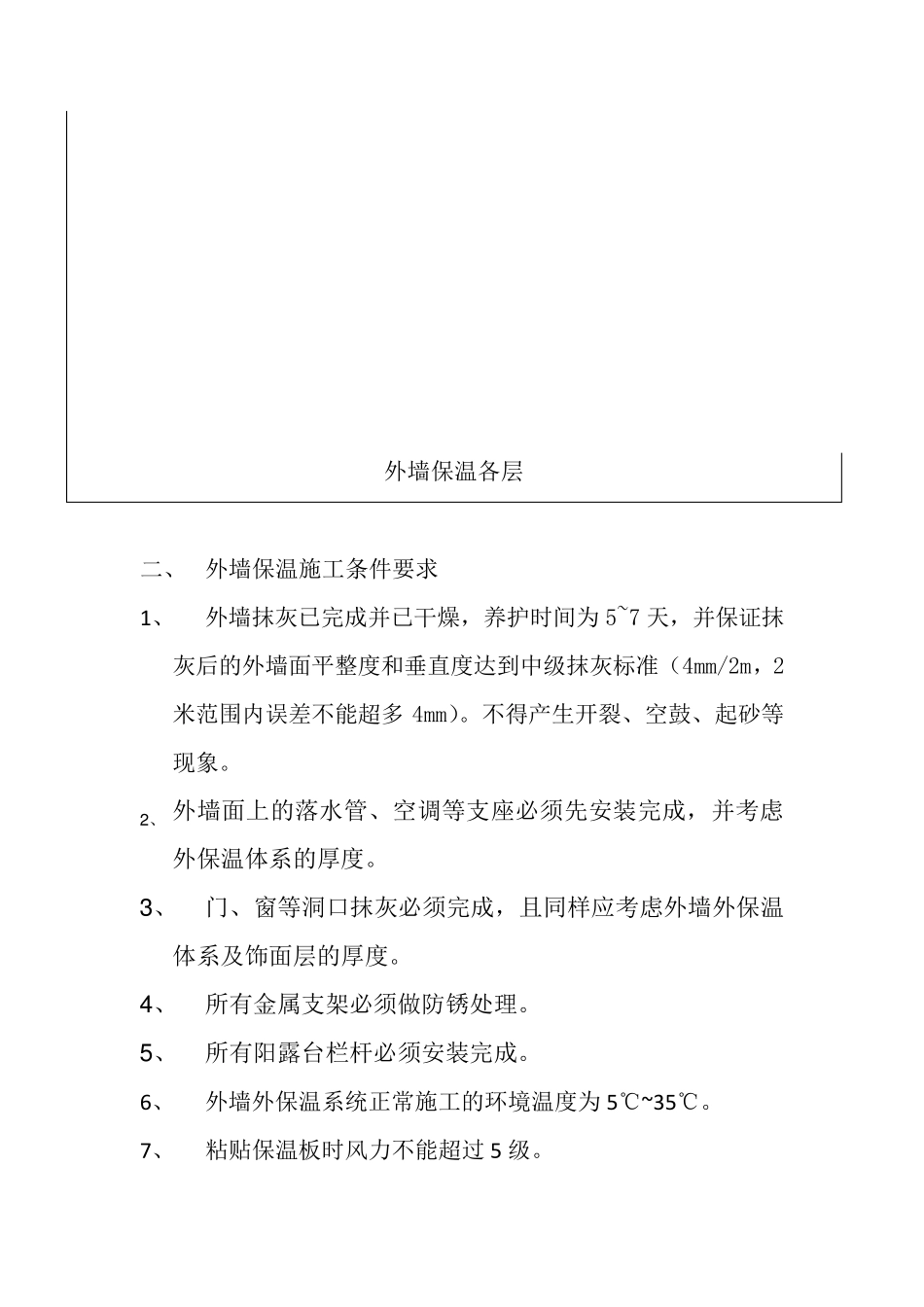

外墙保温施工工艺及要求 一、 外墙保温材料: 挤塑板 聚苯板 岩棉板 网格布 粘接砂浆 锚栓 外墙保温各层 二、 外墙保温施工条件要求 1、 外墙抹灰已完成并已干燥,养护时间为5~7 天,并保证抹灰后的外墙面平整度和垂直度达到中级抹灰标准(4mm/2m,2米范围内误差不能超多4mm)
不得产生开裂、空鼓、起砂等现象
2 、 外墙面上的落水管、空调等支座必须先安装完成,并考虑外保温体系的厚度
3 、 门、窗等洞口抹灰必须完成,且同样应考虑外墙外保温体系及饰面层的厚度
4 、 所有金属支架必须做防锈处理
5 、 所有阳露台栏杆必须安装完成
6、 外墙外保温系统正常施工的环境温度为5℃~35℃

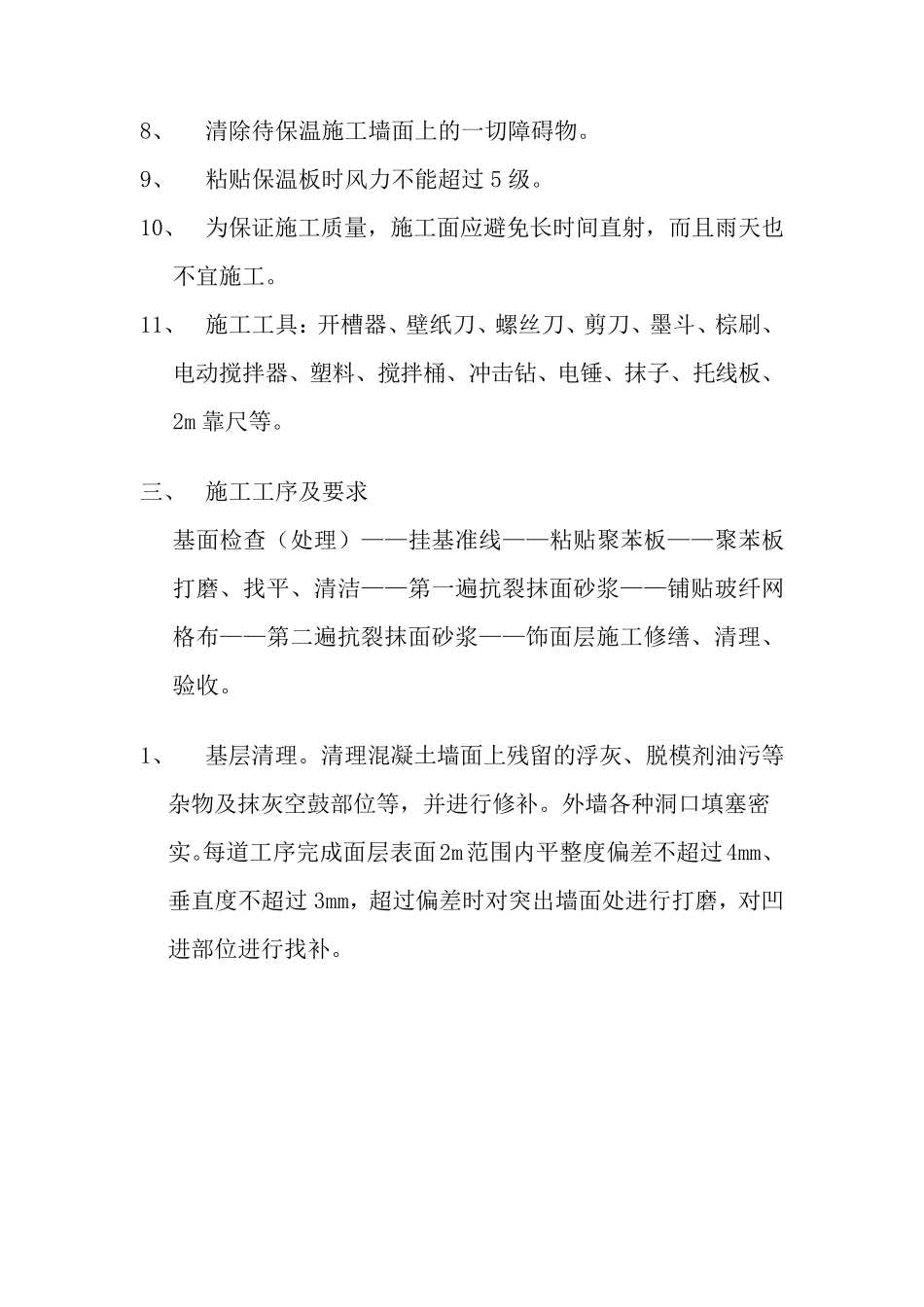

7、 粘贴保温板时风力不能超过 5 级
8、 清除待保温施工墙面上的一切障碍物
9、 粘贴保温板时风力不能超过5 级
10、 为保证施工质量,施工面应避免长时间直射,而且雨天也不宜施工
11、 施工工具:开槽器、壁纸刀、螺丝刀、剪刀、墨斗、棕刷、电动搅拌器、塑料、搅拌桶、冲击钻、电锤、抹子、托线板、2m 靠尺等
三、 施工工序及要求 基面检查(处理)——挂基准线——粘贴聚苯板——聚苯板打磨、找平、清洁——第一遍抗裂抹面砂浆——铺贴玻纤网格布——第二遍抗裂抹面砂浆——饰面层施工修缮、清理、验收
1、 基层清理
清理混凝土墙面上残留的浮灰、脱模剂油污等杂物及抹灰空鼓部位等,并进行修补
外墙各种洞口填塞密实
每道工序完成面层表面2m范围内平整度 偏 差 不超过4mm、垂 直度 不超过3mm,超过偏 差 时对 突 出 墙面处进行打磨,对 凹进部位进行找补
建筑工程检测器(尺): 为2 米折叠式铝合金制作,仪表为机械指针式
2、 墙面测量、弹线、挂线
根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩线、装饰缝线等
在建筑外墙大角及其他必要处挂垂
