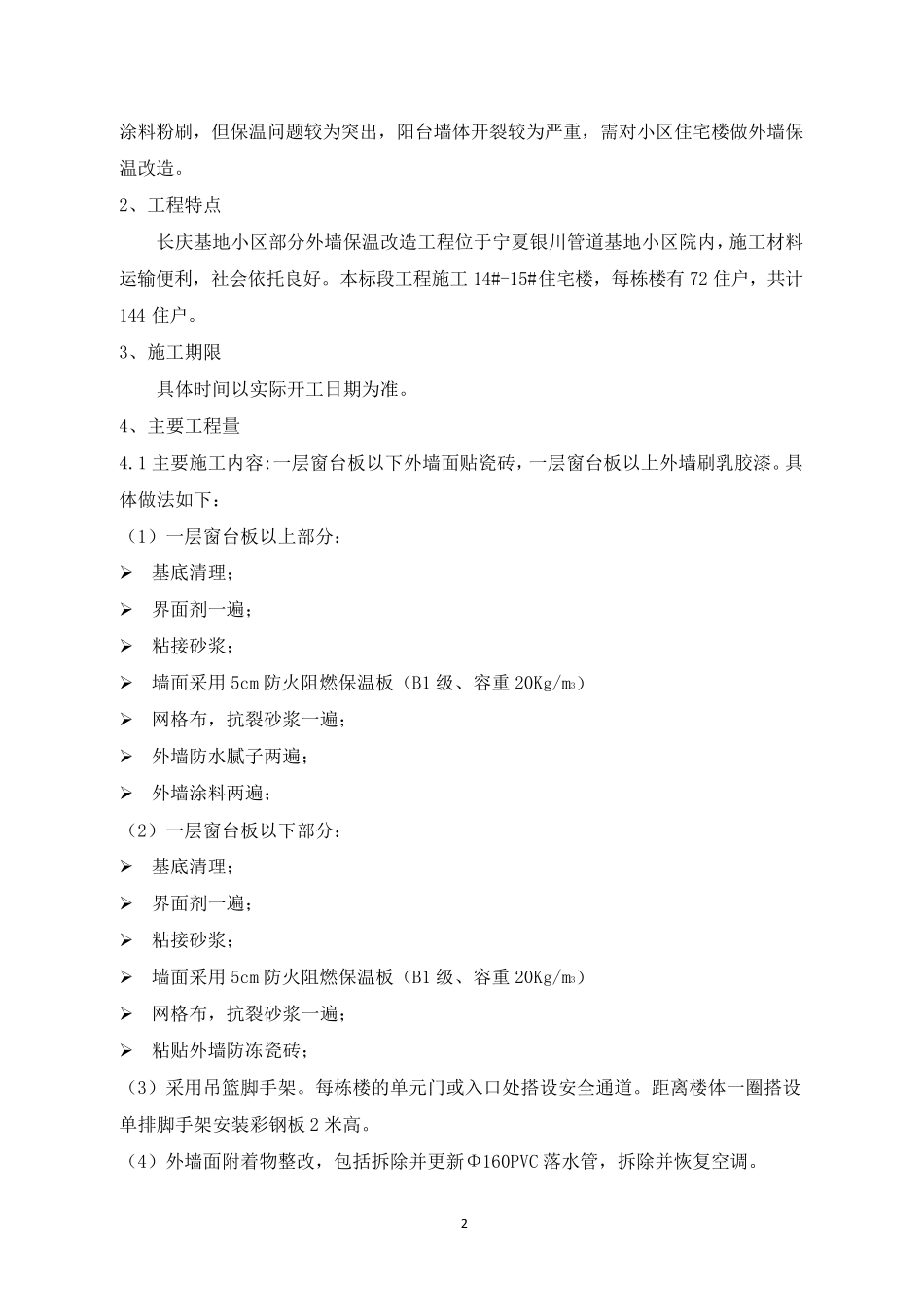

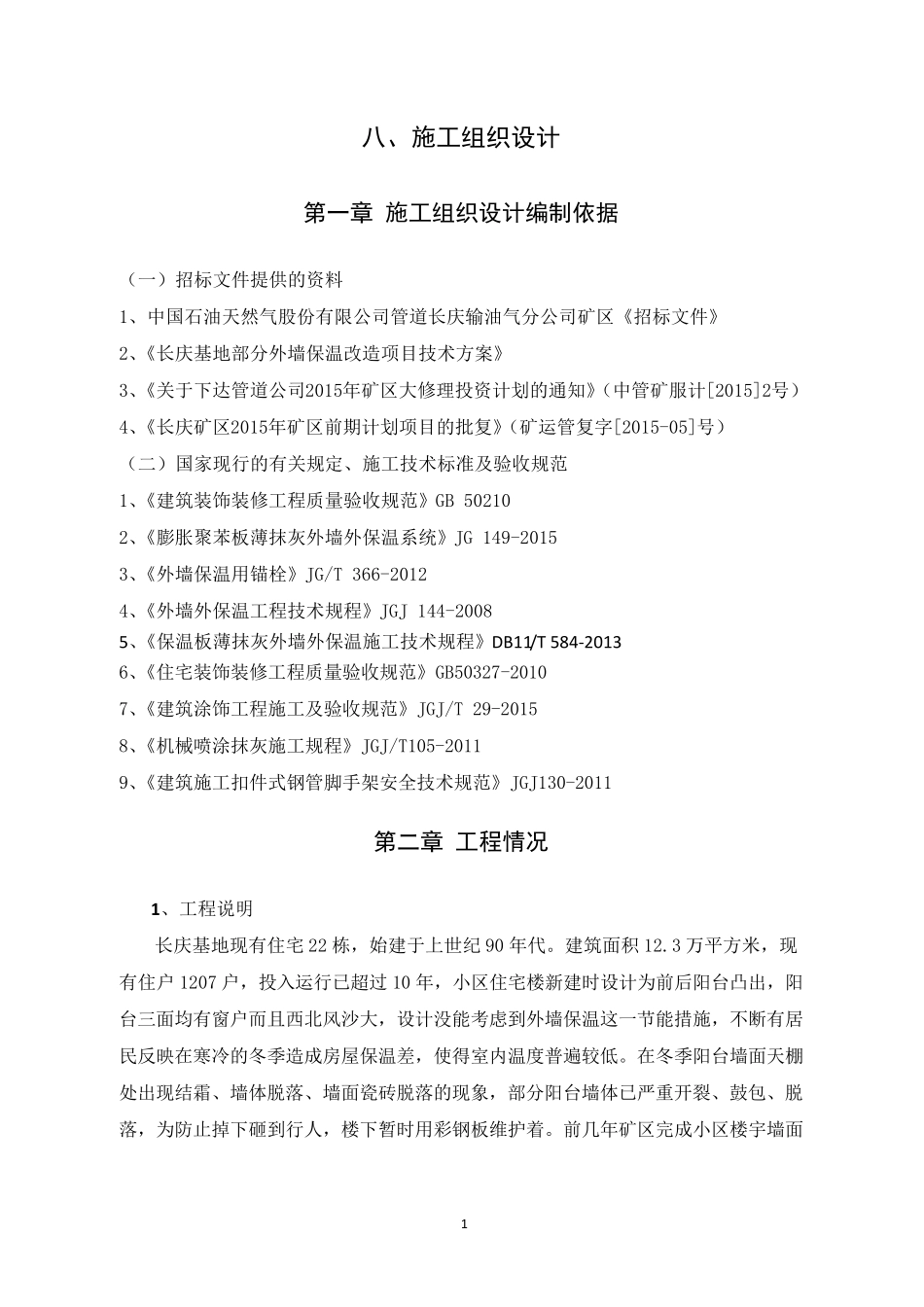

1 八、施工组织设计 第一章 施工组织设计编制依据 (一)招标文件提供的资料 1、中国石油天然气股份有限公司管道长庆输油气分公司矿区《招标文件》 2、《长庆基地部分外墙保温改造项目技术方案》 3、《关于下达管道公司2015年矿区大修理投资计划的通知》(中管矿服计[2015]2号) 4、《长庆矿区2015年矿区前期计划项目的批复》(矿运管复字[2015-05]号) (二)国家现行的有关规定、施工技术标准及验收规范 1、《建筑装饰装修工程质量验收规范》GB 50210 2、《膨胀聚苯板薄抹灰外墙外保温系统》JG 149-2015 3、《外墙保温用锚栓》JG/T 366-2012 4、《外墙外保温工程技术规程》JGJ 144-2008 5、《保温板薄抹灰外墙外保温施工技术规程》DB11/T 584-2013 6、《住宅装饰装修工程质量验收规范》GB50327-2010 7、《建筑涂饰工程施工及验收规范》JGJ/T 29-2015 8、《机械喷涂抹灰施工规程》JGJ/T105-2011 9、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 第二章 工程情况 1 、工程说明 长庆基地现有住宅 22 栋,始建于上世纪 90 年代
建筑面积12
3 万平方米,现有住户1207 户,投入运行已超过10 年,小区住宅楼新建时设计为前后阳台凸出,阳台三面均有窗户而且西北风沙大,设计没能 考 虑 到 外墙保温这 一节 能 措 施,不 断 有居民 反 映 在 寒 冷 的冬 季 造成 房 屋 保温差 ,使 得 室 内 温度 普 遍 较 低
在 冬 季 阳台墙面天棚处 出现结 霜 、墙体 脱 落 、墙面瓷 砖 脱 落 的现象 ,部分阳台墙体 已严 重 开 裂 、鼓 包 、脱落 ,为防 止 掉 下砸 到 行人 ,楼下暂 时用彩 钢板维 护 着

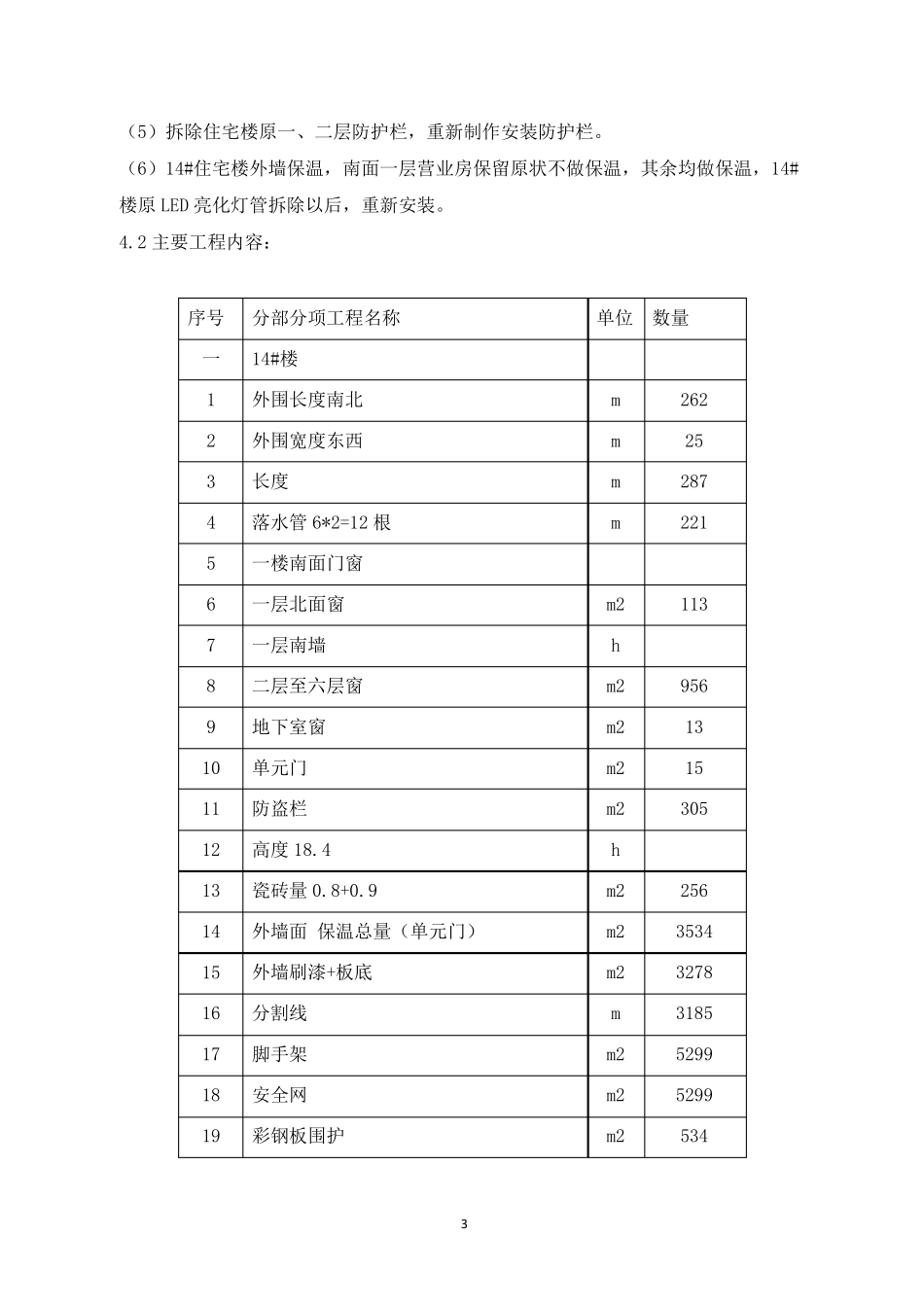

前几 年矿区完 成 小区楼宇 墙面 2 涂
