电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

外墙保温砂浆施工技术交底VIP免费

外墙保温砂浆施工技术交底_第1页
1/7
外墙保温砂浆施工技术交底_第2页
2/7
外墙保温砂浆施工技术交底_第3页
3/7

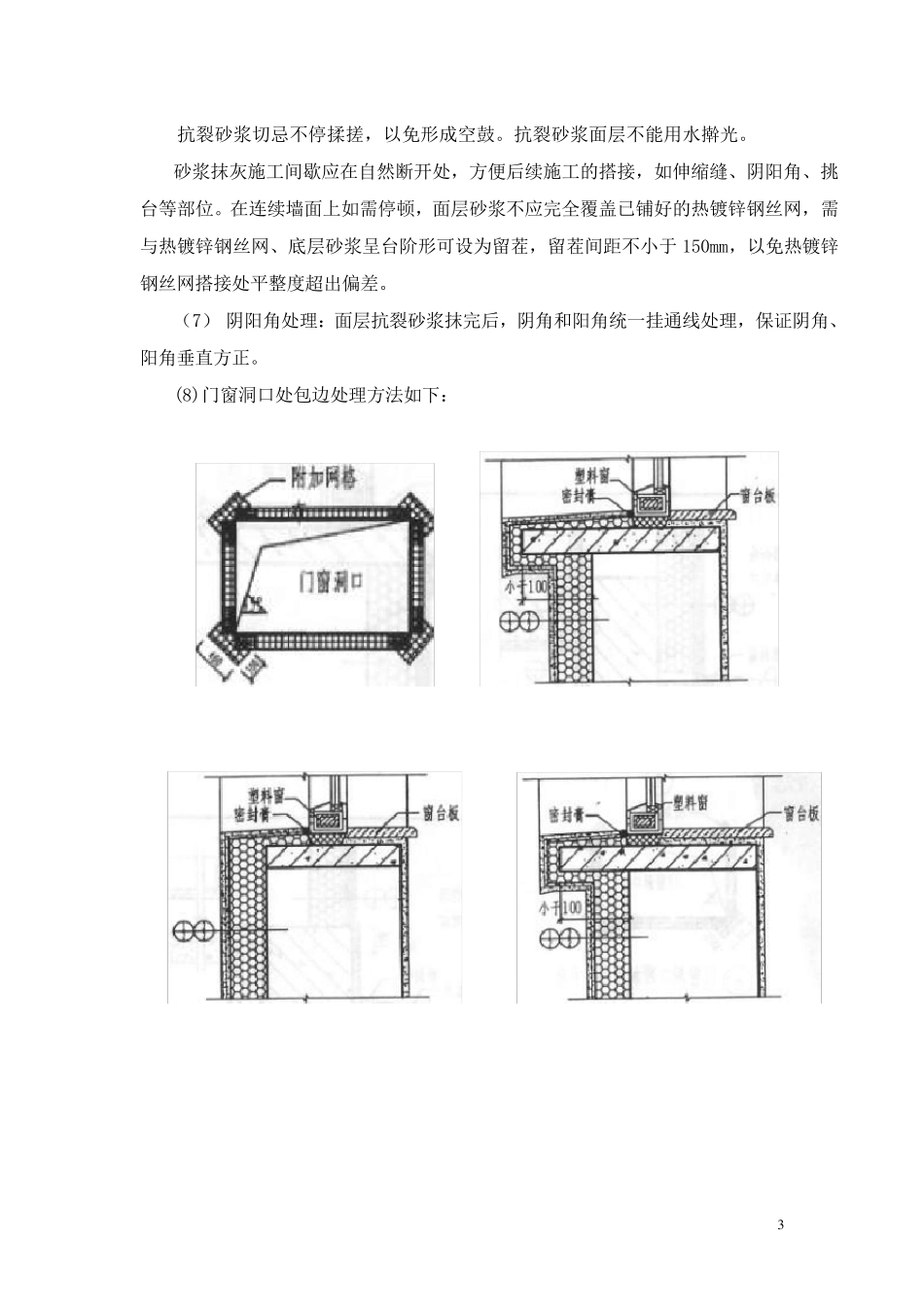

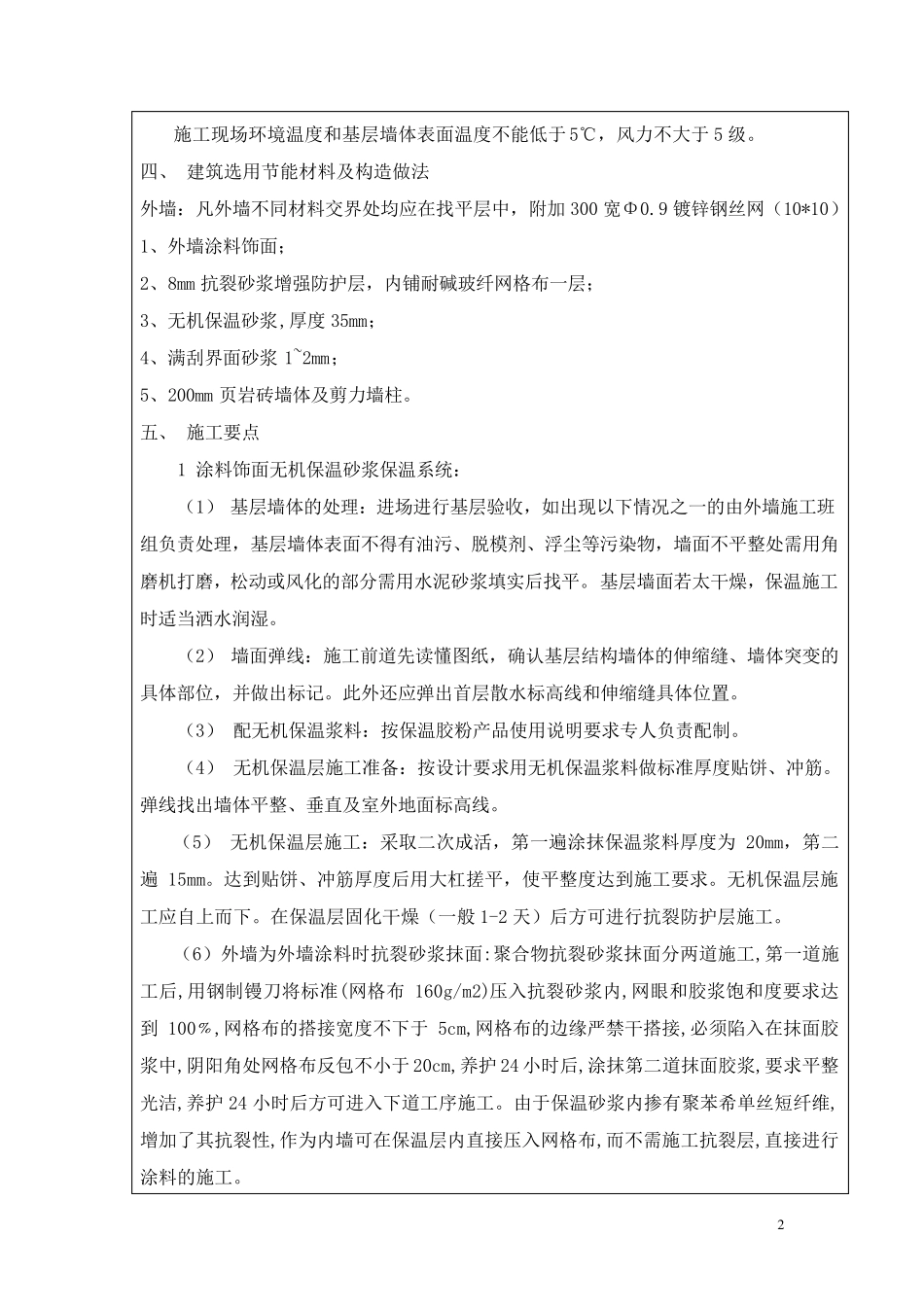

1 施 工 技 术 交 底 工程名称 施工单位 交底部位 外墙节能施工技术交底 一、施工工具:强制式搅拌机、电动搅拌器、角磨机、切割机、水平尺、2m 靠尺、抹子、灰铲等。 二、基层处理: 外墙外保温工程施工应在基层施工质量验收合格后进行.基层应坚实平整,无空鼓、疏松部位,表面无油渍、浮尘及脱模剂。否则必须进行处理。 三、施工条件: 1 施工材料配制: 界面砂浆的配制 配料比例:干拌界面砂浆/水=1/0.22~0.25(重量比) 配料顺序:先将干拌界面砂浆加入搅拌机,然后加水均匀搅拌后即可使用。 无机保温浆料的配制 配料比例:无机保温砂浆/水=1/1.1~1.3 配料顺序:在强制式砂浆搅拌机中先加入 27~30kg 水(可视具体情况调整),加入一袋净重为 25kg 的无机保温砂浆,搅拌 3~5 分钟,形成均匀的浆状体后即可使用。 涂料饰面抗裂砂浆的配制: 干拌抗裂砂浆 配料比例:干拌抗裂砂浆/水=1/0.22~0.25(重量比) 配料顺序:先将称量好的水倒入搅拌机中,开机后缓慢均匀倒入称好的抗裂砂浆,搅拌均匀,调到适合施工的稠度,静置5 分钟,再稍加搅拌即可使用。 耐碱网格布: 操作方法:抗裂砂浆均匀涂抹于保温面层后随即铺挂耐碱网格布,最后涂抹第二次抗裂砂浆找 平。 2 作业 条件: 外墙墙体工程平整度达 到要 求 ,外门 窗 安 装 完 毕 ,经 质量安 全 检 查 验收合格。外墙面上 的雨 水管 件,预 埋 件设 备 穿 墙管 道 应提 前 安 装 完 毕 ,并 留 出 外保温层的厚 度。 2 施工现场环境温度和基层墙体表面温度不能低于5℃,风力不大于5 级。 四、 建筑选用节能材料及构造做法 外墙:凡外墙不同材料交界处均应在找平层中,附加300 宽Φ0.9 镀锌钢丝网(10*10) 1、外墙涂料饰面; 2、8mm 抗裂砂浆增强防护层,内铺耐碱玻纤网格布一层; 3、无机保温砂浆,厚度35mm; 4、满刮界面砂浆 1~2mm; 5、200mm 页岩砖墙体及剪力墙柱。 五、 施工要点 1 涂料饰面无机保温砂浆保温系统: (1) 基层墙体的处理:进场进行基层验收,如出现以下情况之一的由外墙施工班组负责处理,基层墙体表面不得有油污、脱模剂、浮尘等污染物,墙面不平整处需用角磨机打磨,松动或风化的部分需用水泥砂浆填实后找平。基层墙面若太干燥,保温施工时适当洒水润湿。 (2) 墙面弹线:施工前道先 读 懂 图 纸 ,确 认 基层结 构墙体的伸 缩 缝 、墙体突...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙保温砂浆施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
