外 墙 内 保 温 一 体 板 施 工 工 艺 一、施工工艺方法 1、工艺流程 2、施工要点 1)放线定位 (1)砌体抹灰单位应将砌筑及抹灰控制线移交给保温单位,保温单位复核无误后方可接收; (2)保温单位根据控制线放保温定位线,楼面、相邻墙面及顶棚均须标记; (3)定位线应根据保温各工序厚度计算
2)保温板粘贴 (1)将抹灰层清理干净,并刷 1mm 厚保温专用界面处理剂(此为涂刷在抹灰层上的保温专用界面处理剂,区别于涂刷在混凝土或加气混凝土块上的抹灰专用界面处理剂); (2)采用点框粘贴法,粘结框宽度不应小于 50mm,每边留 50mm 宽排气口,粘贴厚度 8mm,有效粘结面积不小于板面积 60%; 放 线 定 位 保 温 板 粘 贴 锚 栓 固 定 拼 缝 处 理 (3)粘贴时用靠尺及阴阳角尺控制垂直度、平整度及阴阳角(规范要求不超过3mm)

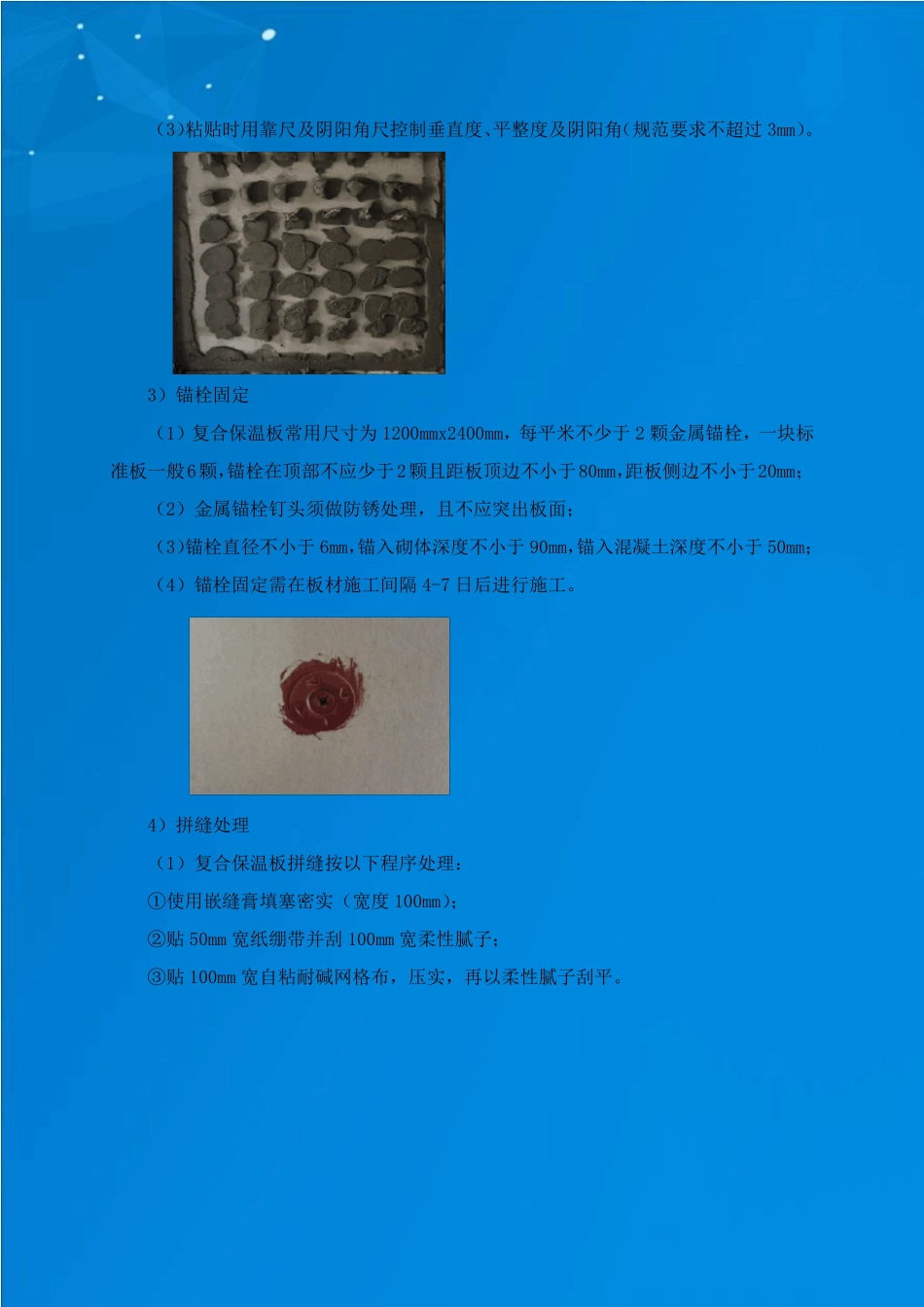

3)锚栓固定 (1)复合保温板常用尺寸为1200mmx2400mm,每平米不少于2 颗金属锚栓,一块标准板一般6颗,锚栓在顶部不应少于2颗且距板顶边不小于80mm,距板侧边不小于20mm; (2)金属锚栓钉头须做防锈处理,且不应突出板面; (3)锚栓直径不小于6mm,锚入砌体深度不小于90mm,锚入混凝土深度不小于50mm; (4)锚栓固定需在板材施工间隔4-7 日后进行施工

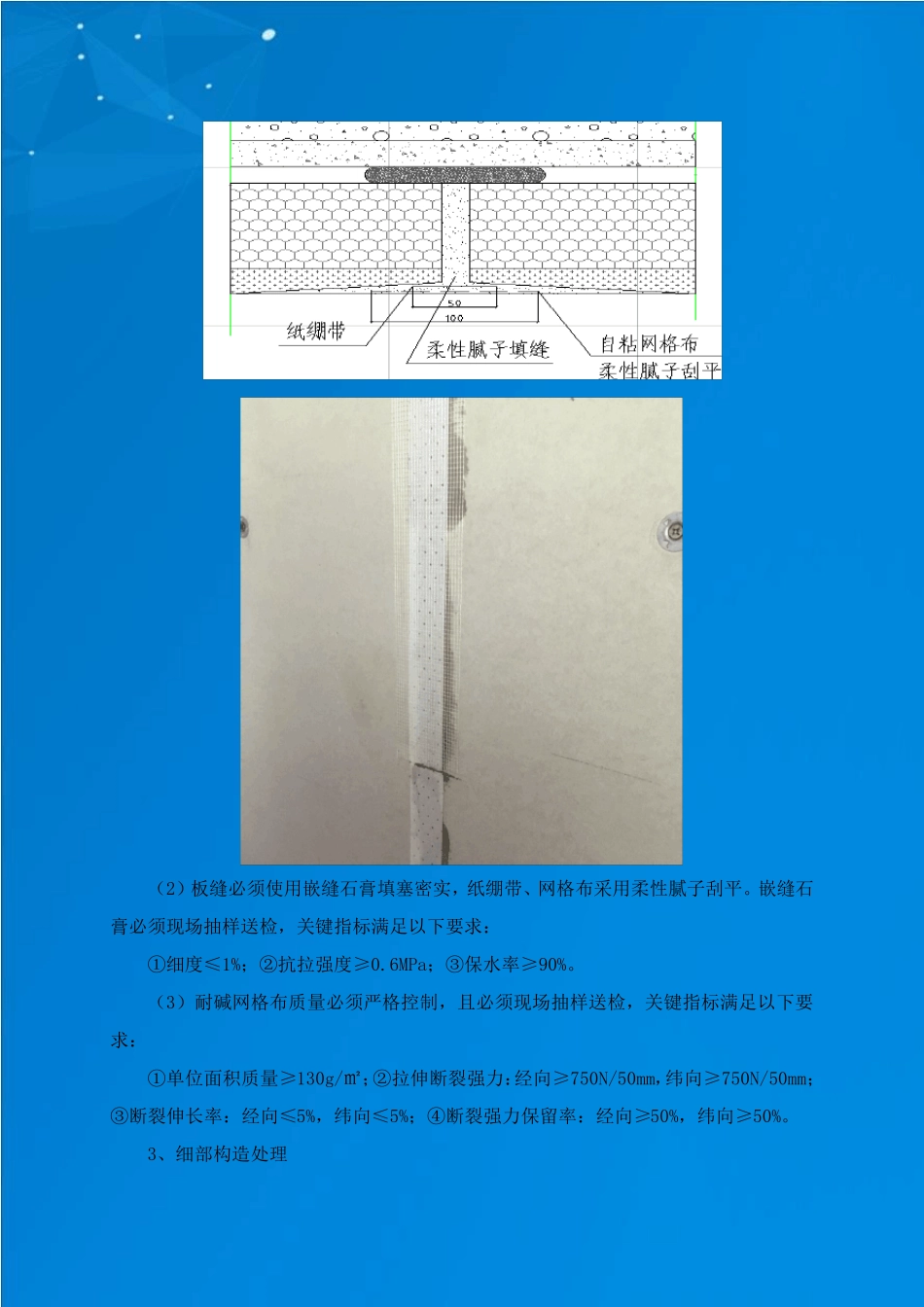

4)拼缝处理 (1)复合保温板拼缝按以下程序处理: ①使用嵌缝膏填塞密实(宽度100mm); ②贴50mm 宽纸绷带并刮 100mm 宽柔性腻子; ③贴100mm 宽自粘耐碱网格布,压实,再以柔性腻子刮平
(2)板缝必须使用嵌缝石膏填塞密实,纸绷带、网格布采用柔性腻子刮平
嵌缝石膏必须现场抽样送检,关键指标满足以下要求: ①细度≤1%;②抗拉强度≥0
6MPa;③保水率≥90%
(3)耐碱网格布质量必须严格控制,且必须现场抽样送检,关键指标满足以下
