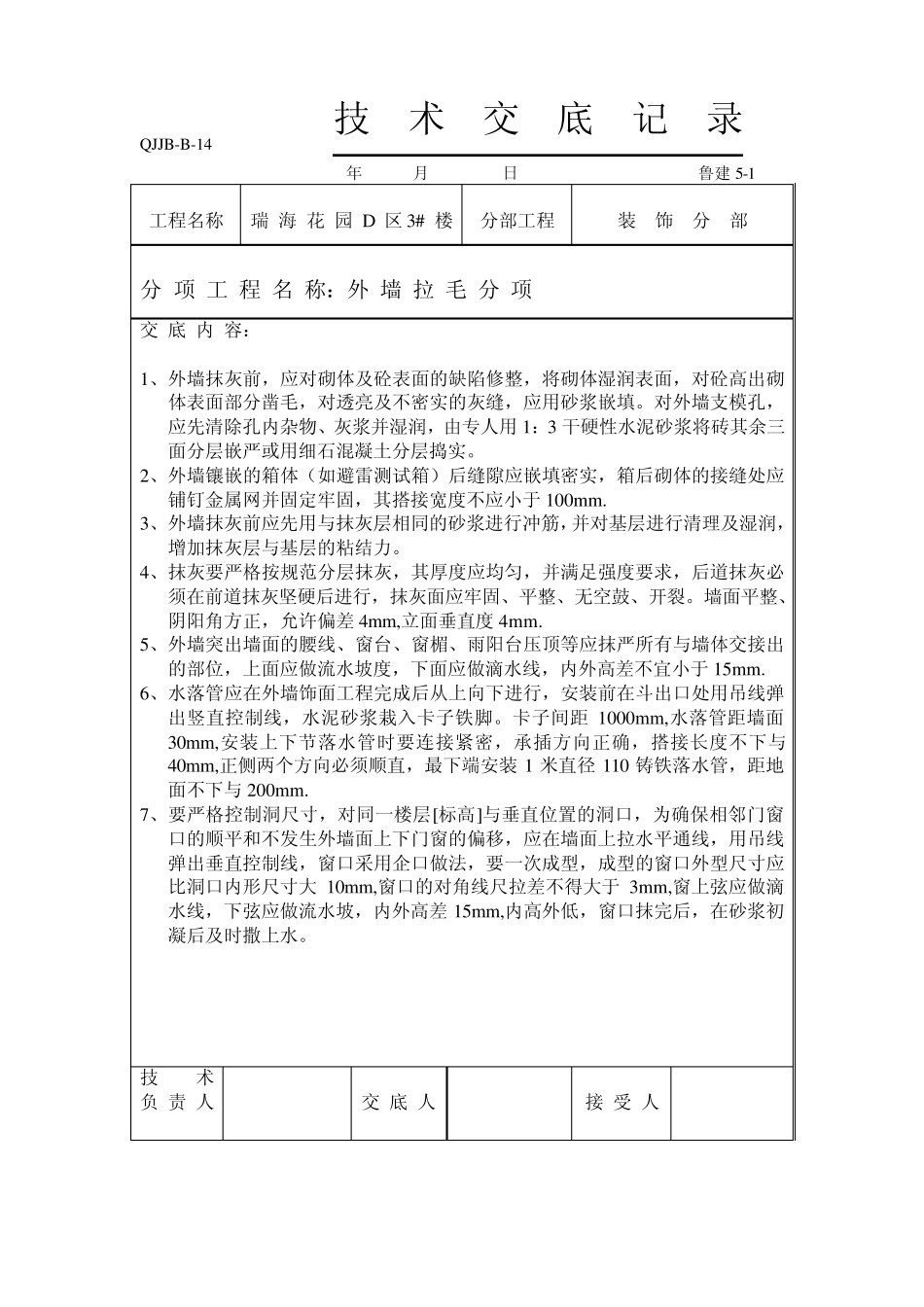

QJJB-B-14 技 术 交 底 记 录 年 月 日 鲁建5-1 工程名称 瑞 海 花 园 D 区3# 楼 分部工程 装 饰 分 部 分 项 工 程 名 称:外 墙 拉 毛 分 项 交 底 内 容: 1、外墙抹灰前,应对砌体及砼表面的缺陷修整,将砌体湿润表面,对砼高出砌体表面部分凿毛,对透亮及不密实的灰缝,应用砂浆嵌填。对外墙支模孔,应先清除孔内杂物、灰浆并湿润,由专人用 1:3 干硬性水泥砂浆将砖其余三面分层嵌严或用细石混凝土分层捣实。 2、外墙镶嵌的箱体(如避雷测试箱)后缝隙应嵌填密实,箱后砌体的接缝处应铺钉金属网并固定牢固,其搭接宽度不应小于 100m m . 3、外墙抹灰前应先用与抹灰层相同的砂浆进行冲筋,并对基层进行清理及湿润,增加抹灰层与基层的粘结力。 4、抹灰要严格按规范分层抹灰,其厚度应均匀,并满足强度要求,后道抹灰必须在前道抹灰坚硬后进行,抹灰面应牢固、平整、无空鼓、开裂。墙面平整、阴阳角方正,允许偏差 4m m ,立面垂直度 4m m . 5、外墙突出墙面的腰线、窗台、窗楣、雨阳台压顶等应抹严所有与墙体交接出的部位,上面应做流水坡度,下面应做滴水线,内外高差不宜小于 15m m . 6、水落管应在外墙饰面工程完成后从上向下进行,安装前在斗出口处用吊线弹出竖直控制线,水泥砂浆栽入卡子铁脚。卡子间距 1000m m ,水落管距墙面30m m ,安装上下节落水管时要连接紧密,承插方向正确,搭接长度不下与40m m ,正侧两个方向必须顺直,最下端安装1 米直径 110 铸铁落水管,距地面不下与 200m m . 7、要严格控制洞尺寸,对同一楼层[标高]与垂直位置的洞口,为确保相邻门窗口的顺平和不发生外墙面上下门窗的偏移,应在墙面上拉水平通线,用吊线弹出垂直控制线,窗口采用企口做法,要一次成型,成型的窗口外型尺寸应比洞口内形尺寸大 10m m ,窗口的对角线尺拉差不得大于 3m m ,窗上弦应做滴水线,下弦应做流水坡,内外高差 15m m ,内高外低,窗口抹完后,在砂浆初凝后及时撒上水。 技 术 负 责 人 交 底 人 接 受 人 技 术 交 底 记 录 年 月 日 鲁建 5-1 工程名称 分部工程 屋面分部 分项工程名称;保温层,找平层分项 交底内容; 1. 水泥膨胀珍珠岩所用的水泥均用425# ,比例1;10,使用时要充分搅拌均匀,用水量适中,以手攥成团为宜,严禁水分过大,造成强度偏低。 2. 水泥膨胀珍珠岩的厚度为80 m m ,结构找坡,施工中...
